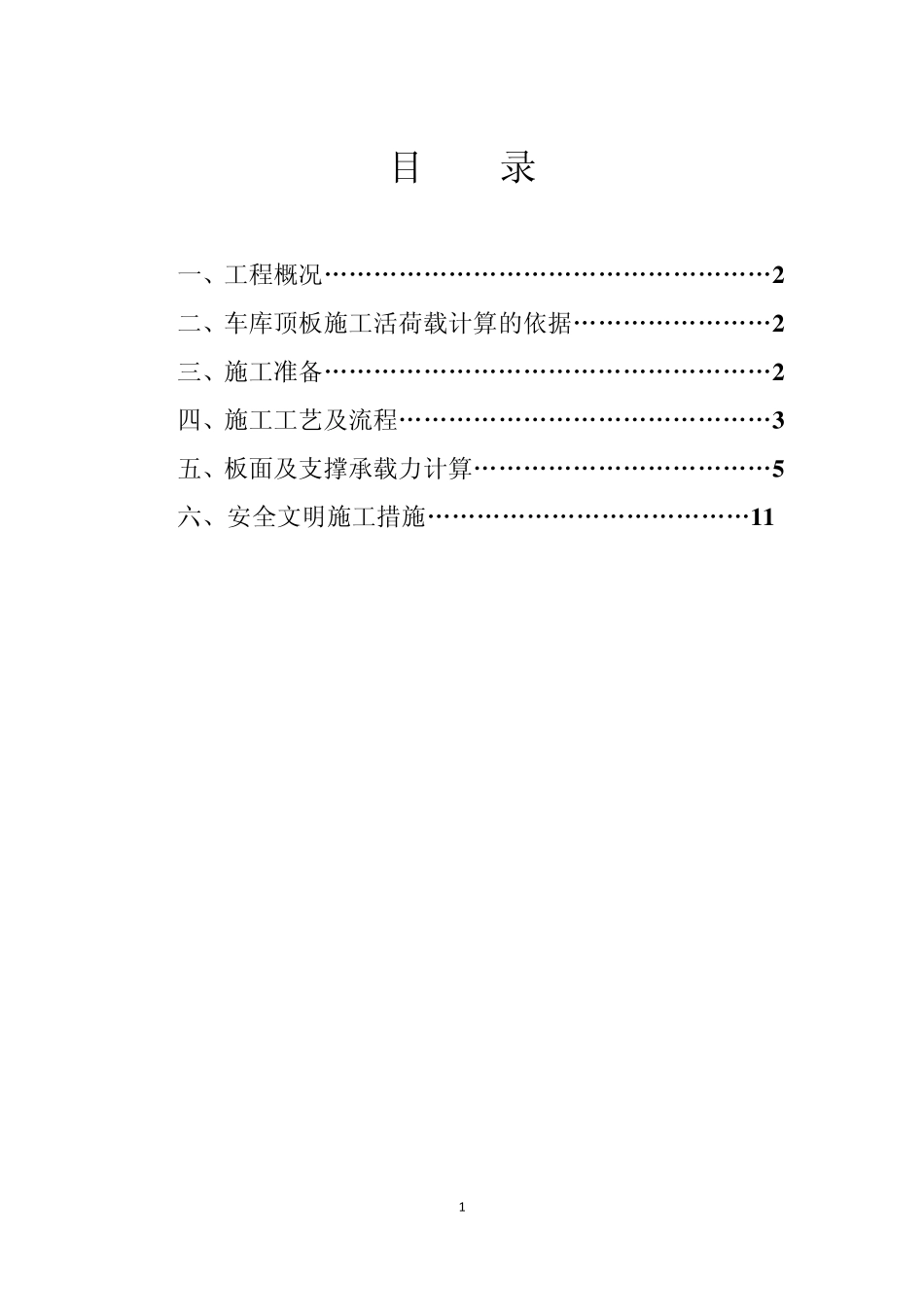

1 目 录 一、工程概况„„„„„„„„„„„„„„„„„„2 二、车库顶板施工活荷载计算的依据„„„„„„„„2 三、施工准备„„„„„„„„„„„„„„„„„„2 四、施工工艺及流程„„„„„„„„„„„„„„„3 五、板面及支撑承载力计算„„„„„„„„„„„„5 六、安全文明施工措施„„„„„„„„„„„„„1 1 2 一、工程概况: 西安交通大学一、二村危旧房改造工程(二期)单建车库施工工 程 , 东 邻 东 二 环 路 , 北 依 咸 宁 中 路 , 结 构 使 用 年 限 50年,地下防水等级为Ⅱ级、抗震设防烈度为八度,安全等级为二级
本工程地下车库施工荷载分布的设计图纸中规定:参照设计图纸,顶板车道部分施工荷载不大于 20K N /㎡,其它部分 2
5 K N /㎡;因施工场地限制,钢筋预制场只能设置在地下车库室顶板上(预制场的钢筋堆放重量为 100吨),在施工过程中钢筋运输车辆不经过地下车库顶板
所以只考虑钢筋场地的集中荷载计算及局部加固
二、车库顶板施工荷载计算的依据: 1、《建筑结构荷载规范》(GB50009-2012) 2、《混凝土结构设计规范》( GB50010-2012) 3、《建筑施工计算手册》 4、《建筑施工手册》第四版 5、 《混凝土结构工程施工质量验收规范》(2011版)(GB50204--2002); 6、《建筑施工扣件式钢管脚手架安全技术规范》( JGJ130—2012); 7、《建筑施工计算手册》(ISBN7-112-04626-2); 三、施工准备 了解工程概况认真熟悉图纸,对本工程的难点认真研究,尤其是是在受到场地限止,车库室顶板局部不能满足施工荷载的要求时应采取必要的补强方案
3 地下室顶板施工荷载或堆载过大,造成挠曲变形甚至裂缝
为了能够缩短工期,在车库顶板上过早或过多的堆放建筑材料,甚至行使重型机械设备(如砼搅拌车等)
