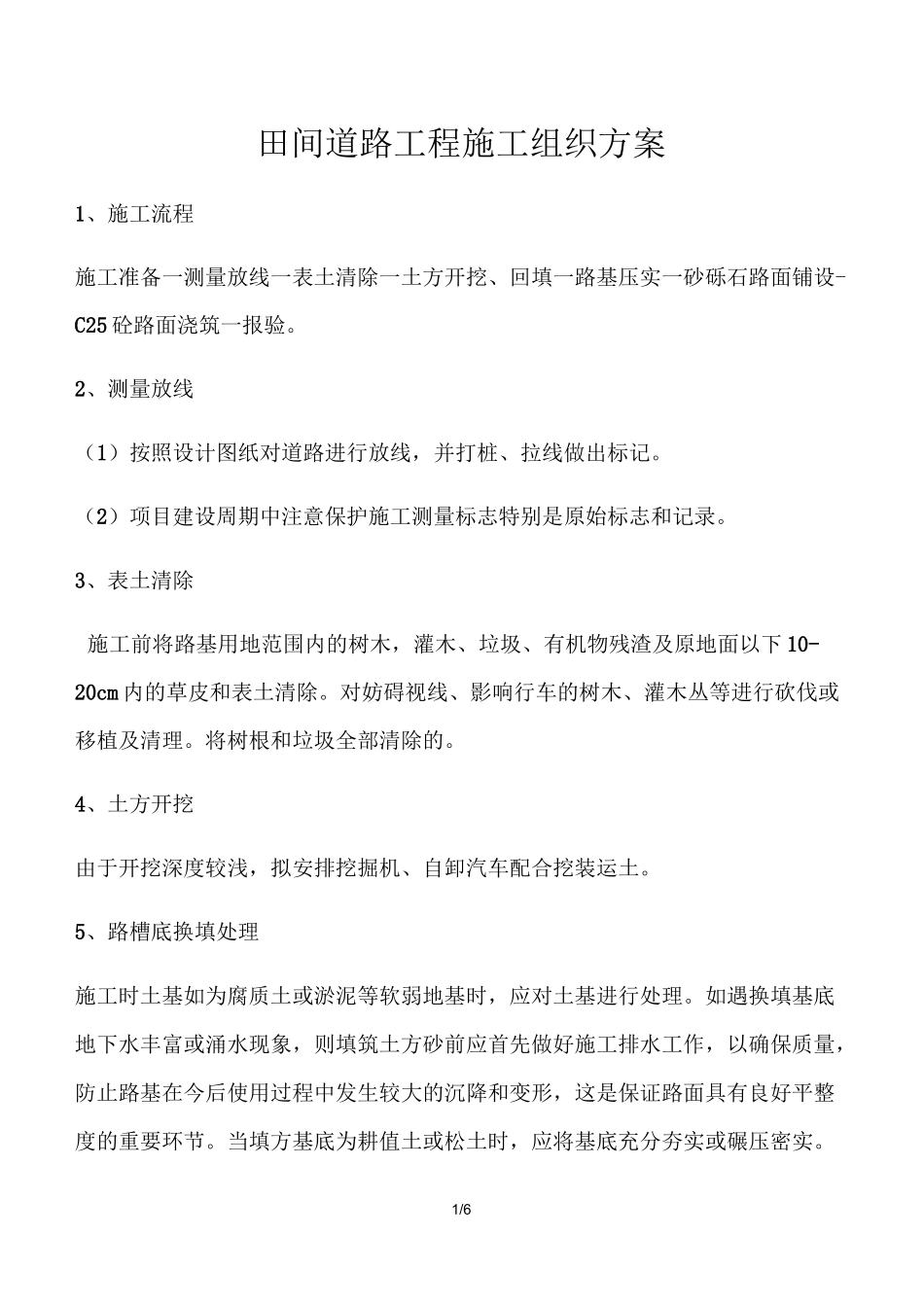

1/6田间道路工程施工组织方案1、施工流程施工准备一测量放线一表土清除一土方开挖、回填一路基压实一砂砾石路面铺设-C25 砼路面浇筑一报验。2、测量放线(1)按照设计图纸对道路进行放线,并打桩、拉线做出标记。(2)项目建设周期中注意保护施工测量标志特别是原始标志和记录。3、表土清除施工前将路基用地范围内的树木,灌木、垃圾、有机物残渣及原地面以下 10-20cm 内的草皮和表土清除。对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植及清理。将树根和垃圾全部清除的。4、土方开挖由于开挖深度较浅,拟安排挖掘机、自卸汽车配合挖装运土。5、路槽底换填处理施工时土基如为腐质土或淤泥等软弱地基时,应对土基进行处理。如遇换填基底地下水丰富或涌水现象,则填筑土方砂前应首先做好施工排水工作,以确保质量,防止路基在今后使用过程中发生较大的沉降和变形,这是保证路面具有良好平整度的重要环节。当填方基底为耕值土或松土时,应将基底充分夯实或碾压密实。施工技术文件当填方位于水田、沟渠、池塘或含水量很大的松软土地段,应根据具体情况按图纸或注册监理项目管理人员的要求,采取排水疏干,或将原路基一定深度和范围内的淤泥全部挖除,换填 1.5 米厚的级配砂砾。换填时,在清理的基底上分层铺筑符合要求的砂砾垫层,分层铺筑松厚不得超过 200mm,并逐层压实,使之达到规定的压实度。压实的方法应根据地基情况而选择振动法(平振、插振、夯实等)、水撼法、碾压法等。若采用碾压法施工时,应控制最佳含水量。砂砾垫层应宽出路基边脚 0.5〜1.0m,且无明显的粗细料分离现象。两侧端以片石护砌,以免砂料流失。施工中应避免砂砾受到污染。如有严重污染,应换料重填。在软基地段路堤完工到路面铺筑之前,应有路堤预压期,预压期应按图纸规范规定施工或按注册监理项目管理人员指示办理。在沉降期内,没有注册监理项目管理人员的批准不得在预压路堤上修筑任何工程,但可加填由于沉降引起的附加填土。6、路基填方(1)路基填筑工艺框图测量放线土场选择()填料鉴定II填土路基施 修 工 前,诵过土工实验选择合格的土方砂料 土 按规 定测定其物理力()铺筑试验段3/6开工前,选择试验段,对压实设备的类型、最佳组合方式。碾压遍数及碾压速度、工序。每层材料的含水量等进行试验。绘制填料厚度、含水量、压实方法、压实遍数与设计指标相关的规律曲线,确定施工最佳参数,并把试验结果以书面形式报告注册监理项目管理人员审批,作为实施...
