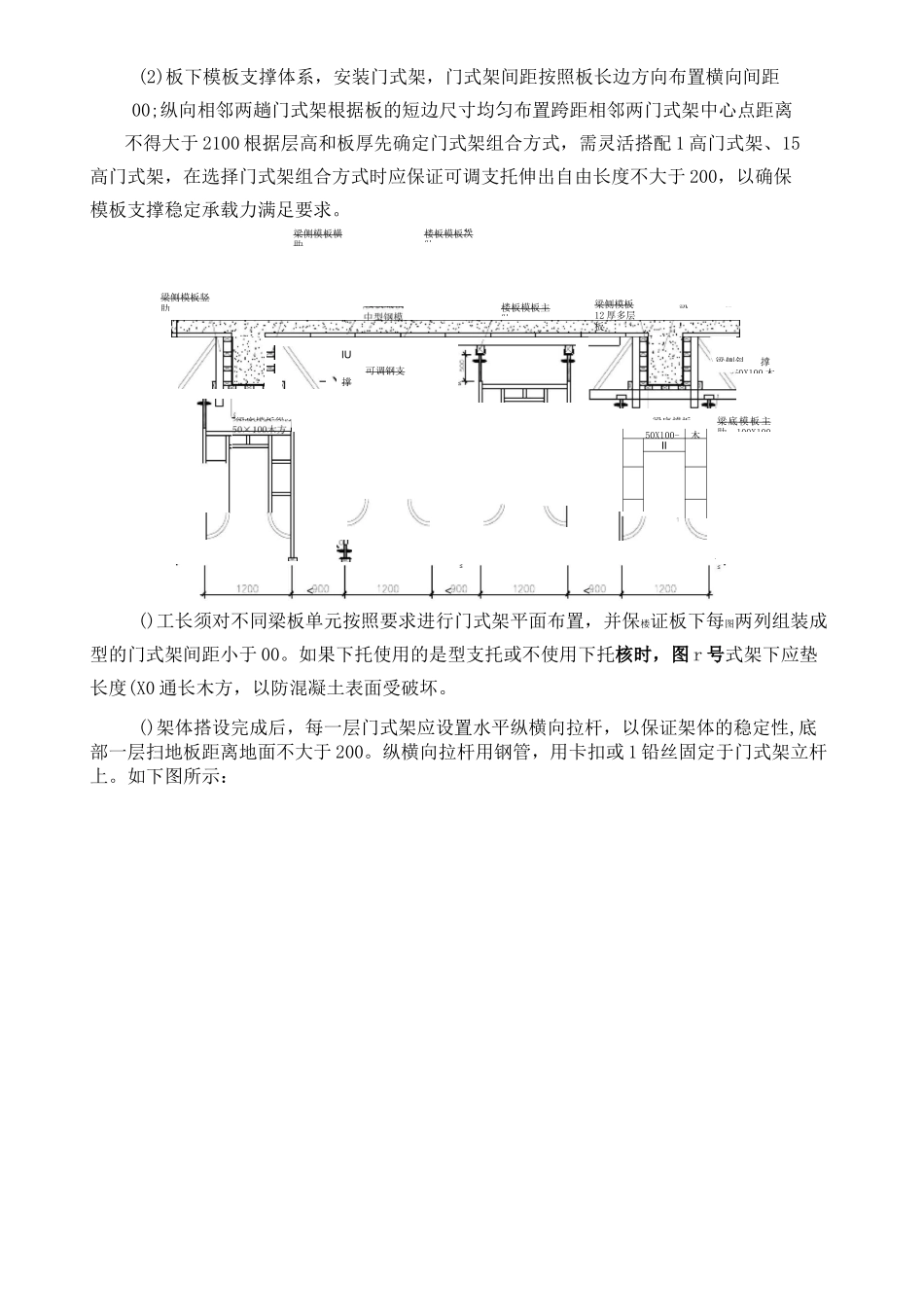

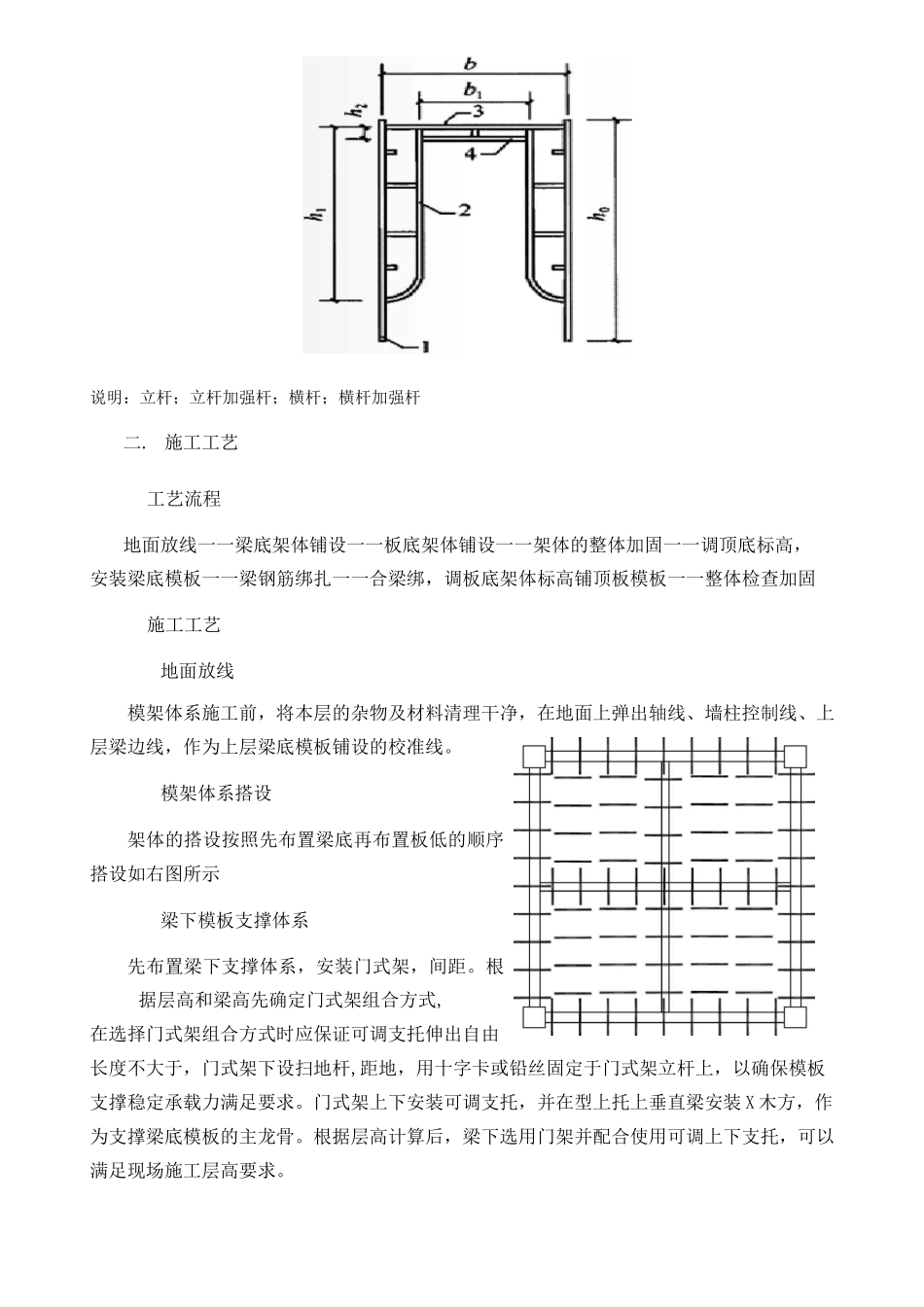

门式架模板支撑体施工技术交底记录工程名称交底人交底部位交底时间一. 施工准备材料准备门式架、、,钢管、木方、木方厚多层板、厚多层板、各类钢管卡扣、铁丝、铁定、脚手板、上下油拖等人员准备木工、架子工、普工、安全员技术准备()熟读图纸,根据本工程的特点及公司现有的材料情况,本工程顶板梁板支撑体系采用门式脚手架模板支撑体系。()根据图纸设计,规范做好技术交底及安全交底。施工场地准备地下室竖向结构和顶板分体浇筑,模架支撑体系搭设前,混凝土底板以浇筑完成,竖向结构以浇筑完成并拆模,室内模板及剩余料具以清理干净。地上部分首层层高较大,采用竖向、顶板分体浇筑,除科研号楼和教学楼,其他条形基础部分基坑应回填至和基础梁平,并分层夯实,夯实土应具有一定的地基承载力,保证首层架体搭设的稳定性。二层及以上采用顶板梁柱一体浇筑施工,模架体系的搭设应待下层顶板浇筑完成至天后,混凝土因具有一定的强度,能保证上部模架体系的承载力。()地下室顶板使用小钢膜拼装,局部小面积使用多层板背面定木方拼装。地上全部使用木模板。()模架体系的搭设使用门式架体搭设,根据层高调配、、架体组合搭设,上下配可调节油拖。说明:立杆;立杆加强杆;横杆;横杆加强杆二. 施工工艺工艺流程地面放线一一梁底架体铺设一一板底架体铺设一一架体的整体加固一一调顶底标高,安装梁底模板一一梁钢筋绑扎一一合梁绑,调板底架体标高铺顶板模板一一整体检查加固施工工艺地面放线模架体系施工前,将本层的杂物及材料清理干净,在地面上弹出轴线、墙柱控制线、上层梁边线,作为上层梁底模板铺设的校准线。模架体系搭设架体的搭设按照先布置梁底再布置板低的顺序搭设如右图所示梁下模板支撑体系先布置梁下支撑体系,安装门式架,间距。根据层高和梁高先确定门式架组合方式,在选择门式架组合方式时应保证可调支托伸出自由长度不大于,门式架下设扫地杆,距地,用十字卡或铅丝固定于门式架立杆上,以确保模板支撑稳定承载力满足要求。门式架上下安装可调支托,并在型上托上垂直梁安装 X 木方,作为支撑梁底模板的主龙骨。根据层高计算后,梁下选用门架并配合使用可调上下支托,可以满足现场施工层高要求。50X100-木II11撑'弋 50X100 木梁底模板主肋100X100(2)板下模板支撑体系,安装门式架,门式架间距按照板长边方向布置横向间距00;纵向相邻两趟门式架根据板的短边尺寸均匀布置跨距相邻两门式架中心点距离不得大于 2100 根据...
