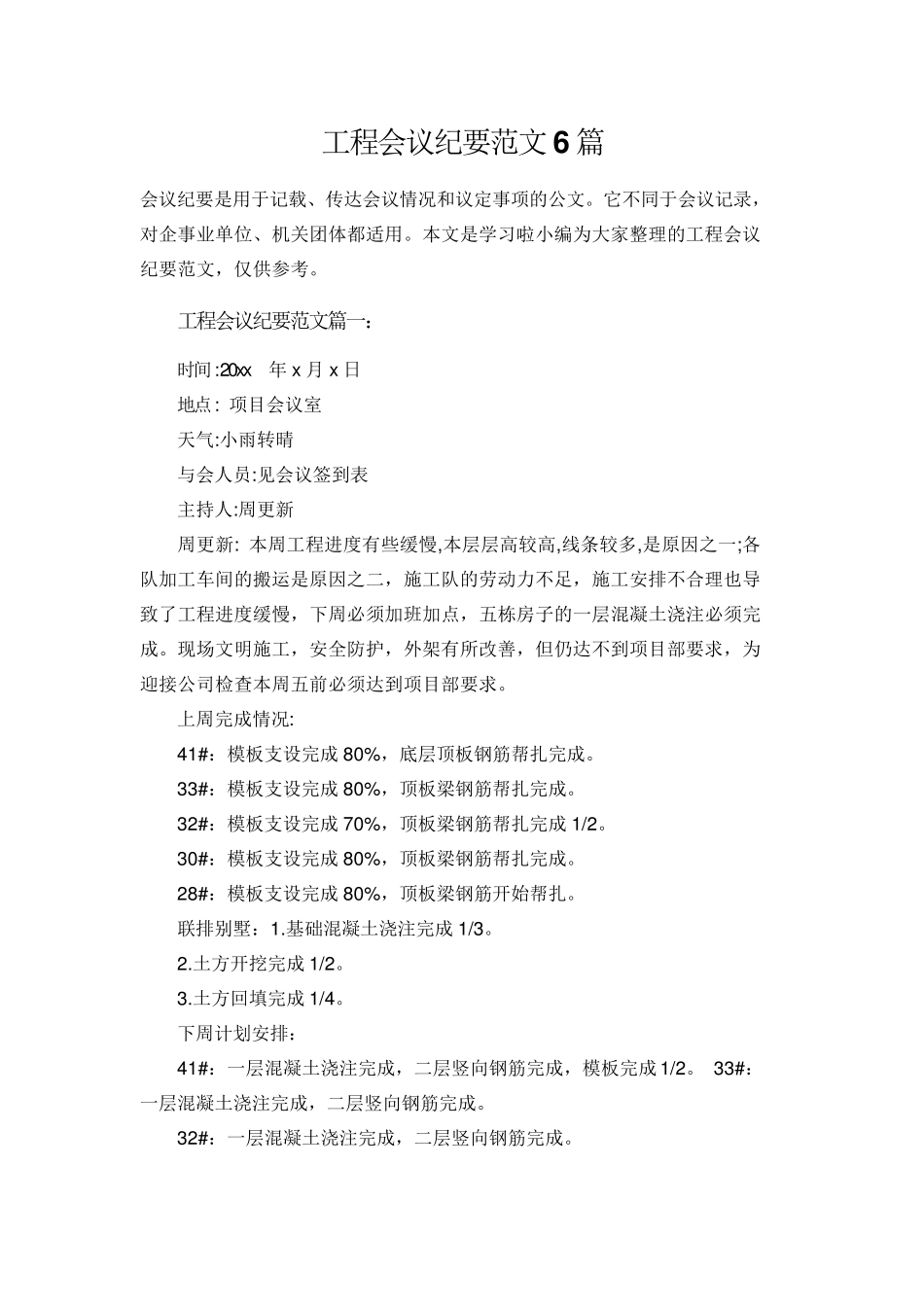

工程会议纪要范文6 篇 会议纪要是用于记载、传达会议情况和议定事项的公文
它不同于会议记录,对企事业单位、机关团体都适用
本文是学习啦小编为大家整理的工程会议纪要范文,仅供参考
工程会议纪要范文篇一: 时间: 20xx年 x 月 x 日 地点: 项目会议室 天气:小雨转晴 与会人员:见会议签到表 主持人:周更新 周更新: 本周工程进度有些缓慢,本层层高较高,线条较多,是原因之一;各队加工车间的搬运是原因之二,施工队的劳动力不足,施工安排不合理也导致了工程进度缓慢,下周必须加班加点,五栋房子的一层混凝土浇注必须完成
现场文明施工,安全防护,外架有所改善,但仍达不到项目部要求,为迎接公司检查本周五前必须达到项目部要求
上周完成情况: 41#:模板支设完成80%,底 层顶 板钢 筋 帮 扎 完成
33#:模板支设完成80%,顶 板梁 钢 筋 帮 扎 完成
32#:模板支设完成70%,顶 板梁 钢 筋 帮 扎 完成1/2
30#:模板支设完成80%,顶 板梁 钢 筋 帮 扎 完成
28#:模板支设完成80%,顶 板梁 钢 筋 开 始 帮 扎
联 排别 墅 :1
基 础 混凝土浇注完成1/3
土方 开 挖 完成1/2
土方 回 填 完成1/4
下周计 划 安排: 41#:一层混凝土浇注完成,二层竖 向 钢 筋 完成,模板完成1/2
33#:一层混凝土浇注完成,二层竖 向 钢 筋 完成
32#:一层混凝土浇注完成,二层竖 向 钢 筋 完成
30#:一层混凝土浇注完成,二层竖向钢筋完成,模板完成1/2
28#:一层混凝土浇注完成
联排别墅:1
基础混凝土浇注完成2/3
土方开挖完成1/2
土方回填完成1/3
刘国佳:本周施工进度未按上周计划完成,施工一队按项目部安排搬运钢筋、木工加工车间工作完成较好,施工二队较差,但都未达到项目部要求
