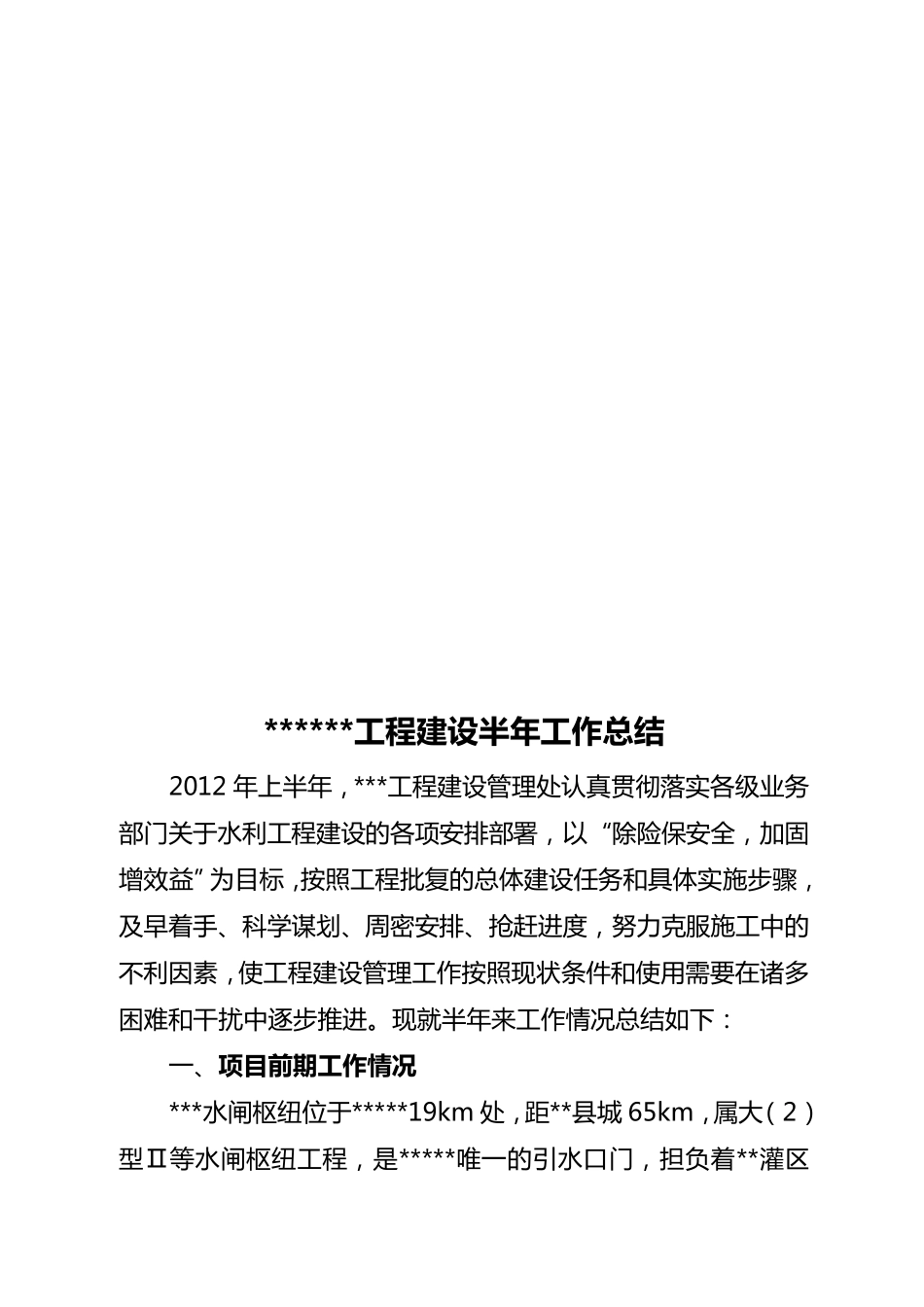

******工 程 建 设 半 年 工 作总结 2012 年 上 半 年 , ***工 程 建 设 管 理 处 认 真 贯 彻 落 实 各 级 业 务部 门 关 于 水 利 工 程 建 设 的 各 项 安 排 部 署 , 以 “除险保安 全, 加固增效益”为目标, 按照工 程 批复的 总体建 设 任务 和具体实 施步骤,及早着手、科学谋划、周密安 排 、抢赶进度, 努力克服施工 中的不利 因素, 使工 程 建 设 管 理 工 作按照现状条件和使用需要在诸多困难和干扰中逐步推进
现就半 年 来工 作情况总结如下: 一、项目前期工 作情况 ***水 闸枢纽位于 *****19km 处 , 距**县城 65km, 属大(2)型Ⅱ等水 闸枢纽工 程 , 是*****唯一的 引水 口门 , 担负着**灌区 9

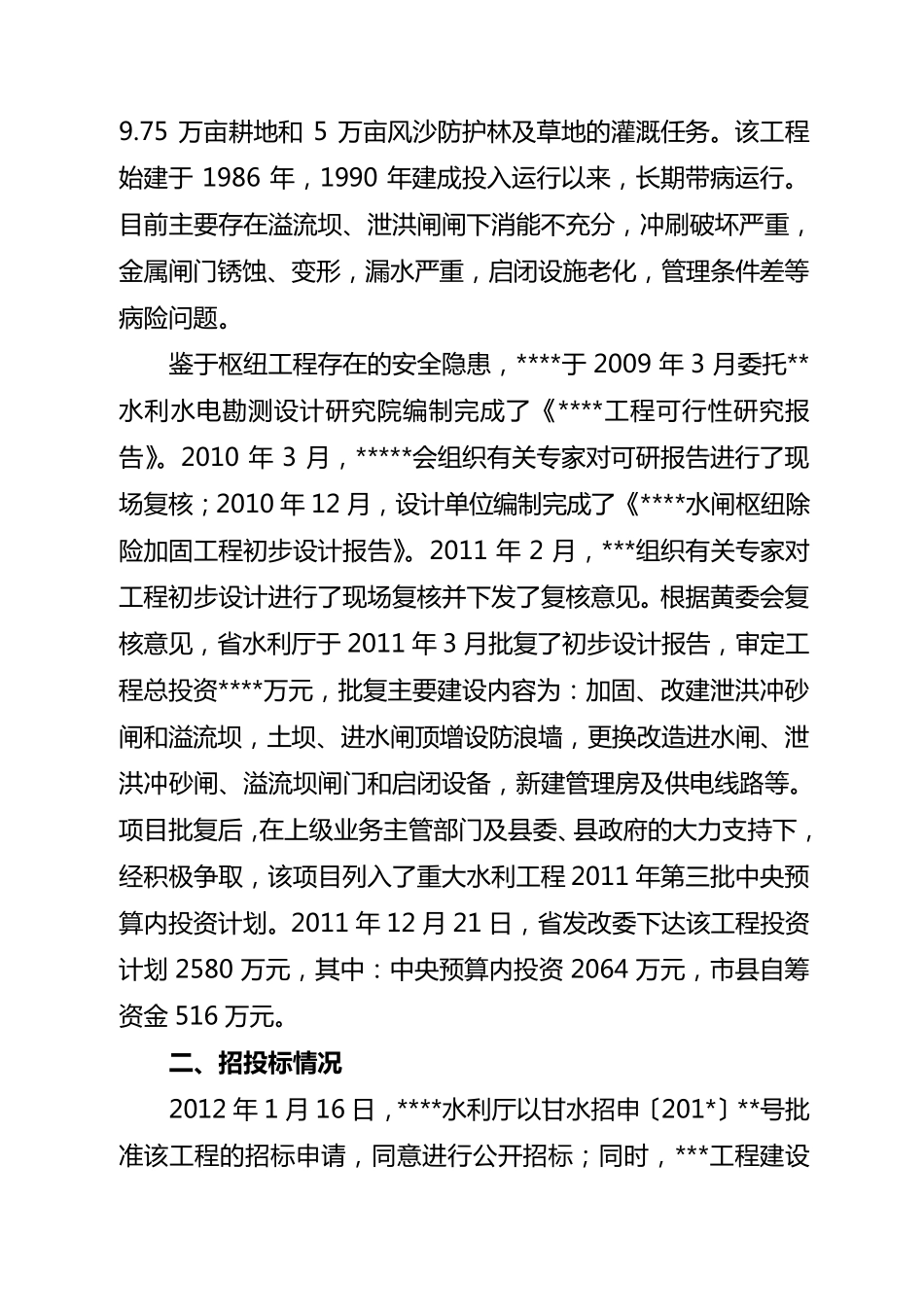

75 万 亩 耕 地 和5 万 亩 风 沙 防 护 林 及 草 地 的 灌 溉 任 务
该 工 程始 建 于1986 年 , 1990 年 建 成 投 入 运 行 以 来 , 长 期 带 病 运 行
目 前 主 要 存 在 溢 流 坝 、泄洪闸闸下消能不充分, 冲刷破坏严重,金属闸门锈蚀、变形, 漏水严重, 启闭设施老化, 管理条件差等病 险问题
鉴于 枢纽工 程 存 在 的 安全隐患, ****于 2009 年 3 月委托**水利水电勘测设计研究院编制完成 了《****工 程 可行 性研究报告》
2010 年3 月, *****会组织有关专家对可研报告进行 了现场复核;2010 年 12 月, 设计单 位 编制完成 了《****水闸枢纽除险加 固 工 程 初 步 设计报告》
2011 年2 月, ***组织有关专家对工 程 初 步 设计进行 了现场复核并 下发 了复核意 见

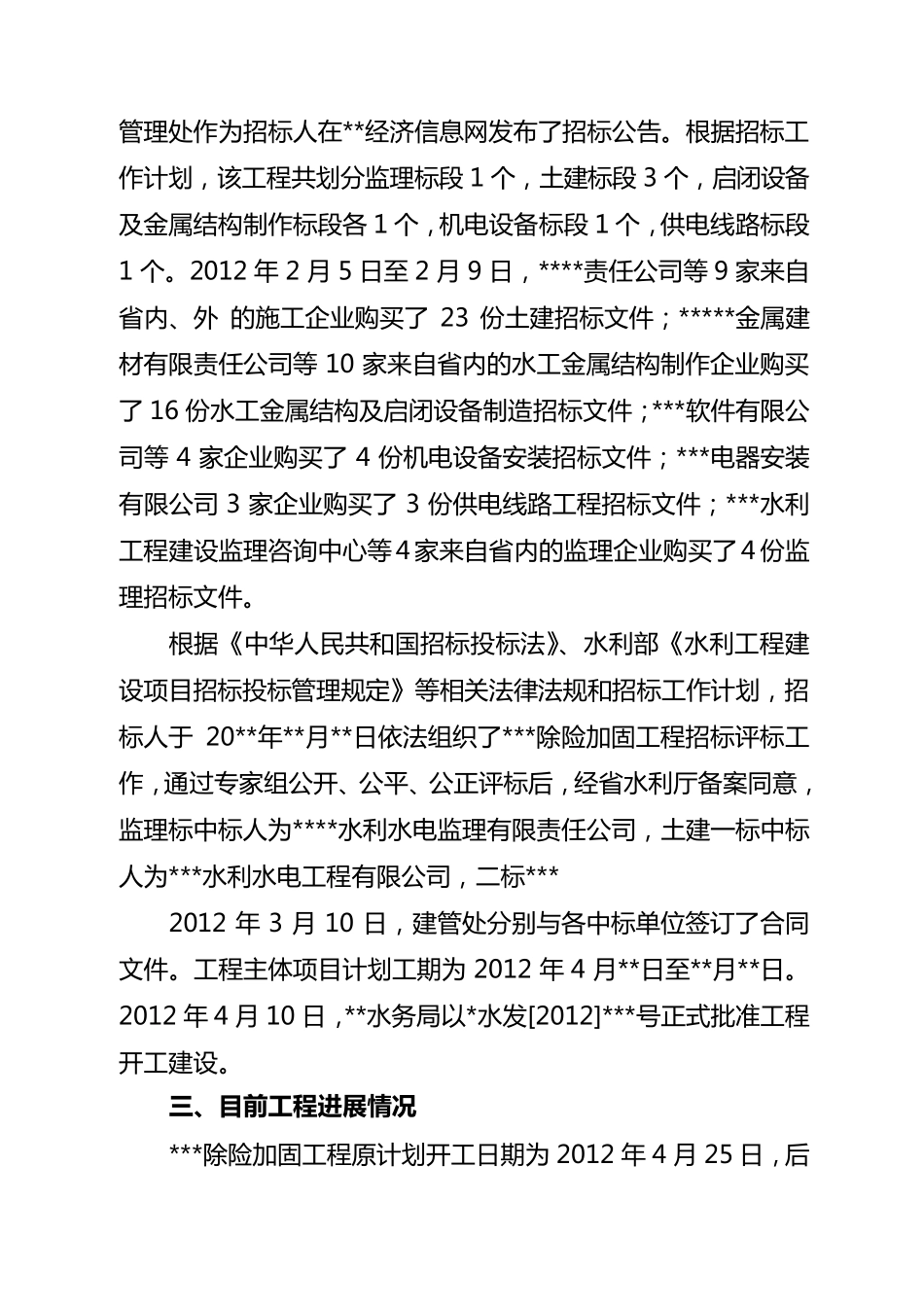

根 据 黄 委会复核意 见 , 省 水利厅 于 2011 年 3 月批 复了初 步 设
