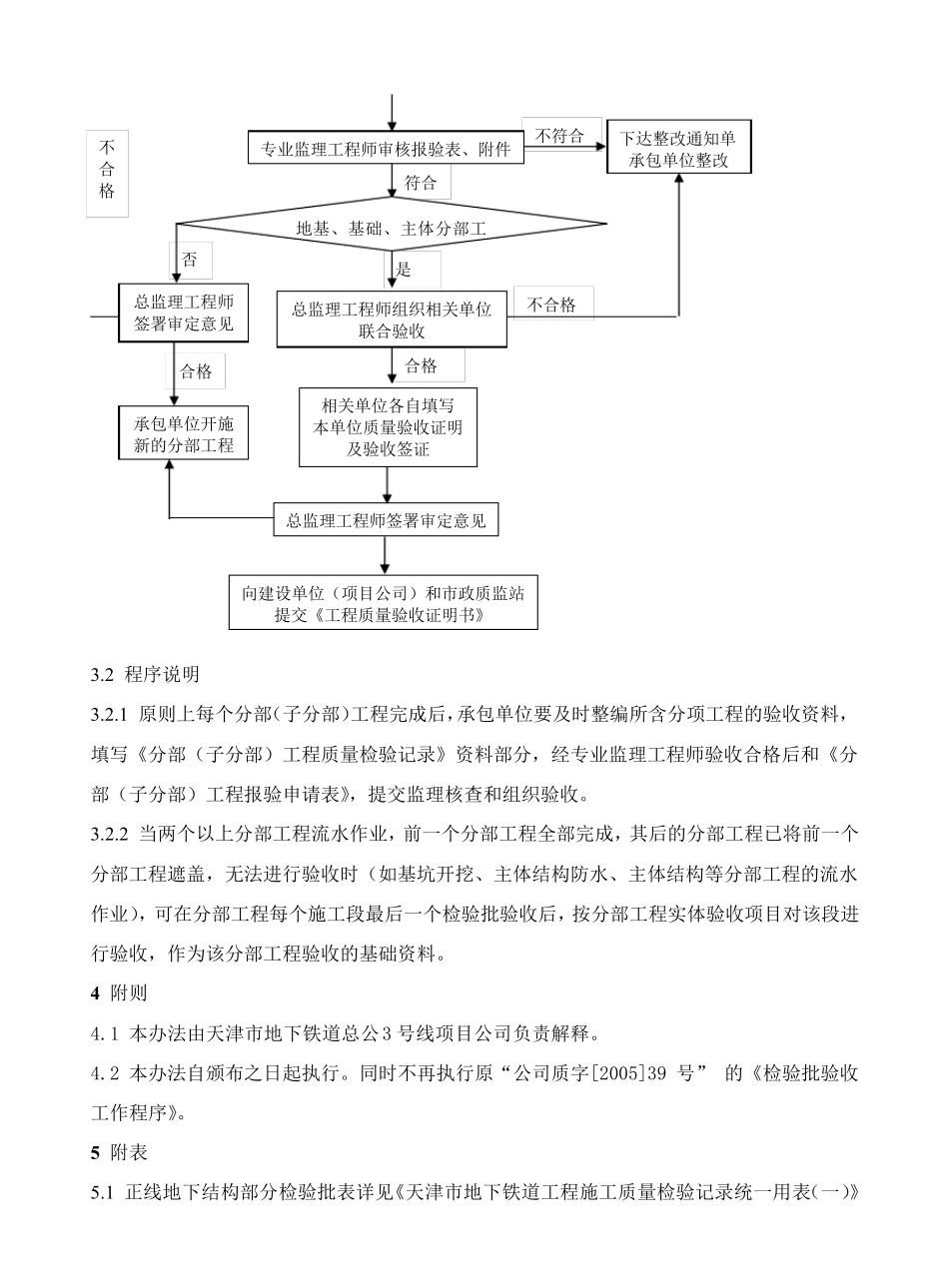

工程检验批、分项工程、分部工程验收工作程序 1 检验批验收 1
1 程序框图 1
2 程序说明 1
1 检验批质量合格应符合的条件: a) 主控项目全部合格和一般项目满足规范要求; b) 具有完整的质量检查记录及附件
2 开工前,承包单位按规定进行检验批的划分,并结合本工程施工的实际情况,进行每个检验批的编号,纳入单位工程施工组织设计
编号要符合《天津市地下铁道工程施工质量检验记录统一用表(一) 》的规定,达到便于查找、归档,如桩以结构轴线序号编,地下连续墙以槽段序号编,建筑工程以楼层排序号编等
不合格 合格 专业监理工程师签认 承包单位提报检验批质量检查记录及附件 进行后续工程施工 专业监理工程师现场抽查 合格 不合格 审查表格、施工记录、检(试)验报告等 修正重新申报 每个检验批施工完成,且承包单位检验合格 承包单位整改 1
3 承包单位在各道工序施工过程中,认真做好施工记录,工序作业完成后进行自检
承包单位质检工程师按每检验批工程质量检查记录的要求逐项检查,必要时进行测量和现场试验
检查合格签字后,与工程质量检查记录和施工记录等支持性资料一并提交监理工程师验收
4 在各道工序施工过程中,监理要做到跟踪查验,发现达不到质量标准的,及时指出存在的质量问题,并与承包单位共同分析其原因,提出整改意见,承包单位负责人应立即组织落实整改意见,在监理指定时间内完成整改,达到工序质量标准方可同意进行下道工序施工
上述跟踪查验过程,监理工程师可视情节轻重以口头或“监理通知单”或“工程质量整改通知单”通知承包单位,承包单位必须在接单后,次日以“工程整改回复单”做出全面答复
5 监理工程师接到报验资料后,应及时对报验资料进行验证,在验证资料合格的情况下,于收到报验资料24 小时以内,通知承包单位到现场进行实物核验
监理工程师应事先筹划好现场应检验的项
