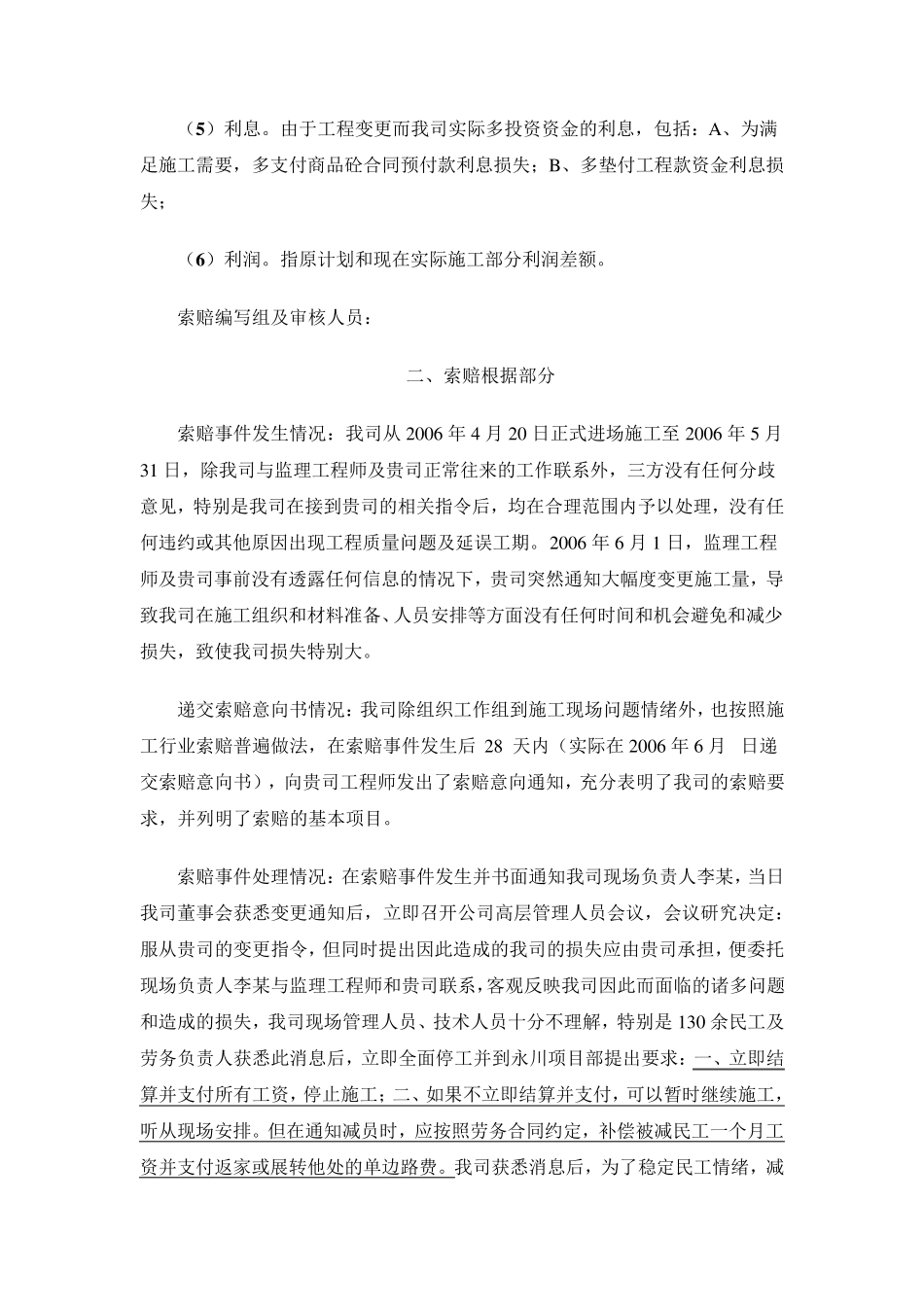

工程索赔报告书 (某某)工程索赔报告书 一、总论 前言:2 0 0 6 年 4 月,乙公司参与了由甲公司(下称贵司)投资建设的重庆某大学城市科技学院学生食堂及活动中心工程招投标,且我司获得中标,中标价为 6 7 1 .1 2 1 万元,该工程设计为全框架四层现浇结构,建筑面积 1 2 3 0 2 .8 4 ㎡。在施工合同尚没有签署时,贵司通知我司按照招投标相关内容进场施工,并要求加班加点,必须在 2 0 0 6 年 8 月 2 5 前完成所有施工内容。按照贵司要求和监理工程师指示,迅速编制并向贵司递交了施工组织设计和施工进度计划,并专门成立了永川项目部,委派汪某为本项目总指挥,组建了以李某为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参与本项目的施工建设,从领导班子、技术和管理服务水 平 等 方 面得到 根 本保 证 。我司于 2 0 0 6 年 4 月 2 0 日 正 式 进场施工,按照设计施工内容和贵司要求周 密 部署,稳 步 整 体 推 进,精 心组织。为了满足 施工现场材 料 的需 要,我司不 但 投入 了几 百 万的现金 保 障 施工资金 的需 要,还在项目部下设立了材 料 采 购 组,保 障 施工材 料 的质量 和施工需 要数 量 ,2 0 0 6 年 5月上 旬 所有材 料 采 购 均 已 经 签署合同,部分 正 在按照合同履 行 。 2 0 0 6 年 5 月 3 1日 前,施工需 要钢 材 、木 材 已 经 全部采 购 并运 抵 工地 。进场施工前及施工过 程中,在技术性 民 工很 难 招聘 的情 况 下,承 诺 不 低 于 重庆市 2 0 0 5 年度平 均 工资待 遇 ,且保 证 月月兑 现和满 足 总工程量 在 1 2 0 0 0 方 以上 ,且承 担 民 工单 边 路 费 的许 诺下,从1 0 0 0 里 之 外 的奉 节 县 选 聘 了几 十 名 优质民 工,同时在潼 南 、巴 南 等 地 招聘 了部分 民 工,均 签署了劳 务合同书,至2 0 0 6 年 5 月 3 1 日 ,工地 民 工达1 2 6人,加上 劳 务班组负责人,共 计 1 3 0 余 人,实 行 三 班倒 轮 休 制,加班加点施工。为了改 善 施工工地 管理人员及民 工的生活环 境 和保 障 良 好 的休 息 ,顺 利 完成施工任 务,我司投资数 万元搭 建工棚 ,购 买 空 调,创 造 良 好 的施工环 境 。 2 0 0 ...
