电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程节点工期标准VIP免费

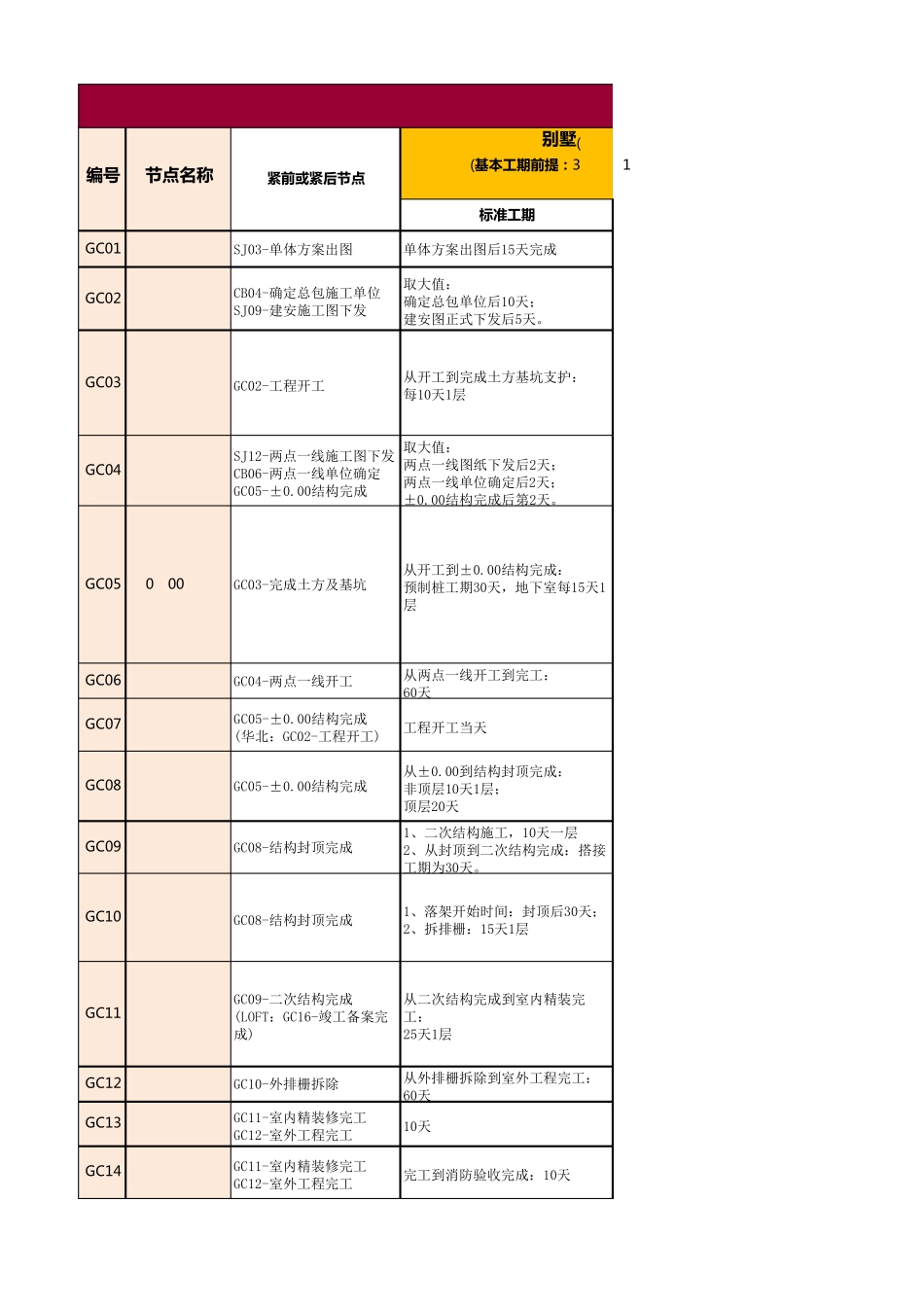

工程节点工期标准_第1页
1/10

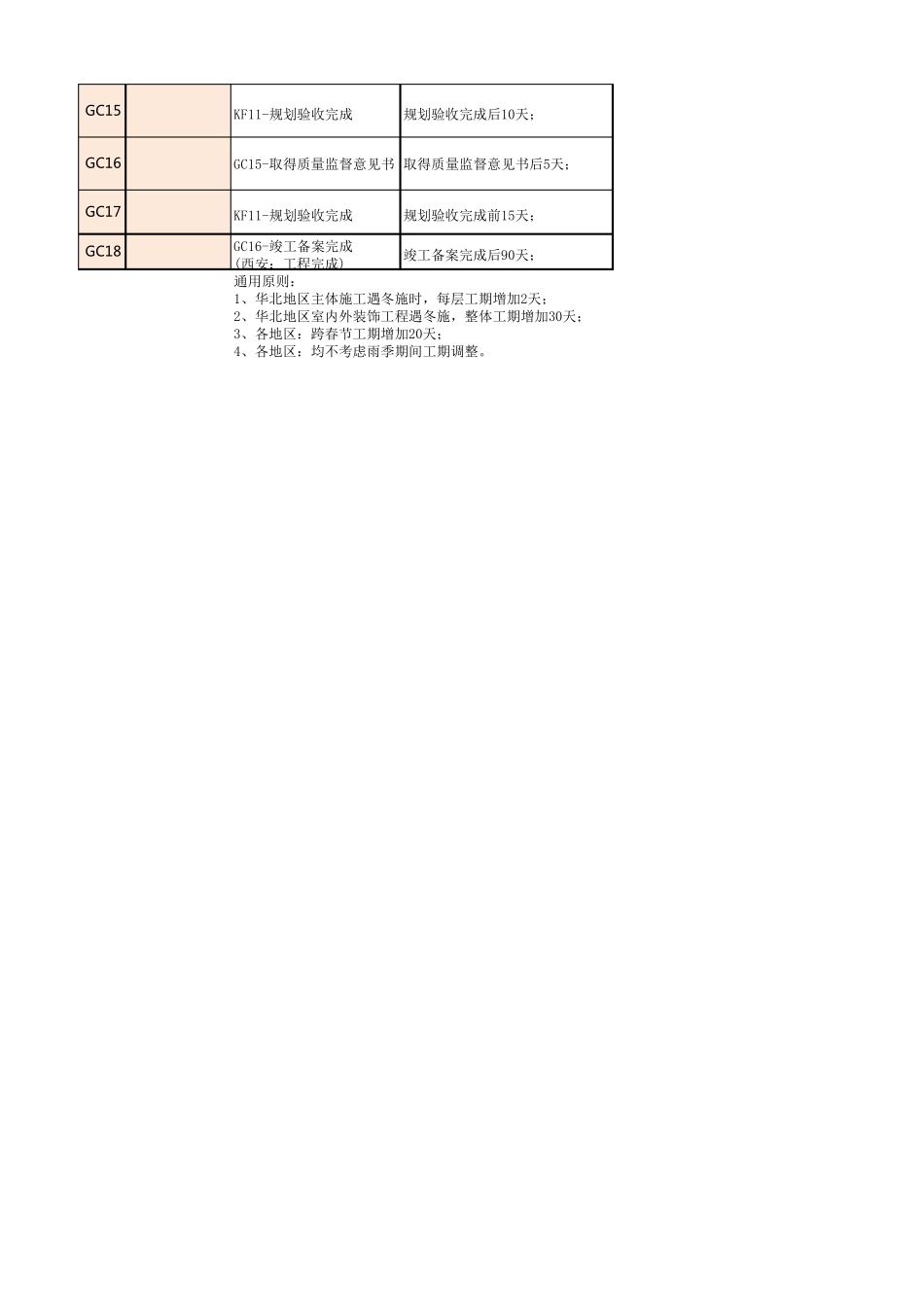

工程节点工期标准_第2页
2/10
工程节点工期标准_第3页
3/10
标 准工期GC01完成地质勘探SJ03-单体方案出图 单体方案出图后15天完成GC02工程开工CB04-确定总包施工单位SJ09-建安施工图下发取大值:确定总包单位后10天;建安图正式下发后5天。GC03 完成土方及基坑支护工程GC02-工程开工从开工到完成土方基坑支护:每10天1层GC04两点一线开工SJ12-两点一线施工图下发CB06-两点一线单位确定GC05-±0.00结构完成取大值:两点一线图纸下发后2天;两点一线单位确定后2天;±0.00结构完成后第2天。GC05 ±0.00结构完成GC03-完成土方及基坑从开工到±0.00结构完成:预制桩工期30天,地下室每15天1层GC06两点一线完工GC04-两点一线开工 从两点一线开工到完工:60天GC07达到预售进度GC05-±0.00结构完成(华北:GC02-工程开工)工程开工当天GC08结构封顶完成GC05-±0.00结构完成从±0.00到结构封顶完成:非顶层10天1层;顶层20天GC09二次结构完成GC08-结构封顶完成1、二次结构施工,10天一层2、从封顶到二次结构完成:搭接工期为30天。GC10完成外立面外排栅拆除GC08-结构封顶完成 1、落架开始时间:封顶后30天;2、拆排栅:15天1层GC11室内精装修完工GC09-二次结构完成(LOFT:GC16-竣工备案完成)从二次结构完成到室内精装完工:25天1层GC12室外工程完工GC10-外排栅拆除从外排栅拆除到室外工程完工:60天GC13工程完工内部验收完成GC11-室内精装修完工GC12-室外工程完工 10天GC14消防验收完成GC11-室内精装修完工GC12-室外工程完工 完工到消防验收完成:10天编号节点名称紧前或紧后节点别墅(适用于别墅工期计算)(基本工期前提:3F/-1F,联排,预制桩,斜屋面,四星精装交楼,实体板房,华北地区,郊区)GC15 取得质量监督意见书KF11-规划验收完成 规划验收完成后10天;GC16竣工备案完成GC15-取得质量监督意见书取得质量监督意见书后5天;GC17大市政配套完成KF11-规划验收完成 规划验收完成前15天;GC18交付业主/交场GC16-竣工备案完成(西安:工程完成)竣工备案完成后90天;通用原则:1、华北地区主体施工遇冬施时,每层工期增加2天;2、华北地区室内外装饰工程遇冬施,整体工期增加30天;3、各地区:跨春节工期增加20天;4、各地区:均不考虑雨季期间工期调整。调 整 工 期标 准工 期调 整 工 期单体方案出图后15天完成取大值:确定总包单位后10天;建安图正式下发后5天。对深基坑工程,取下列大值:确定总包单位后10天;深基坑图正式下发后后5天。1、华东/华南/西部地区,每12天1层;2、当无地下室,不计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程节点工期标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
