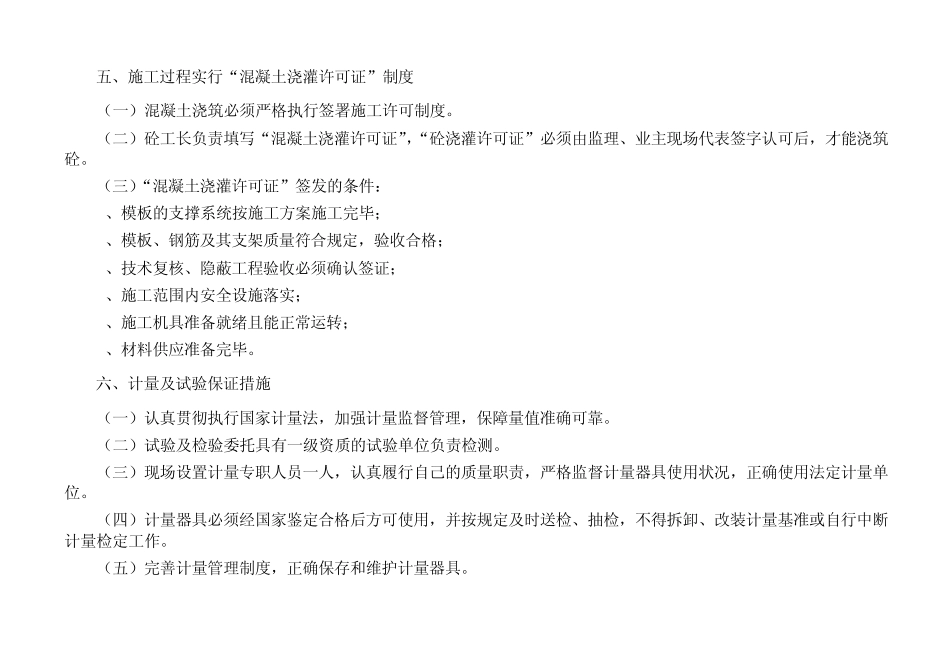

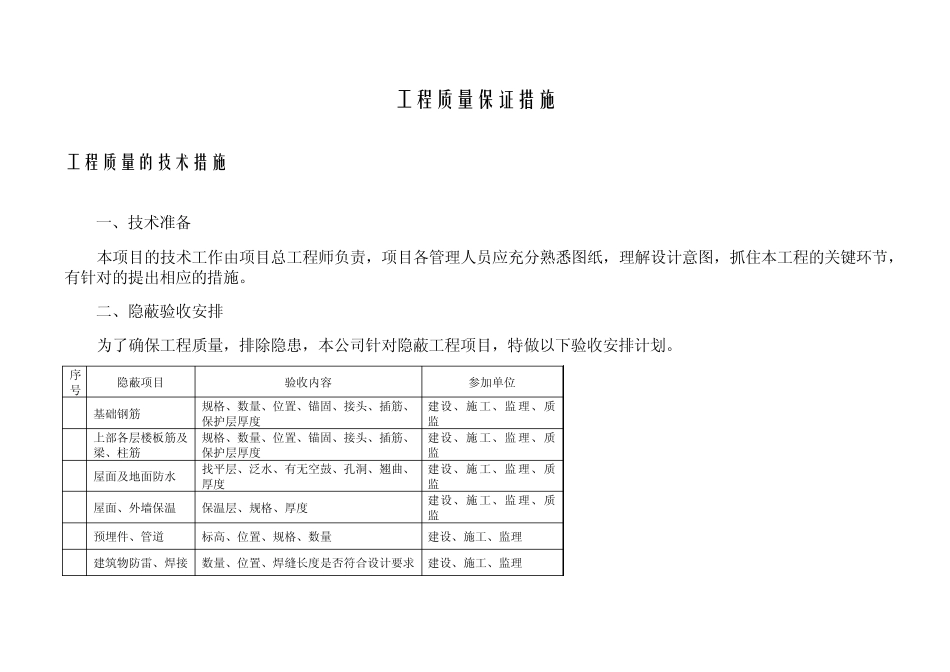

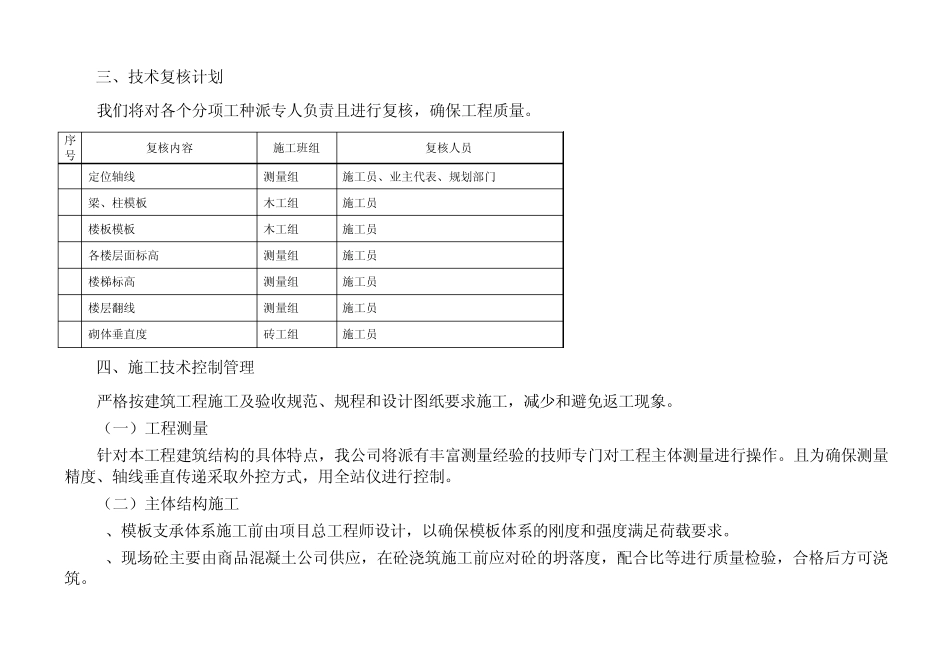

工程质量保证措施 工程质量的技术措施 一、技术准备 本项目的技术工作由项目总工程师负责,项目各管理人员应充分熟悉图纸,理解设计意图,抓住本工程的关键环节,有针对的提出相应的措施。 二、隐蔽验收安排 为了确保工程质量,排除隐患,本公司针对隐蔽工程项目,特做以下验收安排计划。 序号 隐蔽项目 验收内容 参加单位 1 基础钢筋 规格、数量、位置、锚固、接头、插筋、保护层厚度 建设、施工、监理、质监 2 上部各层楼板筋及梁、柱筋 规格、数量、位置、锚固、接头、插筋、保护层厚度 建设、施工、监理、质监 3 屋面及地面防水 找平层、泛水、有无空鼓、孔洞、翘曲、厚度 建设、施工、监理、质监 4 屋面、外墙保温 保温层、规格、厚度 建设、施工、监理、质监 5 预埋件、管道 标高、位置、规格、数量 建设、施工、监理 6 建筑物防雷、焊接 数量、位置、焊缝长度是否符合设计要求 建设、施工、监理 三、技术复核计划 我们将对各个分项工种派专人负责且进行复核,确保工程质量。 序号 复核内容 施工班组 复核人员 1 定位轴线 测量组 施工员、业主代表、规划部门 2 梁、柱模板 木工组 施工员 3 楼板模板 木工组 施工员 4 各楼层面标高 测量组 施工员 5 楼梯标高 测量组 施工员 6 楼层翻线 测量组 施工员 7 砌体垂直度 砖工组 施工员 四、施工技术控制管理 严格按建筑工程施工及验收规范、规程和设计图纸要求施工,减少和避免返工现象。 (一)工程测量 针对本工程建筑结构的具体特点,我公司将派有丰富测量经验的技师专门对工程主体测量进行操作。且为确保测量精度、轴线垂直传递采取外控方式,用全站仪进行控制。 (二)主体结构施工 1、模板支承体系施工前由项目总工程师设计,以确保模板体系的刚度和强度满足荷载要求。 2、现场砼主要由商品混凝土公司供应,在砼浇筑施工前应对砼的坍落度,配合比等进行质量检验,合格后方可浇筑。 五、施工过程实行“混凝土浇灌许可证”制度 (一)混凝土浇筑必须严格执行签署施工许可制度。 (二)砼工长负责填写“混凝土浇灌许可证”,“砼浇灌许可证”必须由监理、业主现场代表签字认可后,才能浇筑砼。 (三)“混凝土浇灌许可证”签发的条件: 1、模板的支撑系统按施工方案施工完毕; 2、模板、钢筋及其支架质量符合规定,验收合格; 3、技术复核、隐蔽工程验收必须确认签证; 4、施工范围内安全设施落实; 5、施...
