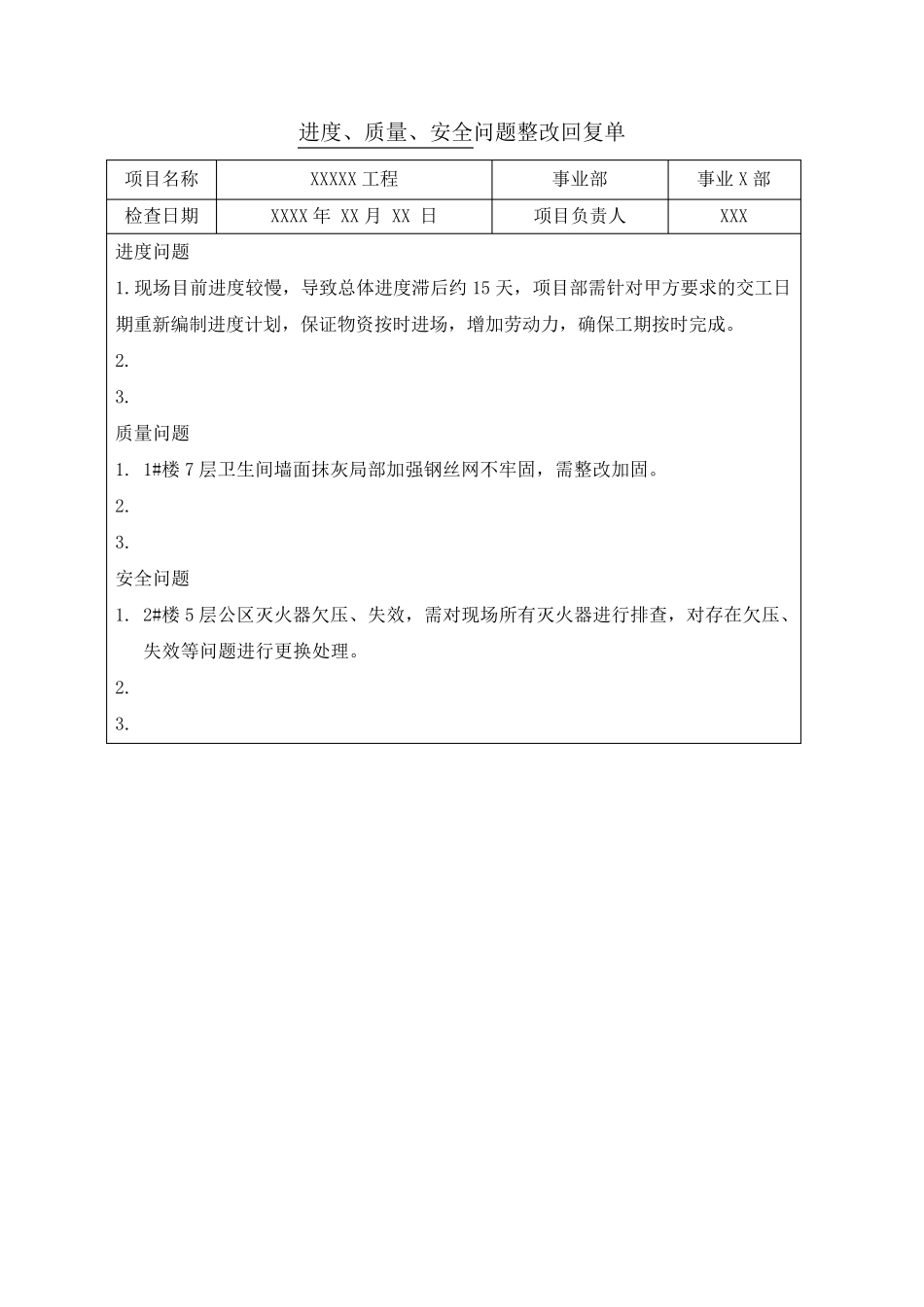

进度、质量、安全问题整改回复单 项目名称 XXXXX 工程 事业部 事业 X 部 检查日期 XXXX 年 XX 月 XX 日 项目负责人 XXX 进度问题 1
现场目前进度较慢,导致总体进度滞后约 15 天,项目部需针对甲方要求的交工日期重新编制进度计划,保证物资按时进场,增加劳动力,确保工期按时完成
质量问题 1
1#楼 7 层卫生间墙面抹灰局部加强钢丝网不牢固,需整改加固
安全问题 1
2#楼 5 层公区灭火器欠压、失效,需对现场所有灭火器进行排查,对存在欠压、失效等问题进行更换处理

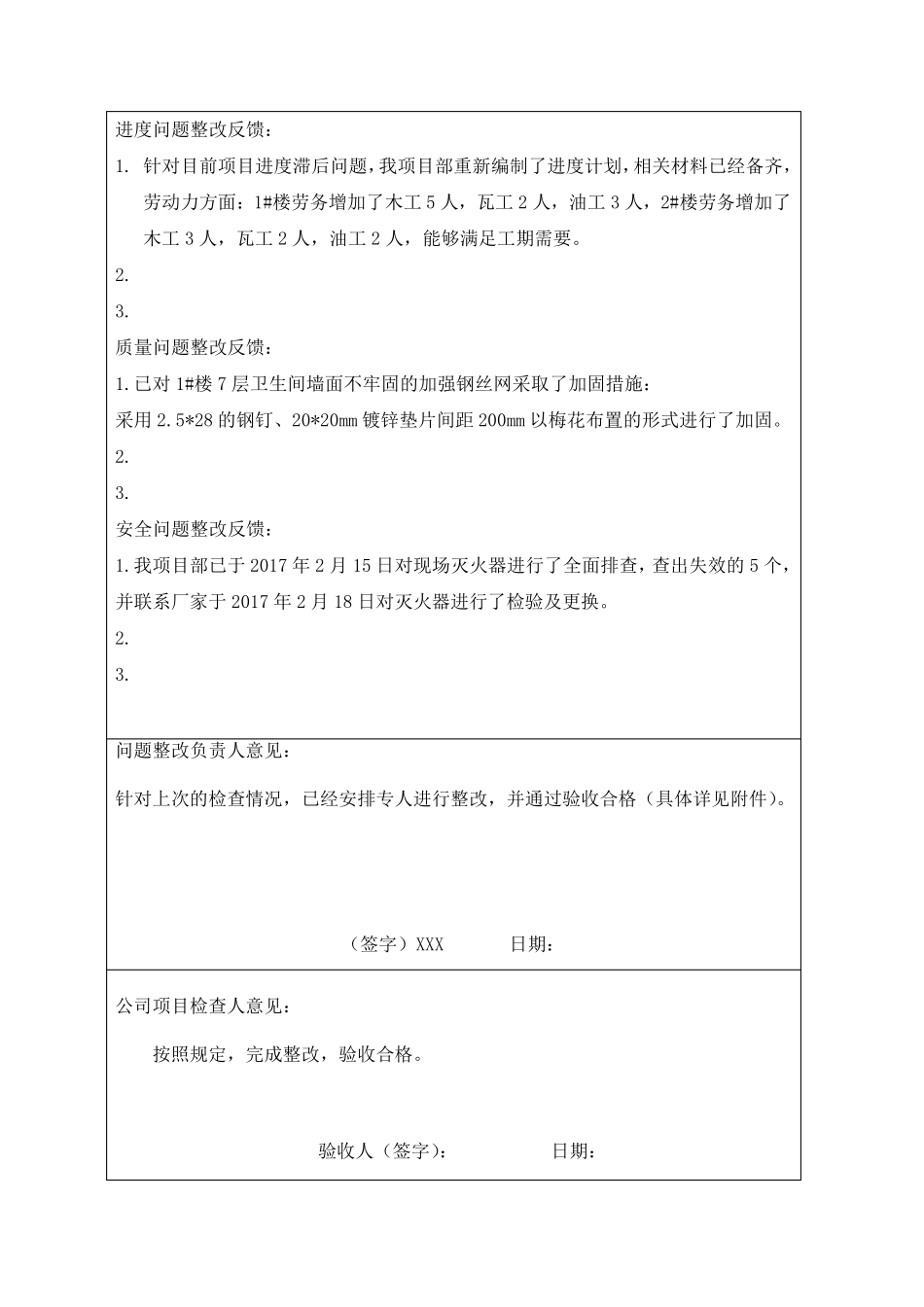

进度问题整改反馈: 1
针对目前项目进度滞后问题,我项目部重新编制了进度计划,相关材料已经备齐,劳动力方面:1#楼劳务增加了木工5 人,瓦工2 人,油工3 人,2#楼劳务增加了木工3 人,瓦工2 人,油工2 人,能够满足工期需要
质量问题整改反馈: 1
已对1#楼7 层卫生间墙面不牢固的加强钢丝网采取了加固措施: 采用2
5*28 的钢钉、20*20mm 镀锌垫片间距 200mm 以梅花布置的形式进行了加固
安全问题整改反馈: 1
我项目部已于 2017 年 2 月 15 日对现场灭火器进行了全面排查,查出失效的5 个,并联系厂家于 2017 年 2 月 18 日对灭火器进行了检验及更换
问题整改负责人意见: 针对上次的检查情况,已经安排专人进行整改,并通过验收合格(具体详见附件)
(签字)XXX 日期: 公司项目检查人意见: 按照规定,完成整改,验收合格

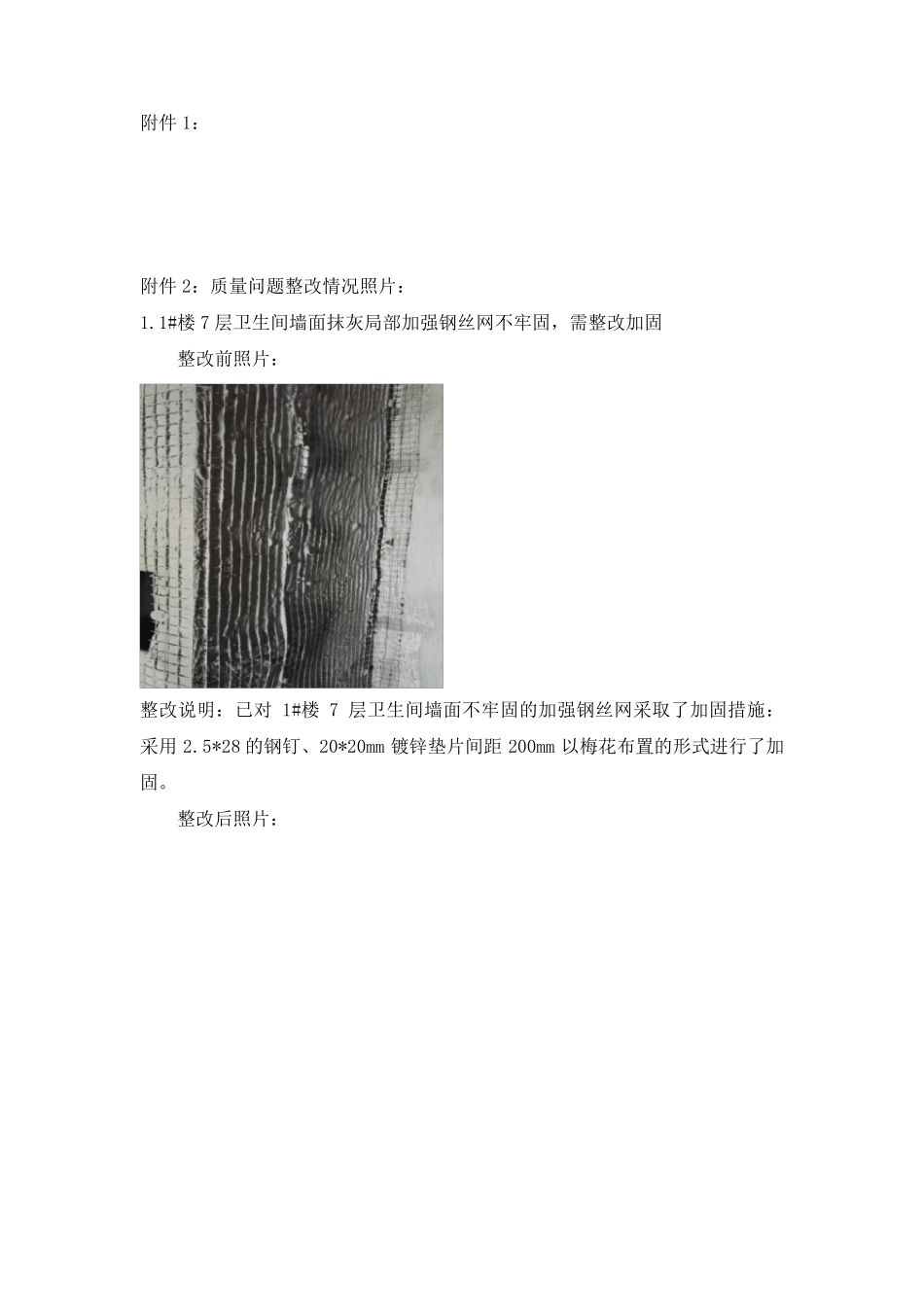

验收人(签字): 日期: 附件1: 附件2:质量问题整改情况照片: 1
1#楼7 层卫生间墙面抹灰局部加强钢丝网不牢固,需整改加固 整改前照片: 整改说明:已对1#楼7 层卫生间墙面不牢固的加强钢丝网采取了加固措施: 采用2
5*28 的钢钉、
