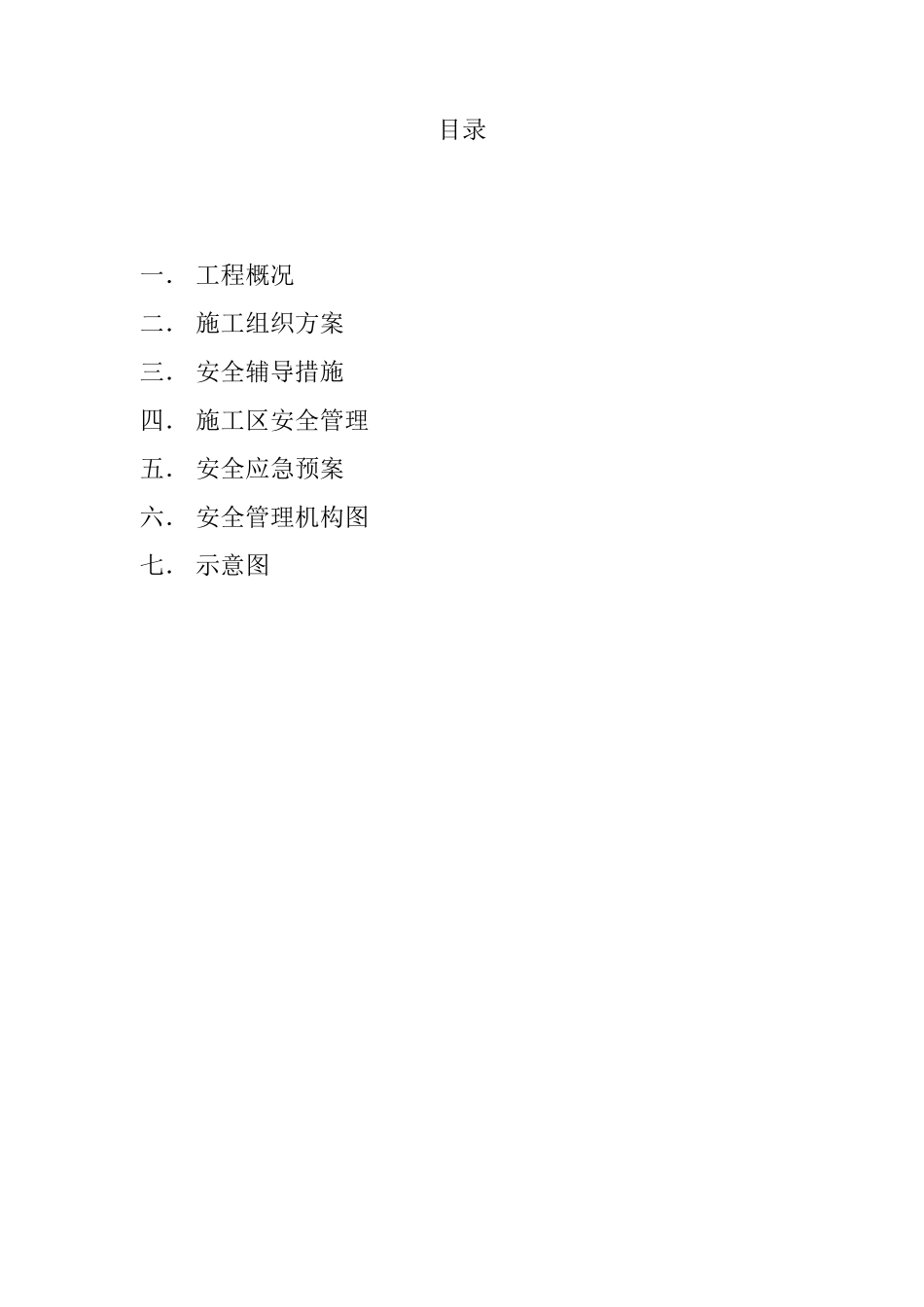

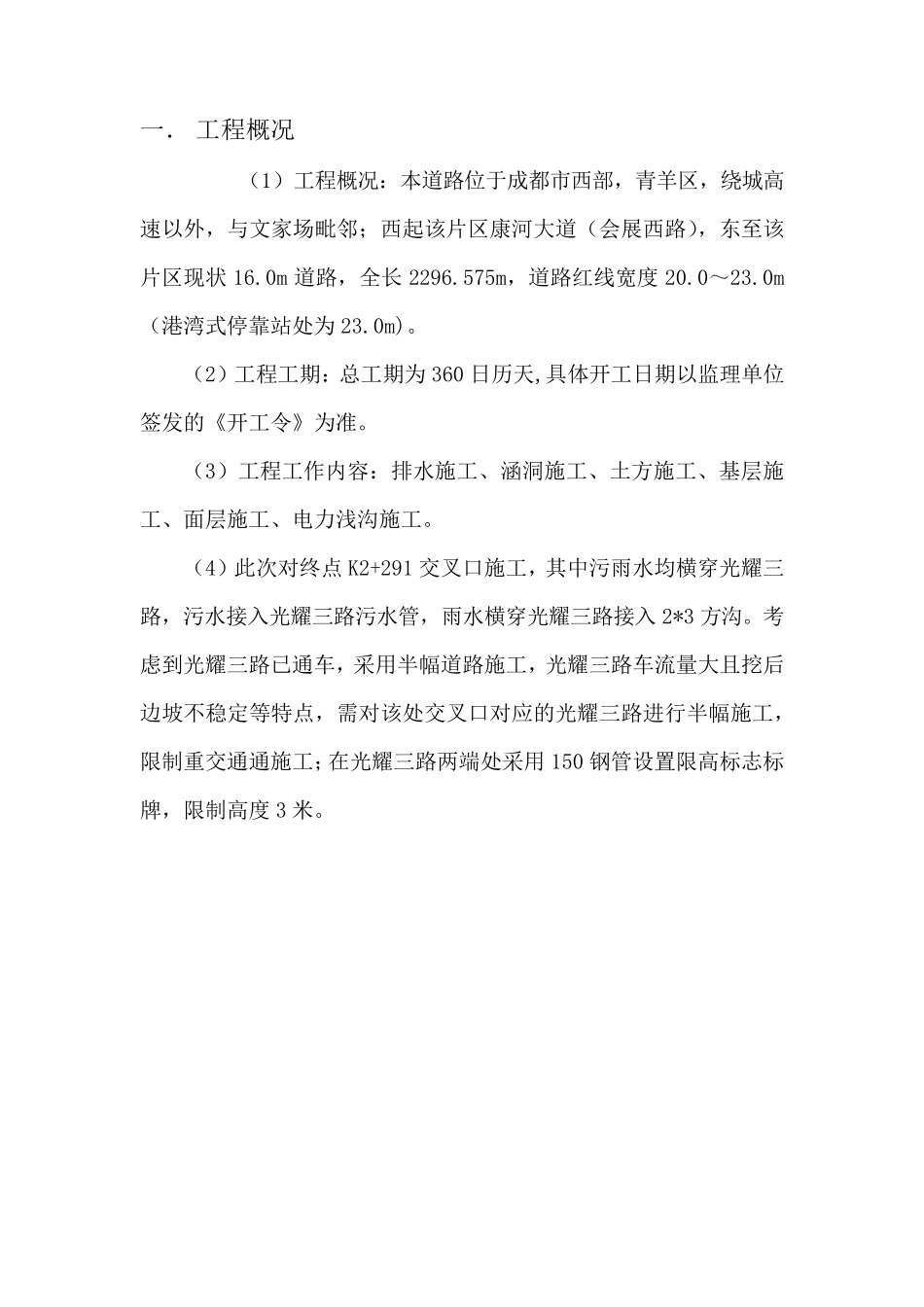

西部新城B 线(乐平五路)道排工程 道 路 半 幅 施 工 方 案 编制人: 审核人: 审批人: 目录 一. 工程概况 二. 施工组织方案 三. 安全辅导措施 四. 施工区安全管理 五. 安全应急预案 六. 安全管理机构图 七. 示意图 一. 工程概况 (1)工程概况:本道路位于成都市西部,青羊区,绕城高速以外,与文家场毗邻;西起该片区康河大道(会展西路),东至该片区现状16
0m 道路,全长2296
575m,道路红线宽度20
0m(港湾式停靠站处为23
(2)工程工期:总工期为360 日历天,具体开工日期以监理单位签发的《开工令》为准
(3)工程工作内容:排水施工、涵洞施工、土方施工、基层施工、面层施工、电力浅沟施工
(4)此次对终点 K2+291 交叉口施工,其中污雨水均横穿光耀三路,污水接入光耀三路污水管,雨水横穿光耀三路接入 2*3 方沟
考虑到光耀三路已通车,采用半幅道路施工,光耀三路车流量大且挖后边坡不稳定等特点,需对该处交叉口对应的光耀三路进行半幅施工,限制重交通通施工;在光耀三路两端处采用 150 钢管设置限高标志标牌,限制高度3 米
二.组织方案 1
为确保道路施工进度质量和施工安全,能实现工期目标
在建设单位的组织下我们会同建管和监理单位进行了实地勘察,对施工难度进行了评估,对交叉口现状交通流量进行了简单测算
根据施工现场实际情况,对道路进行半封闭施工;先在光耀三路东侧人行道修筑临时便道,便道结构为:路基 30cm 厚级配碎石,浇筑 20cmC30 砼(长60 米宽 6 米)面层,将车辆改道至临时便道后封闭西侧半幅道路,施工光耀三路西侧污雨水及道路施工;西侧具备通车条件后,将车辆改道至光耀三路西侧后施工东侧污雨水及道路
施工工期为45 天,具体开始时间以批准时间为准
封闭围护 光耀三路与光华大道相交叉处及光耀三路另
