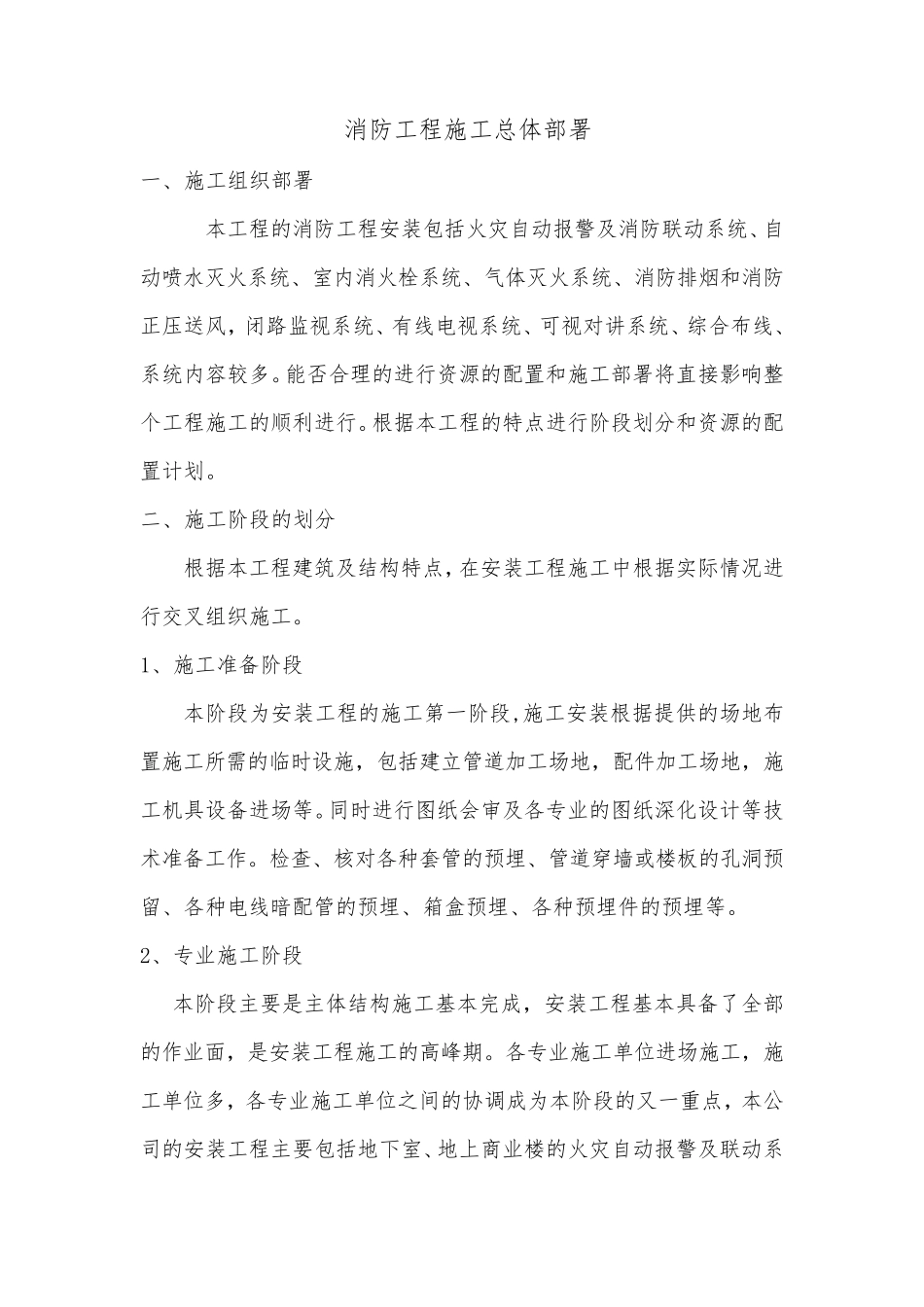

消防工程施工总体部署 一、施工组织部署 本工程的消防工程安装包括火灾自动报警及消防联动系统、自动喷水灭火系统、室内消火栓系统、气体灭火系统、消防排烟和消防正压送风,闭路监视系统、有线电视系统、可视对讲系统、综合布线、系统内容较多
能否合理的进行资源的配置和施工部署将直接影响整个工程施工的顺利进行
根据本工程的特点进行阶段划分和资源的配置计划
二、施工阶段的划分 根据本工程建筑及结构特点,在安装工程施工中根据实际情况进行交叉组织施工
1、施工准备阶段 本阶段为安装工程的施工第一阶段,施工安装根据提供的场地布置施工所需的临时设施,包括建立管道加工场地,配件加工场地,施工机具设备进场等
同时进行图纸会审及各专业的图纸深化设计等技术准备工作
检查、核对各种套管的预埋、管道穿墙或楼板的孔洞预留、各种电线暗配管的预埋、箱盒预埋、各种预埋件的预埋等
2、专业施工阶段 本阶段主要是主体结构施工基本完成,安装工程基本具备了全 部的作业面 ,是安装工程施工的高 峰 期
各专业施工单 位 进场施工,施工单 位 多,各专业施工单 位 之 间 的协 调 成为本阶段的又 一重 点,本公司 的安装工程主要包括地下 室、地上 商 业楼的火灾自动报警及联动系统、火灾通讯及广播系统、自动喷水灭火系统、消火栓系统、消防泵房及稳压装置的管道、管线、设备施工安装

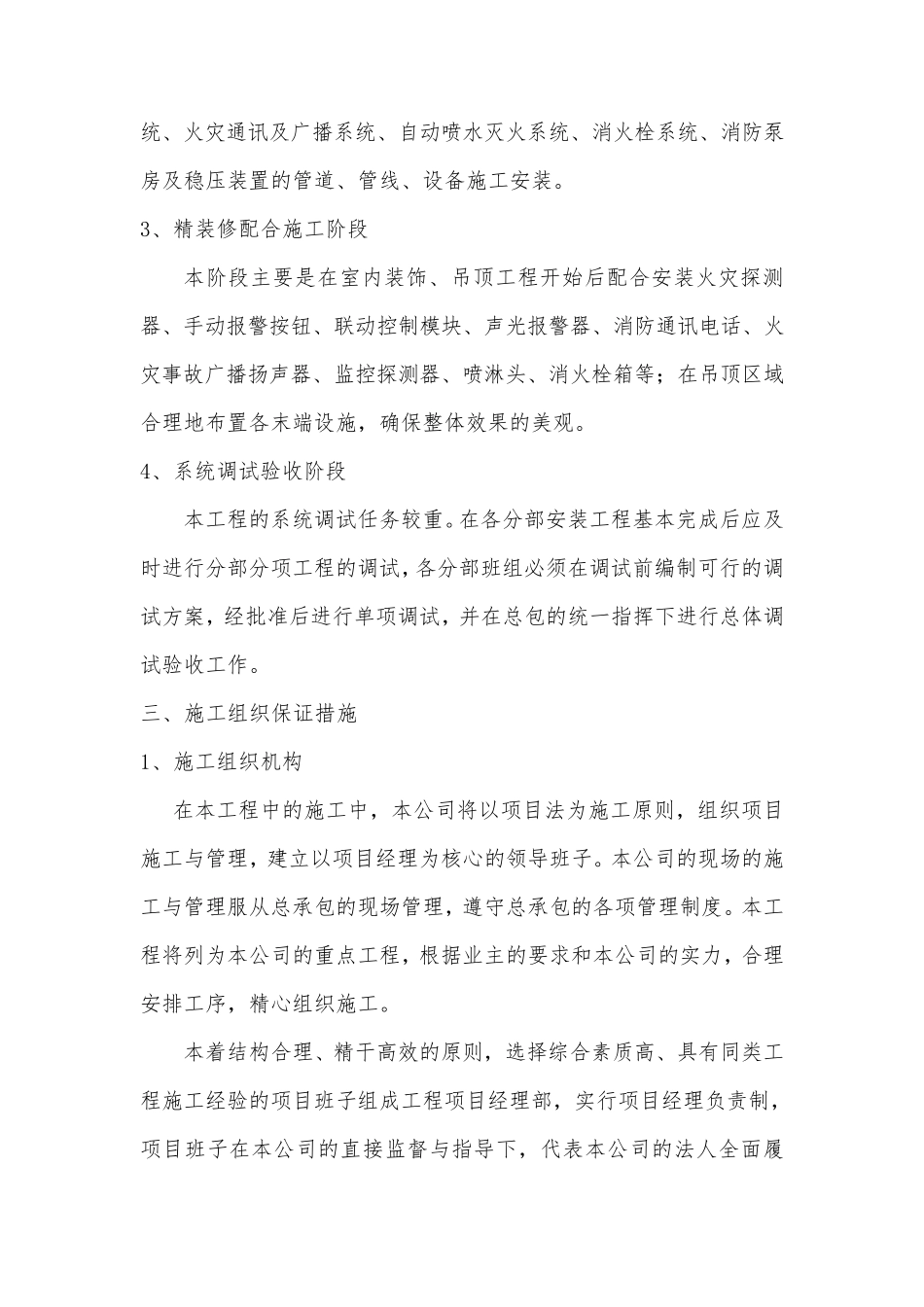

3、精装修配合施工阶段 本阶段主要是在室内装饰、吊顶工程开始后配合安装火灾探测器、手动报警按钮、联动控制模块、声光报警器、消防通讯电话、火灾事故广播扬声器、监控探测器、喷淋头、消火栓箱等;在吊顶区域合理地布置各末端设施,确保整体效果的美观
4、系统调试验收阶段 本工程的系统调试任务较重
在各分部安装工程基本完成后应及时进行分部分项工程的调试,各分部班组必须在调试前编制可行的调试方案,经批准后进行单项调试,并在总包的统一指挥下进行总体调试验收工作
