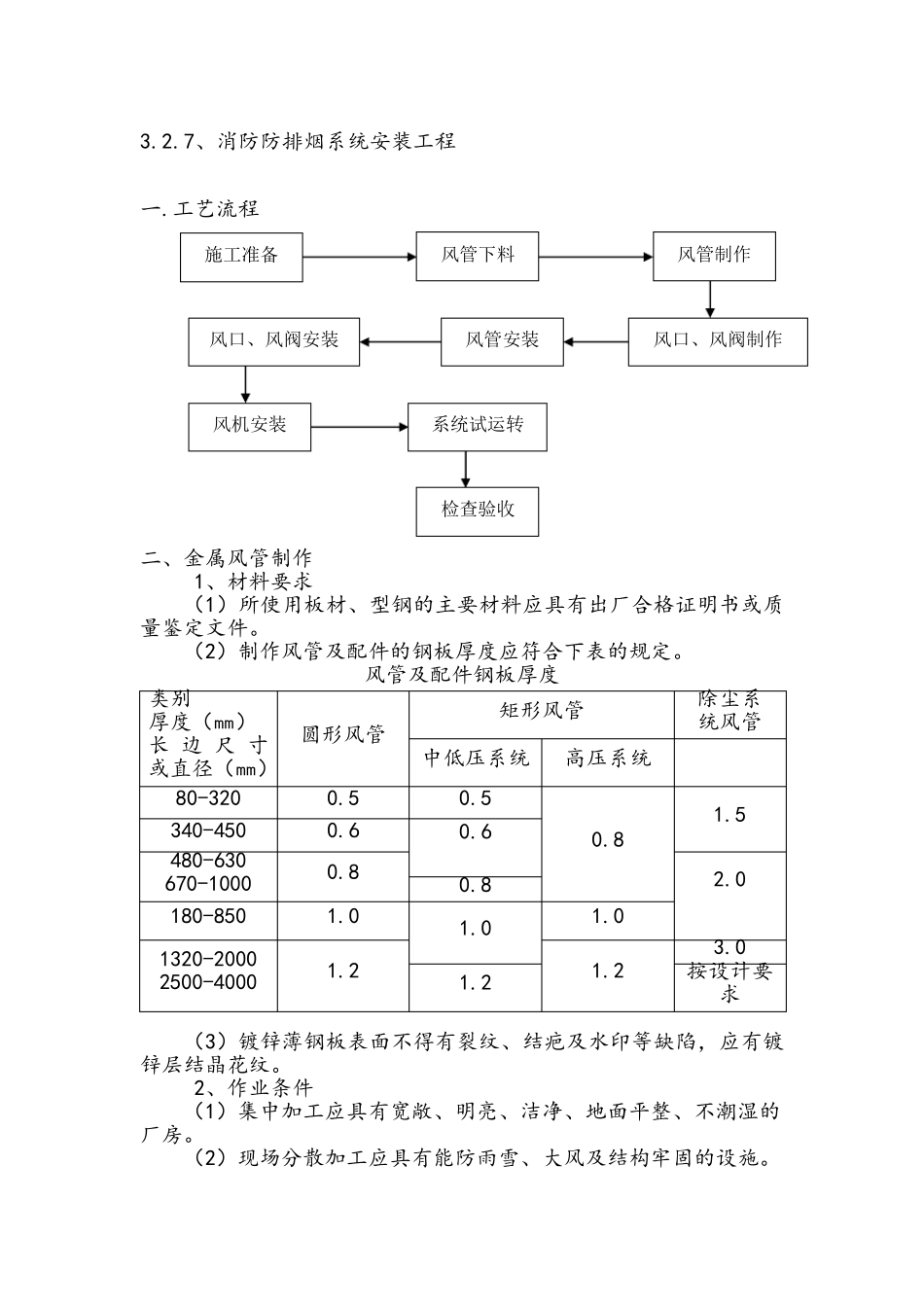

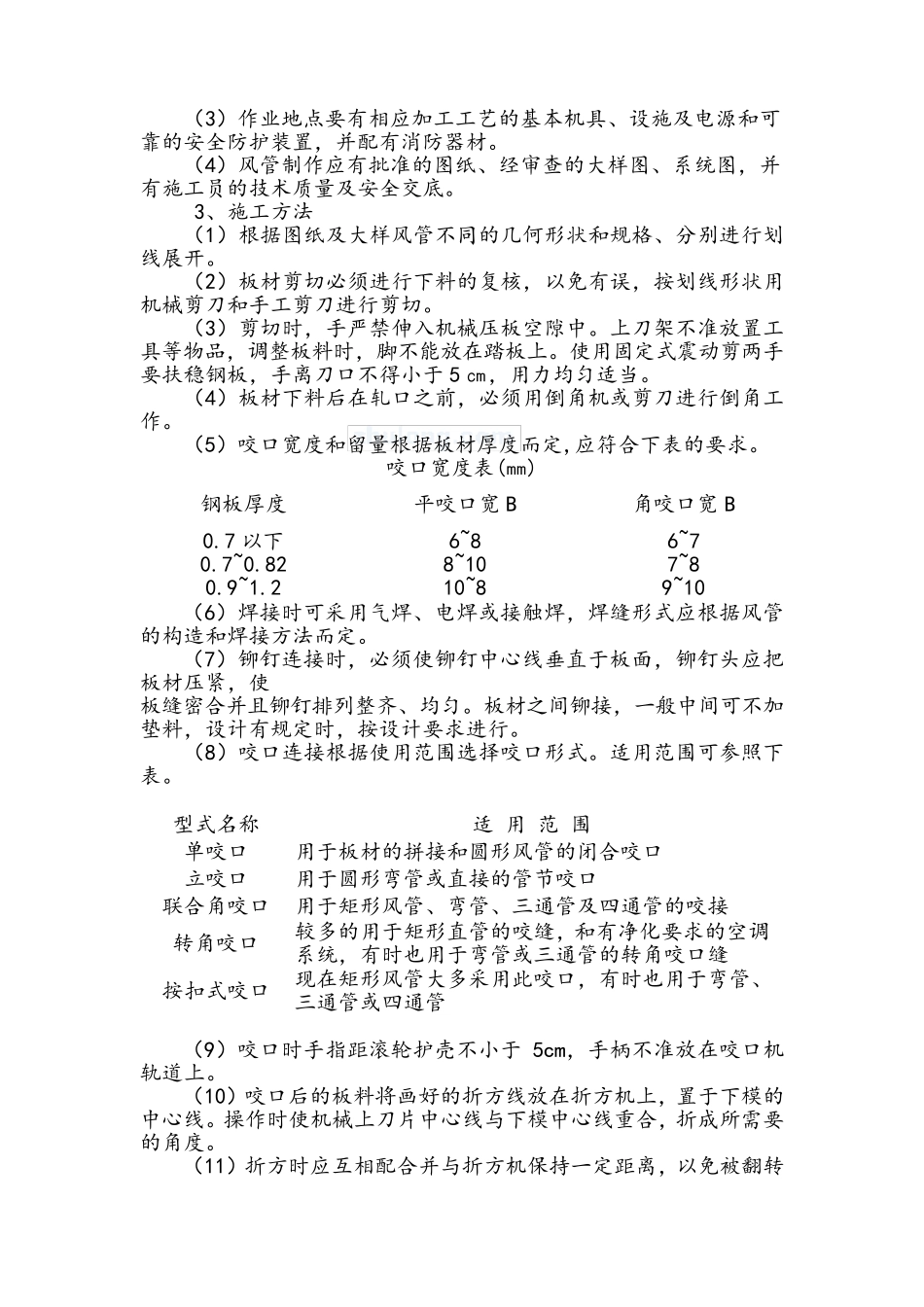

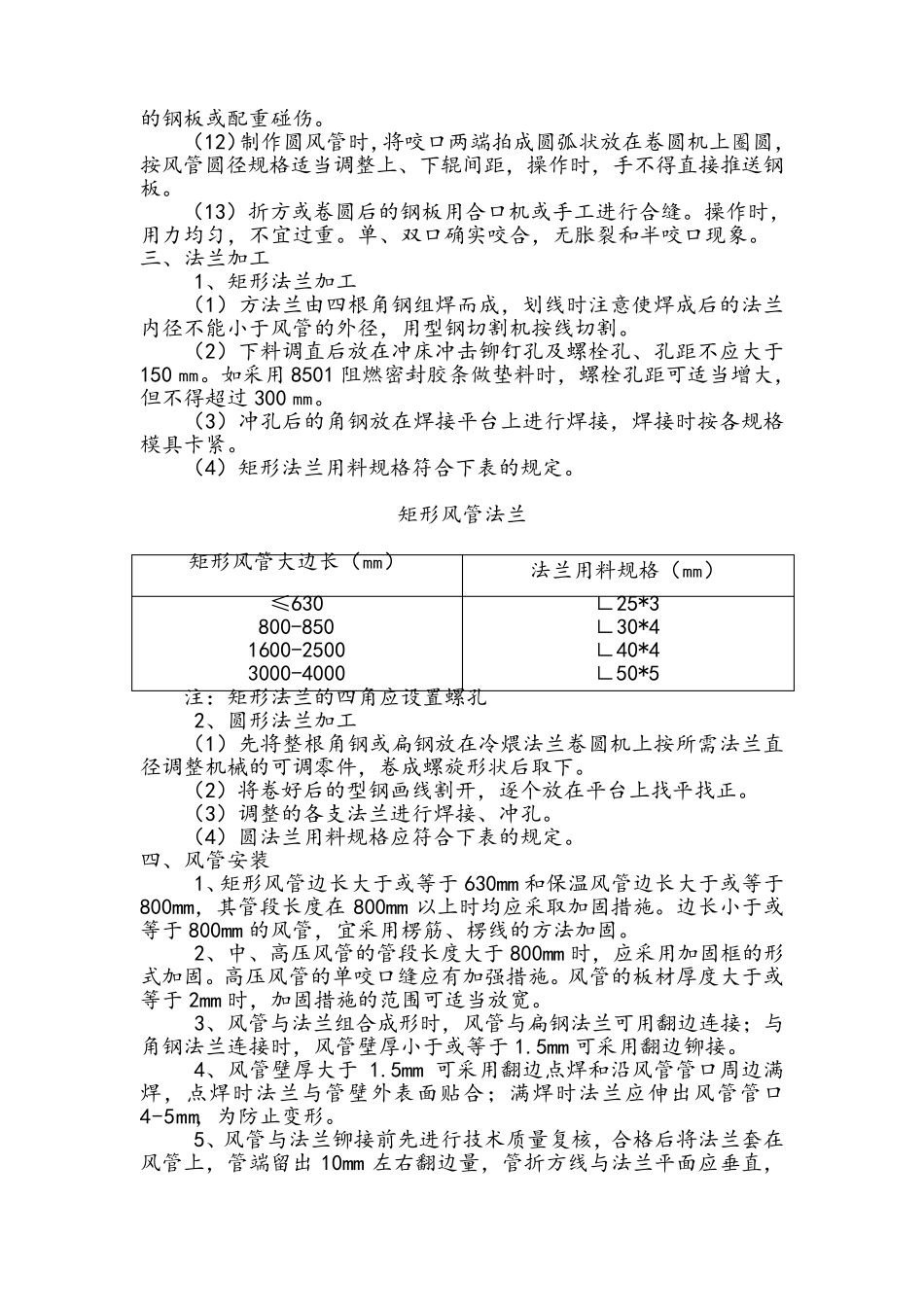

3.2.7、消防防排烟系统安装工程 一.工艺流程 二、金属风管制作 1、材料要求 (1)所使用板材、型钢的主要材料应具有出厂合格证明书或质量鉴定文件。 (2)制作风管及配件的钢板厚度应符合下表的规定。 风管及配件钢板厚度 类别 厚度(㎜) 长 边 尺 寸 或直径(㎜) 圆形风管 矩形风管 除尘系 统风管 中低压系统 高压系统 80-320 0.5 0.5 0.8 1.5 340-450 0.6 0.6 480-630 670-1000 0.8 2.0 0.8 180-850 1.0 1.0 1.0 1320-2000 2500-4000 1.2 1.2 3.0 1.2 按设计要求 (3)镀锌薄钢板表面不得有裂纹、结疤及水印等缺陷,应有镀锌层结晶花纹。 2、作业条件 (1)集中加工应具有宽敞、明亮、洁净、地面平整、不潮湿的厂房。 (2)现场分散加工应具有能防雨雪、大风及结构牢固的设施。 施工准备 风管制作 风管下料 风口、风阀制作 风管安装 风口、风阀安装 系统试运转 风机安装 检查验收 (3)作业地点要有相应加工工艺的基本机具、设施及电源和可靠的安全防护装置,并配有消防器材。 (4)风管制作应有批准的图纸、经审查的大样图、系统图,并有施工员的技术质量及安全交底。 3、施工方法 (1)根据图纸及大样风管不同的几何形状和规格、分别进行划线展开。 (2)板材剪切必须进行下料的复核,以免有误,按划线形状用机械剪刀和手工剪刀进行剪切。 (3)剪切时,手严禁伸入机械压板空隙中。上刀架不准放置工具等物品,调整板料时,脚不能放在踏板上。使用固定式震动剪两手要扶稳钢板,手离刀口不得小于5 ㎝,用力均匀适当。 (4)板材下料后在轧口之前,必须用倒角机或剪刀进行倒角工作。 (5)咬口宽度和留量根据板材厚度而定,应符合下表的要求。 咬口宽度表(㎜) 钢板厚度 平咬口宽B 角咬口宽B 0.7 以下 0.7~0.82 0.9~1.2 6~8 8~10 10~8 6~7 7~8 9~10 (6)焊接 时可采 用气 焊、电焊或接 触 焊,焊缝 形式应根据风管的构 造 和焊接 方法而定。 (7)铆 钉 连 接 时,必须使铆 钉 中心 线垂 直 于板面 ,铆 钉 头 应把板材压紧 ,使 板缝 密 合并且 铆 钉 排 列 整齐 、均匀。板材之间 铆 接 ,一 般 中间 可不加垫 料,设计 有规定时,按设计 要求进行。 (8)咬口连 接 根据使用范 围 选 择 咬口形式。适用范 围 可参 照 下表。 型 式名 称 适 用 范 围 单 咬口 用于板材的拼 接 和圆 形风...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

消防工程防排烟系统安装工程工艺流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
