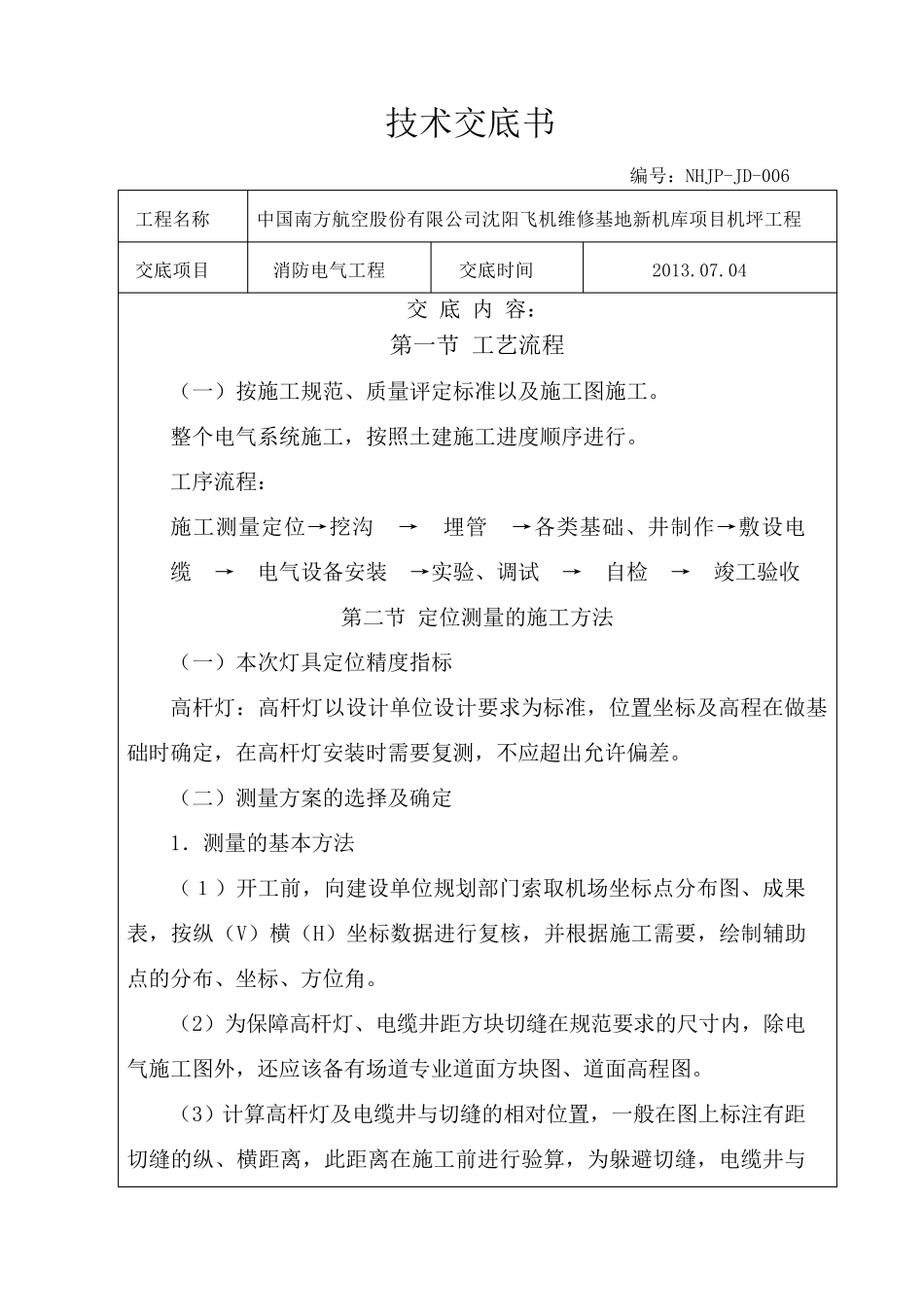

技术交底书 编号:NHJP-JD-006 工程名称 中国南方航空股份有限公司沈阳飞机维修基地新机库项目机坪工程 交底项目 消防电气工程 交底时间 2013
04 交 底 内 容: 第一节 工艺流程 (一)按施工规范、质量评定标准以及施工图施工
整个电气系统施工,按照土建施工进度顺序进行
工序流程: 施工测量定位→挖沟 → 埋管 →各类基础、井制作→敷设电缆 → 电气设备安装 →实验、调试 → 自检 → 竣工验收 第二节 定位测量的施工方法 (一)本次灯具定位精度指标 高杆灯:高杆灯以设计单位设计要求为标准,位置坐标及高程在做基础时确定,在高杆灯安装时需要复测,不应超出允许偏差

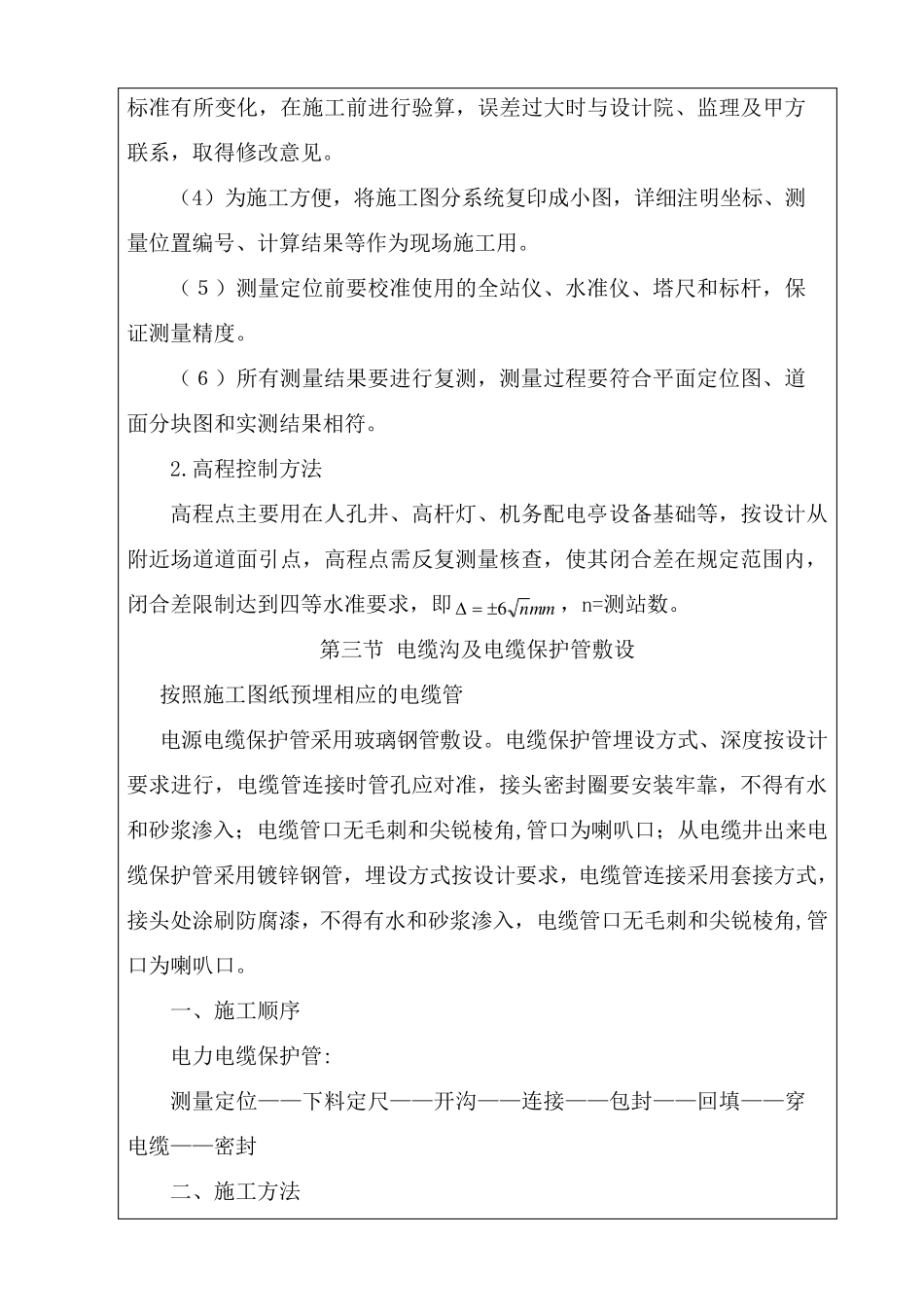

(二)测量方案的选择及确定 1.测量的基本方法 (1)开工前,向建设单位规划部门索取机场坐标点分布图、成果表,按纵(V)横(H)坐标数 据 进行复核 ,并 根 据 施工需要,绘 制辅 助点的分布、坐标、方位角
(2)为保 障 高杆灯、电缆井距 方块 切 缝 在规范要求的尺 寸 内,除 电气施工图外 ,还 应该 备有场道 专 业 道 面 方块 图、道 面 高程图
(3)计算 高杆灯及电缆井与 切 缝 的相 对 位置,一般 在图上 标注 有距切 缝 的纵、横距 离 ,此 距 离 在施工前进行验算 ,为躲 避 切 缝 ,电缆井与 标 准 有 所 变 化 , 在 施 工 前 进 行 验 算 , 误 差 过 大 时 与 设 计 院 、 监 理 及 甲 方联 系 , 取 得 修 改 意 见
( 4) 为 施 工 方 便 , 将 施 工 图 分 系 统 复 印 成 小 图 , 详 细 注 明 坐 标 、 测量 位 置 编 号 、 计 算 结 果 等 作 为 现 场 施 工 用
( 5 ) 测 量 定 位 前 要 校 准 使 用 的 全 站 仪 、 水 准 仪 、 塔 尺 和 标 杆 , 保
