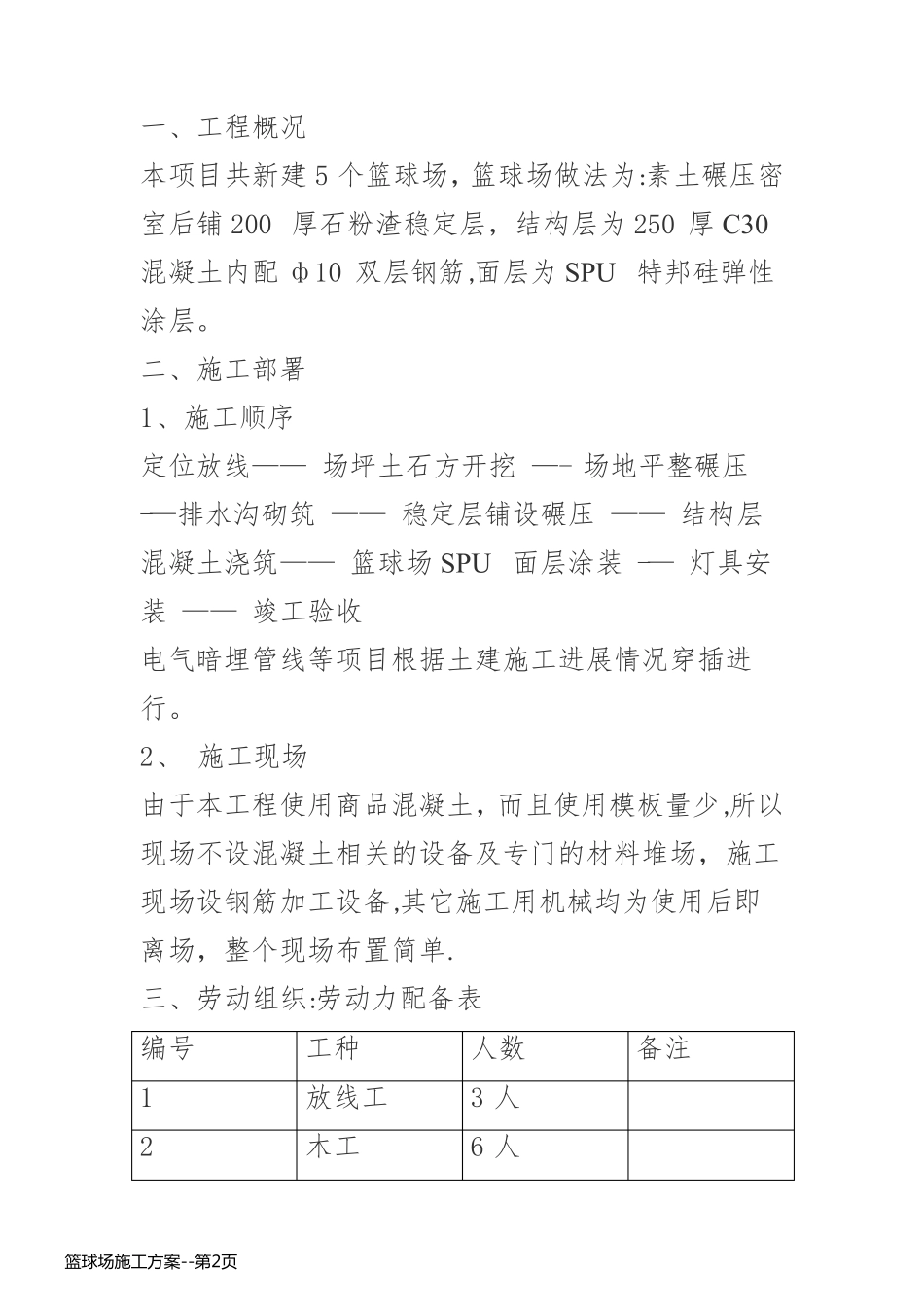

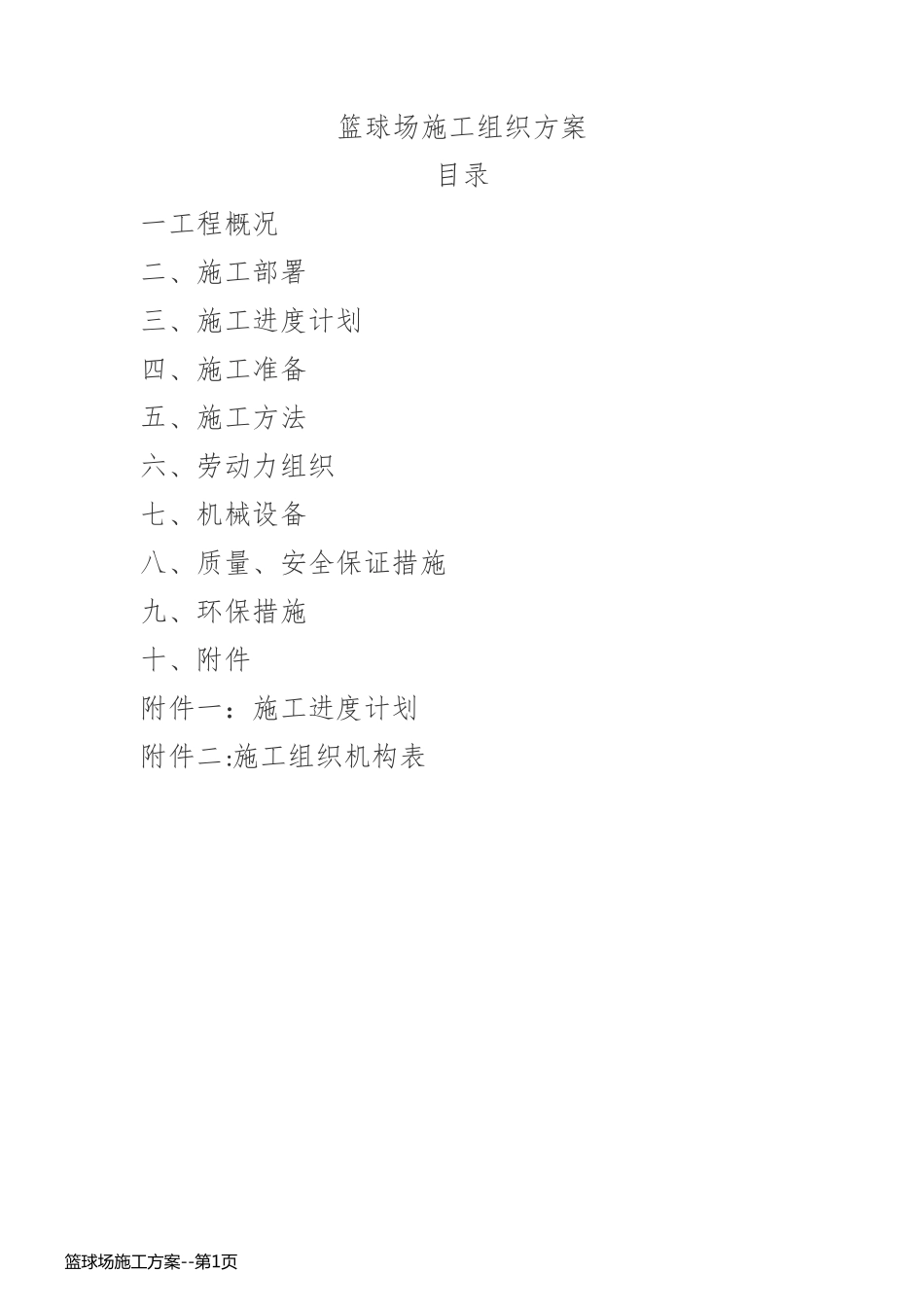

篮球场施工组织方案 目录 一工程概况 二、施工部署 三、施工进度计划 四、施工准备 五、施工方法 六、劳动力组织 七、机械设备 八、质量、安全保证措施 九、环保措施 十、附件 附件一:施工进度计划 附件二:施工组织机构表 篮 球 场 施 工 方 案 --第 1页篮 球 场 施 工 方 案 --第 1页一、工程概况 本项目共新建5 个篮球场,篮球场做法为:素土碾压密室后铺200 厚石粉渣稳定层,结构层为250 厚C30混凝土内配ф10 双层钢筋,面层为SPU 特邦硅弹性涂层。 二、施工部署 1、施工顺序 定位放线—— 场坪土石方开挖 —- 场地平整碾压 -—排水沟砌筑 —— 稳定层铺设碾压 —— 结构层混凝土浇筑—— 篮球场SPU 面层涂装 -— 灯具安装 —— 竣工验收 电气暗埋管线等项目根据土建施工进展情况穿插进行。 2、 施工现场 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单. 三、劳动组织:劳动力配备表 编号 工种 人数 备注 1 放线工 3 人 2 木工 6 人 篮 球 场 施 工 方 案 --第 2页篮 球 场 施 工 方 案 --第 2页3 混凝土工 4 人 4 抹灰工 10 人 5 球场工 8 人 6 电工 1 人 7 电焊工 6人 8 力工 5 人 四、机械设备配备:主要机械设备一览表 编号 名称 数量 备注 1 炮锤 1 台 2 反铲 1 台 1。5m 3 3 自卸汽车 5 台 15T 4 东风平板车 1 台 6T 5 机动翻斗车 2 台 1T 6 滚筒压路机 1 台 15T 7 小型压路机 1 台 1.5T 8 振动棒 4 根 φ75 9 平板振动器 1 台 1500W 10 电动搅拌器 1 台 300W 11 交流电焊机 1 台 30KVA 12 空压机 1 台 5m 3/min 篮 球 场 施 工 方 案 --第 3页篮 球 场 施 工 方 案 --第 3页五、 施工准备 1、技术准备 组织技术人员、工长勘查现场和熟悉施工图纸,编制切实可行的施工组织设计文件,向TCW 接口工程师提交《施工组织设计报审表》、《建筑材料使用审批及验收》、《工程停工待检点清单》等技术文件,申请开工令。根据批准的《建筑材料使用审批及验收》提出原材料及半成品采购计划。 2、施工准备 (1)三通一平 开工前达到场地定位放线和土方开挖要求。施工现场临时水、电设施,由业主指定接点接出,临时用...
