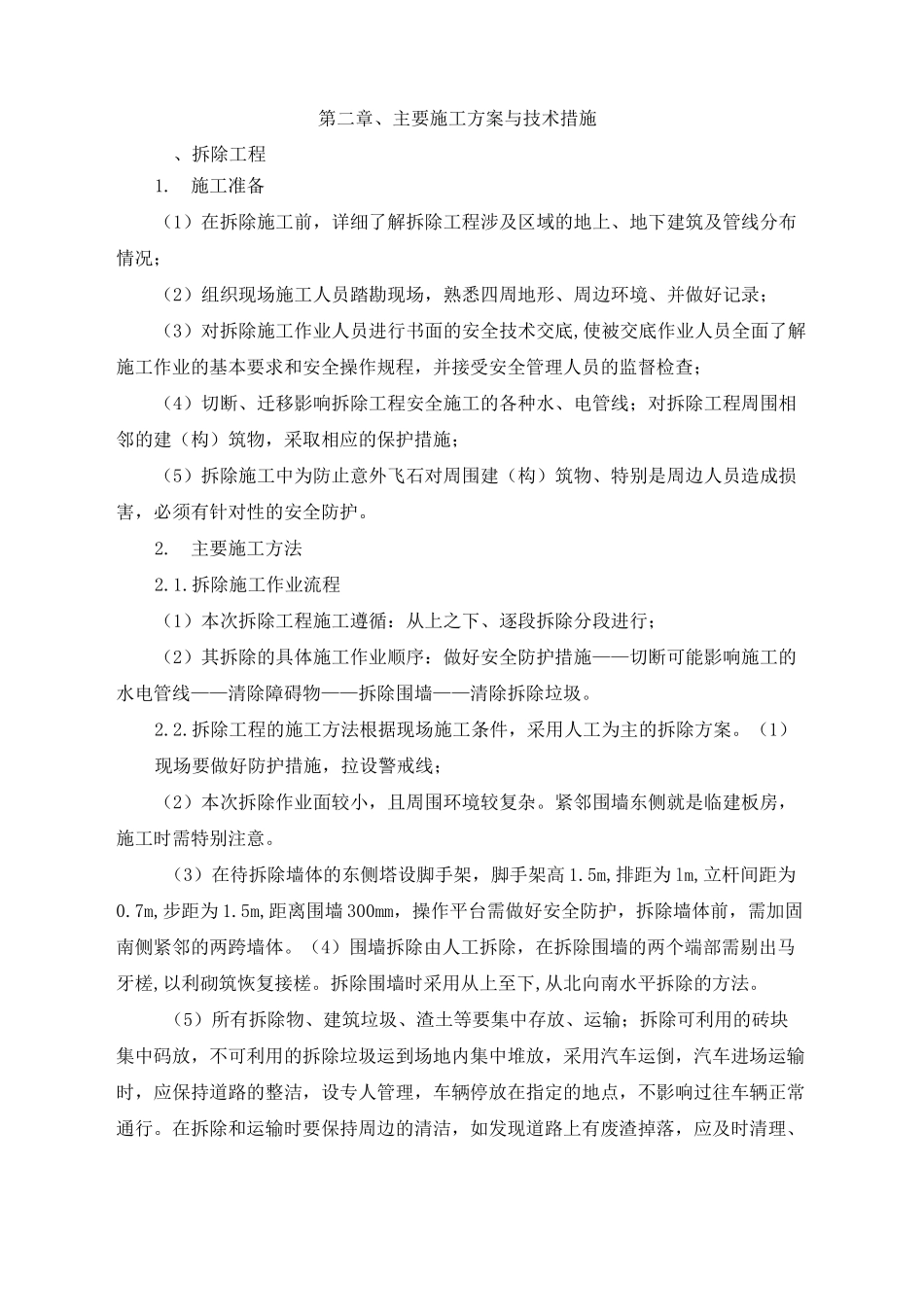

第二章、主要施工方案与技术措施、拆除工程1
施工准备(1)在拆除施工前,详细了解拆除工程涉及区域的地上、地下建筑及管线分布情况;(2)组织现场施工人员踏勘现场,熟悉四周地形、周边环境、并做好记录;(3)对拆除施工作业人员进行书面的安全技术交底,使被交底作业人员全面了解施工作业的基本要求和安全操作规程,并接受安全管理人员的监督检查;(4)切断、迁移影响拆除工程安全施工的各种水、电管线;对拆除工程周围相邻的建(构)筑物,采取相应的保护措施;(5)拆除施工中为防止意外飞石对周围建(构)筑物、特别是周边人员造成损害,必须有针对性的安全防护
主要施工方法2
拆除施工作业流程(1)本次拆除工程施工遵循:从上之下、逐段拆除分段进行;(2)其拆除的具体施工作业顺序:做好安全防护措施——切断可能影响施工的水电管线——清除障碍物——拆除围墙——清除拆除垃圾
拆除工程的施工方法根据现场施工条件,采用人工为主的拆除方案
(1)现场要做好防护措施,拉设警戒线;(2)本次拆除作业面较小,且周围环境较复杂
紧邻围墙东侧就是临建板房,施工时需特别注意
(3)在待拆除墙体的东侧塔设脚手架,脚手架高 1
5m,排距为 lm,立杆间距为0
7m,步距为 1
5m,距离围墙 300mm,操作平台需做好安全防护,拆除墙体前,需加固南侧紧邻的两跨墙体
(4)围墙拆除由人工拆除,在拆除围墙的两个端部需剔出马牙槎,以利砌筑恢复接槎
拆除围墙时采用从上至下,从北向南水平拆除的方法
(5)所有拆除物、建筑垃圾、渣土等要集中存放、运输;拆除可利用的砖块集中码放,不可利用的拆除垃圾运到场地内集中堆放,采用汽车运倒,汽车进场运输时,应保持道路的整洁,设专人管理,车辆停放在指定的地点,不影响过往车辆正常通行
在拆除和运输时要保持周边的清洁,如发现道路上有废渣掉落,应及时清理、清扫

二、电缆、井等防水1、施工工艺工艺流
