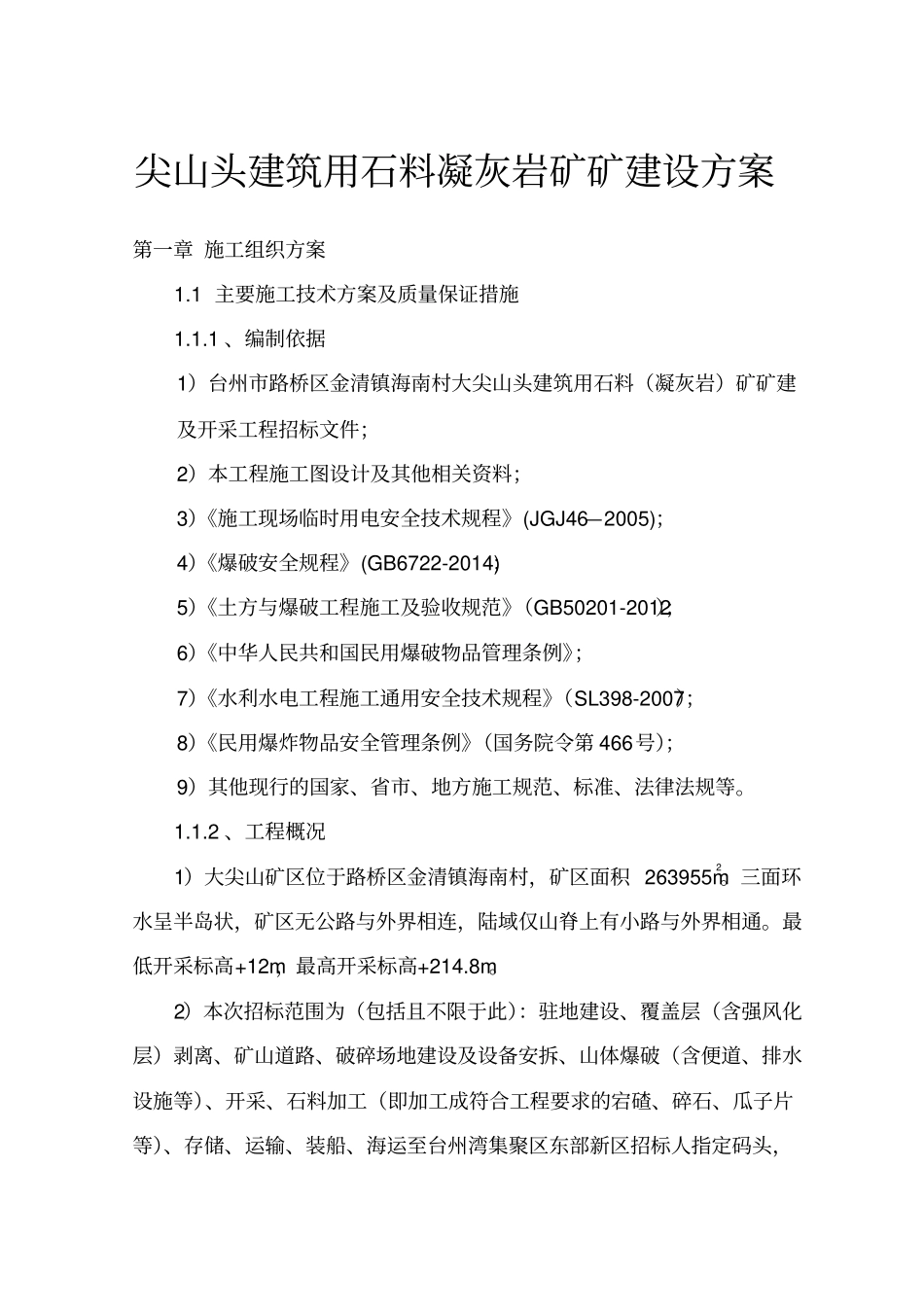

尖山头建筑用石料凝灰岩矿矿建设方案第一章 施工组织方案1.1 主要施工技术方案及质量保证措施1.1.1 、编制依据1)台州市路桥区金清镇海南村大尖山头建筑用石料(凝灰岩)矿矿建及开采工程招标文件;2)本工程施工图设计及其他相关资料;3)《施工现场临时用电安全技术规程》(JGJ46—2005);4)《爆破安全规程》(GB6722-2014);5)《土方与爆破工程施工及验收规范》(GB50201-2012);6)《中华人民共和国民用爆破物品管理条例》;7)《水利水电工程施工通用安全技术规程》(SL398-2007);8)《民用爆炸物品安全管理条例》(国务院令第 466号);9)其他现行的国家、省市、地方施工规范、标准、法律法规等。1.1.2 、工程概况1)大尖山矿区位于路桥区金清镇海南村,矿区面积 263955m2。三面环水呈半岛状,矿区无公路与外界相连,陆域仅山脊上有小路与外界相通。最低开采标高+12m,最高开采标高+214.8m。2)本次招标范围为(包括且不限于此):驻地建设、覆盖层(含强风化层)剥离、矿山道路、破碎场地建设及设备安拆、山体爆破(含便道、排水设施等)、开采、石料加工(即加工成符合工程要求的宕碴、碎石、瓜子片等)、存储、运输、装船、海运至台州湾集聚区东部新区招标人指定码头,以及码头(装、卸料码头)前沿疏浚与维护,矿山地质与环境防治及监测,装、卸料码头及矿区全覆盖远程视频监控系统、临时道路的施工及维护、矿区临时堆场的建设、装料码头修复维护的施工等工作。3)工期要求:总工期 180个月。4)质量要求:符合招标文件中的技术标准和要求。5)交通条件:矿区三 面环水呈半岛状, 矿区无公路与外界相连,陆域仅山脊上有小路与外界相通,矿区南侧已建东、西码头,开采的石料通过海上运输直驳十一塘围垦区,运输距离平均约16km,运输条件较为便利 。矿区交通位置见下图。矿区交通位置图1.1.3 、施工准备本次施工在开工前应按施工进度计划作好详细的施工机械设备进场计划,按计划及时组织施工机械进场。施工前期准备工作包括:技术准备、物资准备、施工现场准备、临时设施准备和资源配备等内容。1)技术准备(1)组织参加施工的工程技术人员、施工管理人员认真阅读工程有关图纸和资料,全面了解和领会工程特点、意图和要求,做到心中有数、决择有备,指挥有方。(2)开工前认真组织技术交底工作。按《过程控制程序》的规定做到层层交底,包括业主和设计部门的交底,使之对工程施工要求进一步加深理解。对工程施工环节和关键...
