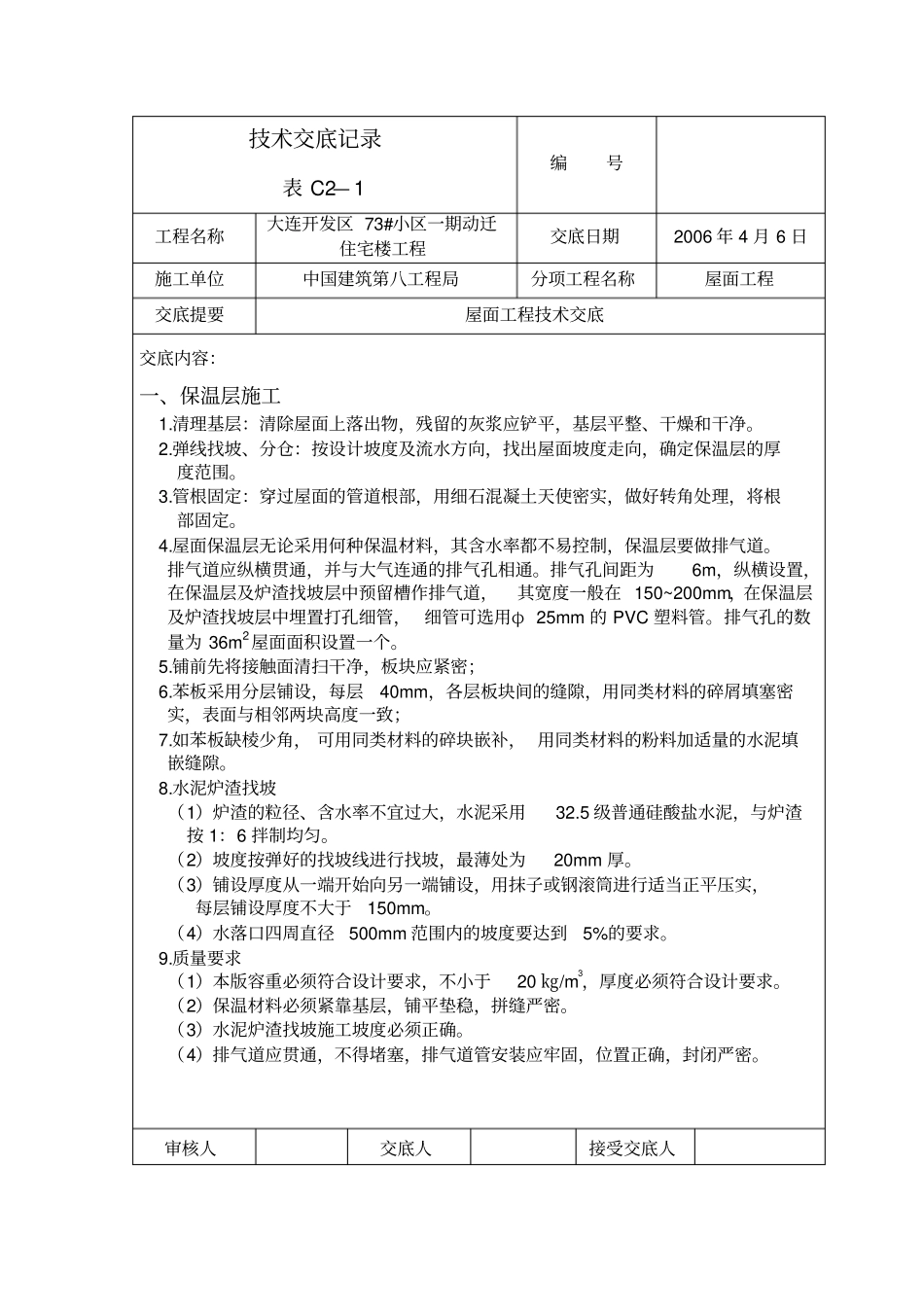

技术交底记录表 C2— 1 编号工程名称大连开发区 73#小区一期动迁住宅楼工程交底日期2006 年 4 月 6 日施工单位中国建筑第八工程局分项工程名称屋面工程交底提要屋面工程技术交底交底内容:一、保温层施工1
清理基层:清除屋面上落出物,残留的灰浆应铲平,基层平整、干燥和干净
弹线找坡、分仓:按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围
管根固定:穿过屋面的管道根部,用细石混凝土天使密实,做好转角处理,将根部固定
屋面保温层无论采用何种保温材料,其含水率都不易控制,保温层要做排气道
排气道应纵横贯通,并与大气连通的排气孔相通
排气孔间距为6m,纵横设置,在保温层及炉渣找坡层中预留槽作排气道,其宽度一般在 150~200mm,在保温层及炉渣找坡层中埋置打孔细管, 细管可选用φ 25mm 的 PVC 塑料管
排气孔的数量为 36m2屋面面积设置一个
铺前先将接触面清扫干净,板块应紧密;6
苯板采用分层铺设,每层40mm,各层板块间的缝隙,用同类材料的碎屑填塞密实,表面与相邻两块高度一致;7
如苯板缺棱少角, 可用同类材料的碎块嵌补, 用同类材料的粉料加适量的水泥填嵌缝隙
水泥炉渣找坡(1)炉渣的粒径、含水率不宜过大,水泥采用32
5 级普通硅酸盐水泥,与炉渣按 1:6 拌制均匀
(2)坡度按弹好的找坡线进行找坡,最薄处为20mm 厚
(3)铺设厚度从一端开始向另一端铺设,用抹子或钢滚筒进行适当正平压实,每层铺设厚度不大于150mm
(4)水落口四周直径500mm 范围内的坡度要达到5%的要求
质量要求(1)本版容重必须符合设计要求,不小于20 ㎏/m3,厚度必须符合设计要求
(2)保温材料必须紧靠基层,铺平垫稳,拼缝严密
(3)水泥炉渣找坡施工坡度必须正确
(4)排气道应贯通,不得堵塞,排气道管安装应牢固,位置正确,封闭严密
