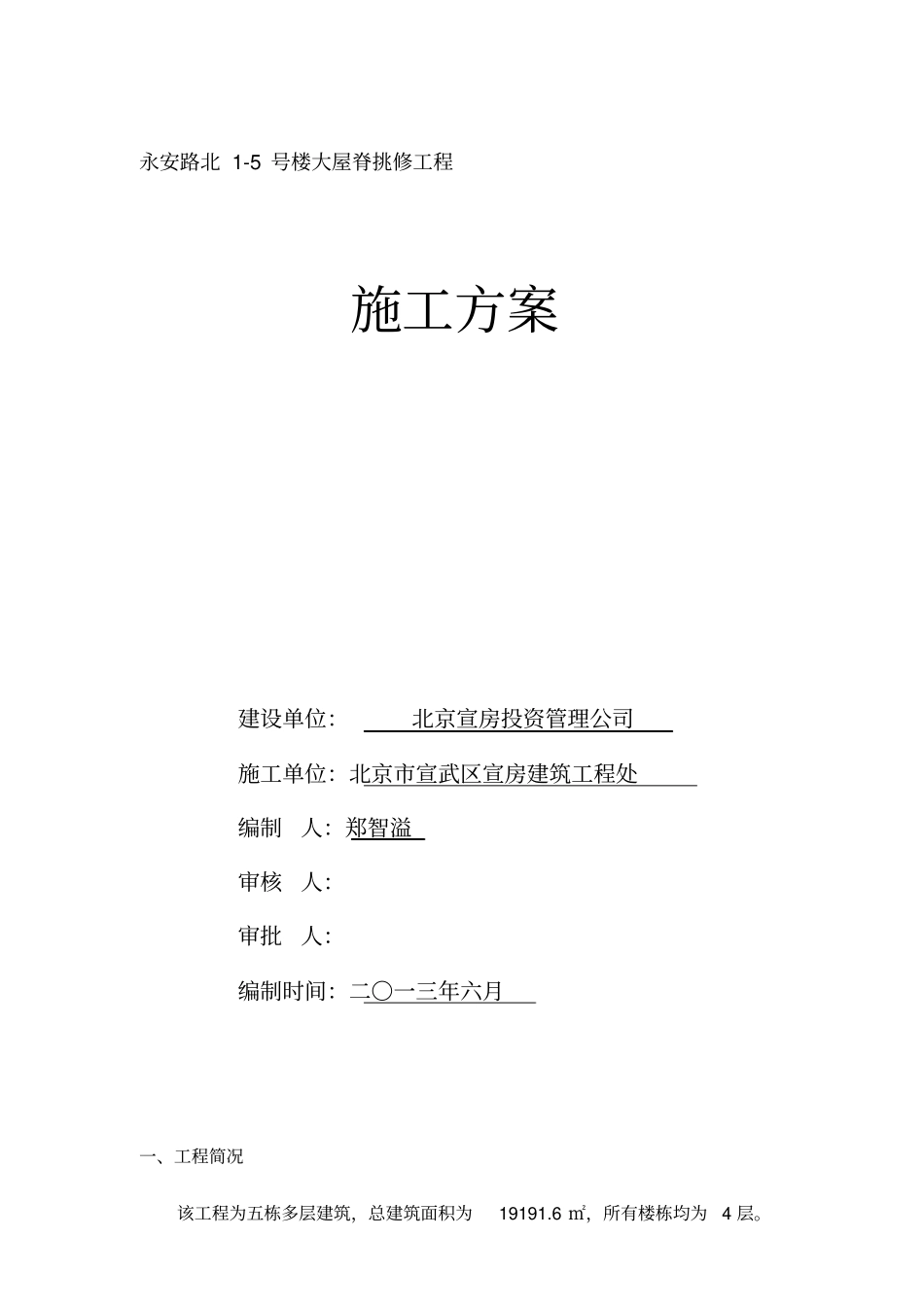

永安路北 1-5 号楼大屋脊挑修工程施工方案建设单位:北京宣房投资管理公司施工单位:北京市宣武区宣房建筑工程处编制人:郑智溢审核人:审批人:编制时间:二〇一三年六月一、工程简况该工程为五栋多层建筑,总建筑面积为19191
6 ㎡,所有楼栋均为4 层
坡屋面防水层采用一层SBSⅢ型改性沥青卷材,面层为树脂瓦屋面,排水坡度按照原有坡度施工
由于工程属于旧楼改造, 在措施工程中的脚手架搭设以及与周边居民沟通方面有一定难点
本施工方案将在后面篇章做叙述

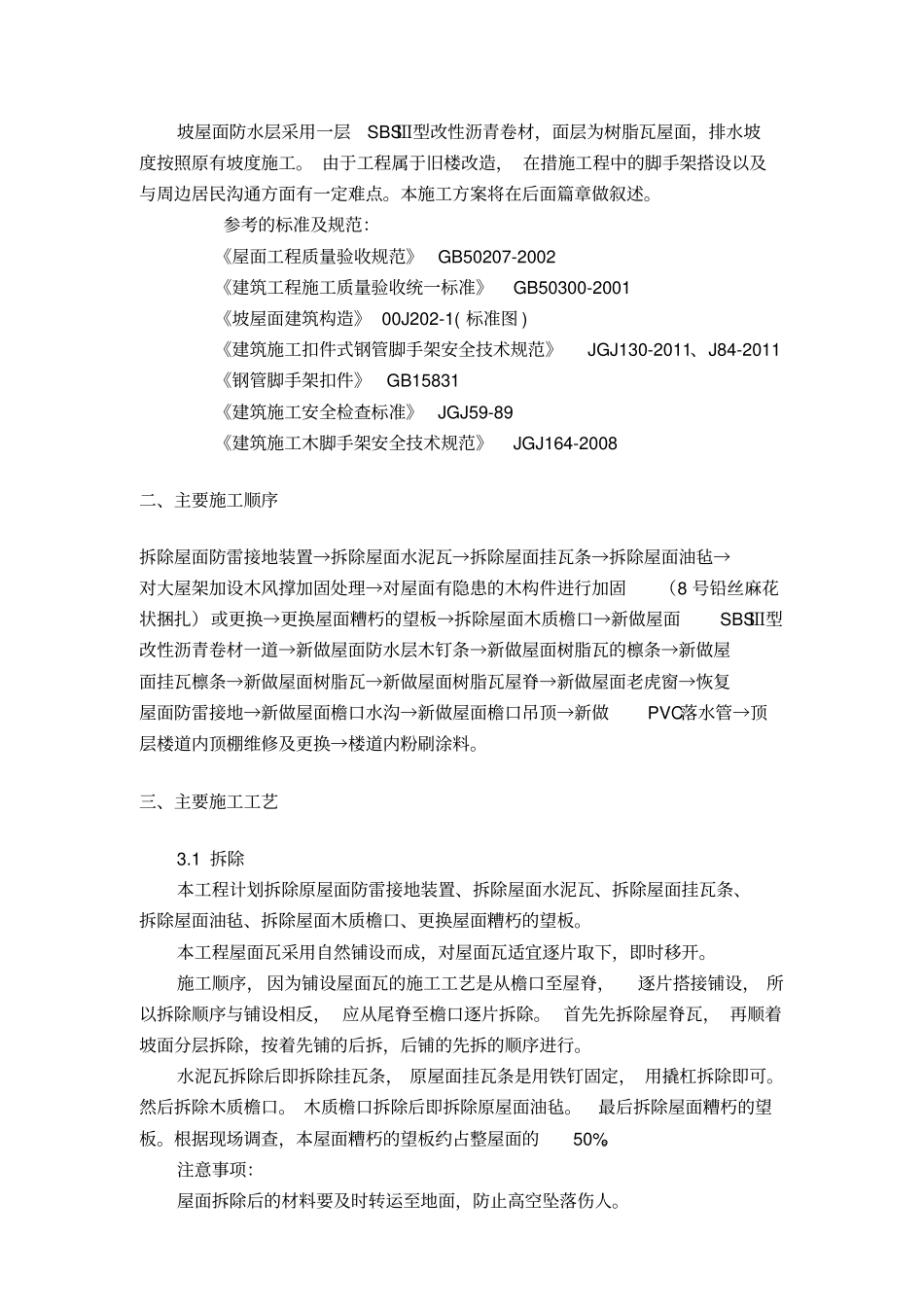

参考的标准及规范:《屋面工程质量验收规范》GB50207-2002 《建筑工程施工质量验收统一标准》GB50300-2001 《坡屋面建筑构造》 00J202-1( 标准图 ) 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011、J84-2011 《钢管脚手架扣件》 GB15831 《建筑施工安全检查标准》JGJ59-89 《建筑施工木脚手架安全技术规范》JGJ164-2008 二、主要施工顺序拆除屋面防雷接地装置→拆除屋面水泥瓦→拆除屋面挂瓦条→拆除屋面油毡→对大屋架加设木风撑加固处理→对屋面有隐患的木构件进行加固(8 号铅丝麻花状捆扎)或更换→更换屋面糟朽的望板→拆除屋面木质檐口→新做屋面SBSⅢ型改性沥青卷材一道→新做屋面防水层木钉条→新做屋面树脂瓦的檩条→新做屋面挂瓦檩条→新做屋面树脂瓦→新做屋面树脂瓦屋脊→新做屋面老虎窗→恢复屋面防雷接地→新做屋面檐口水沟→新做屋面檐口吊顶→新做PVC落水管→顶层楼道内顶棚维修及更换→楼道内粉刷涂料
三、主要施工工艺3
1 拆除本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板
本工程屋面瓦采用自然铺设而成,对屋面瓦适宜逐片取下,即时移开

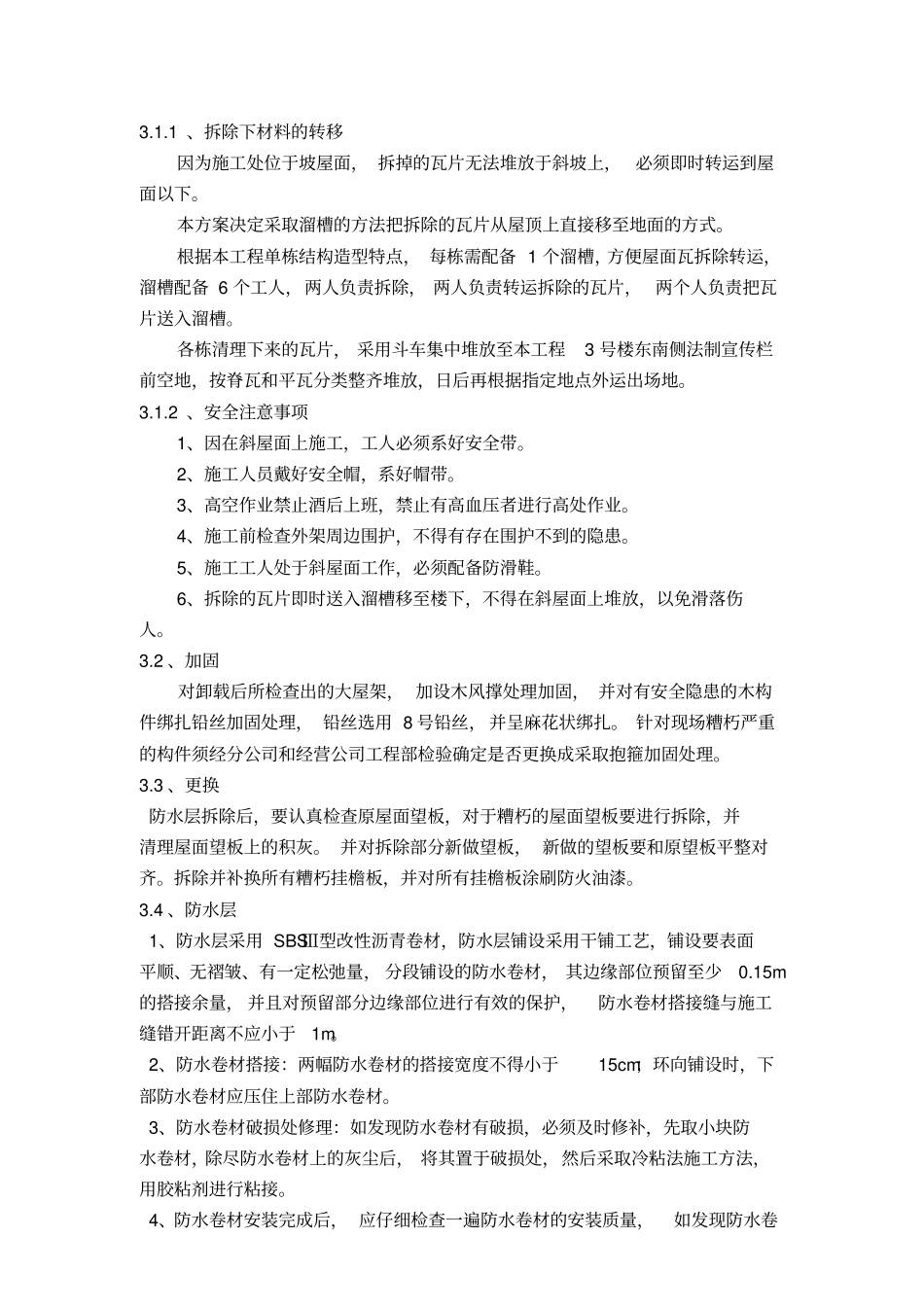

施工顺序, 因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设, 所以
