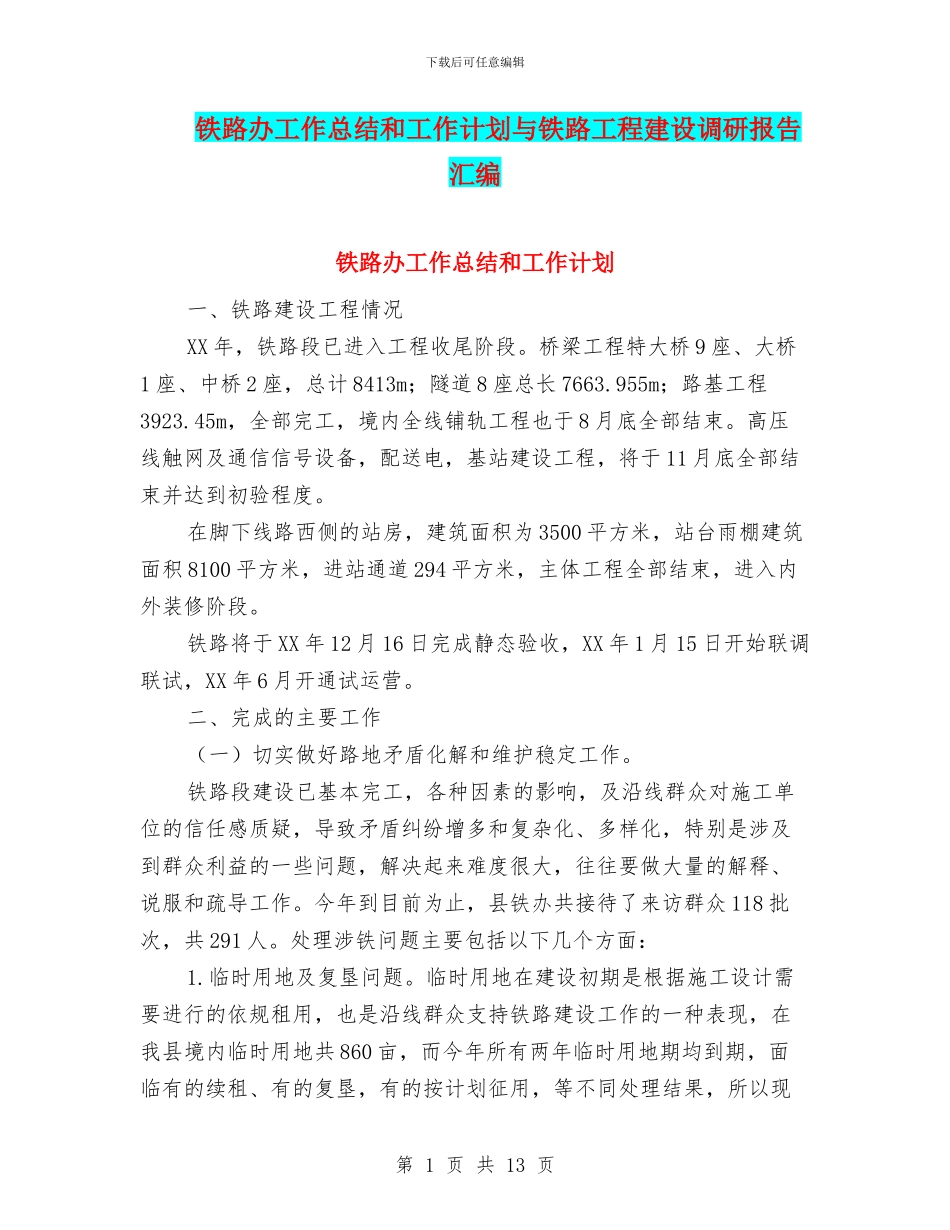

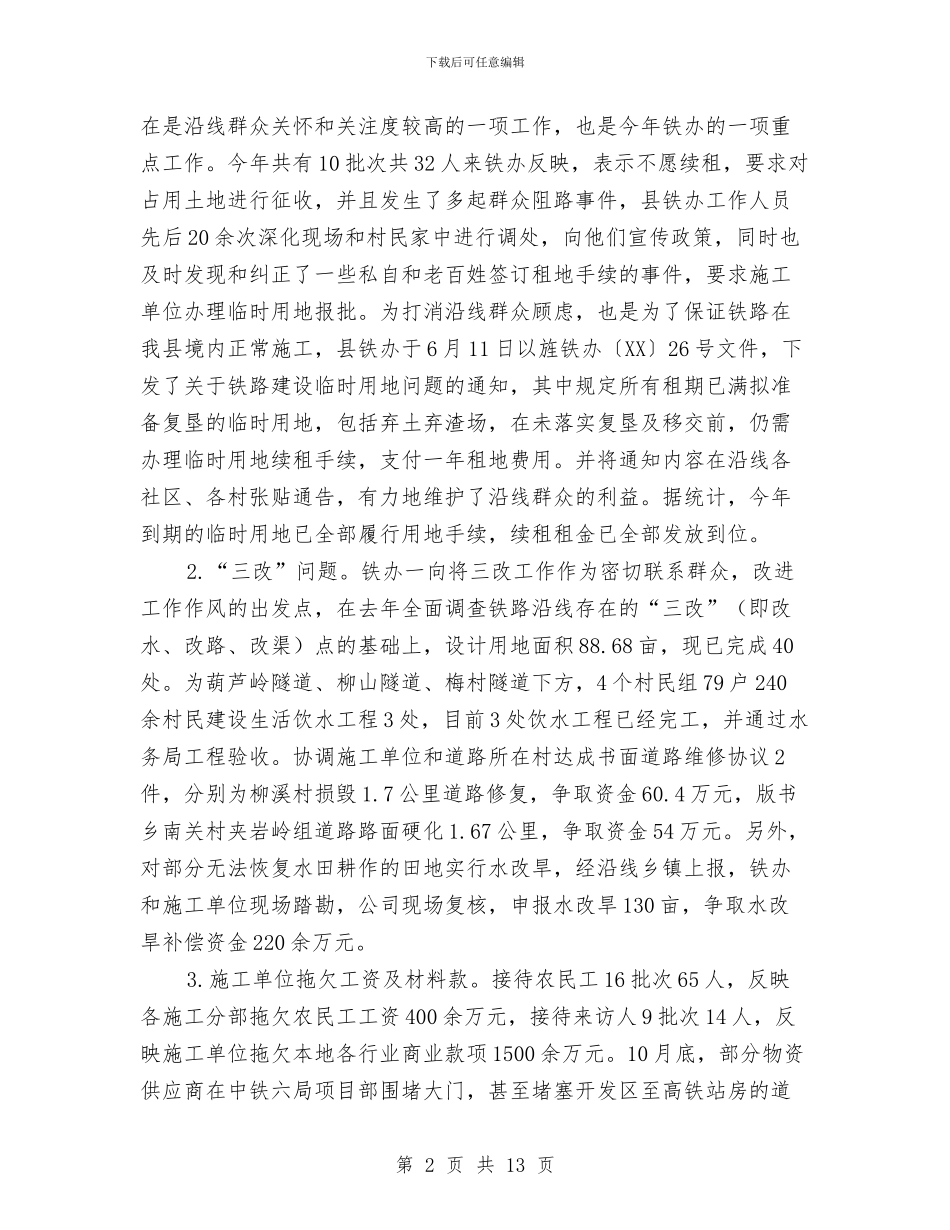

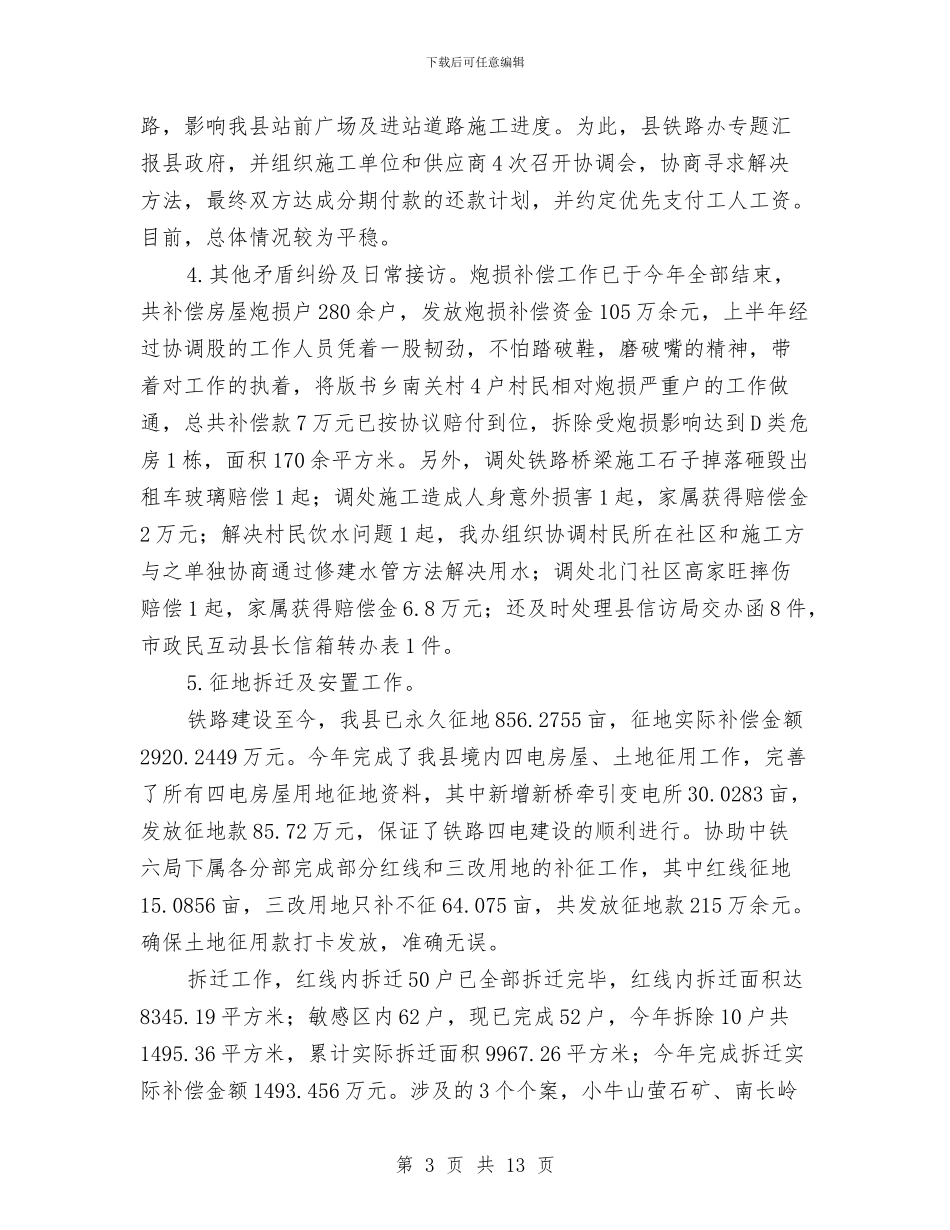

下载后可任意编辑铁路办工作总结和工作计划与铁路工程建设调研报告汇编铁路办工作总结和工作计划一、铁路建设工程情况XX 年,铁路段已进入工程收尾阶段。桥梁工程特大桥 9 座、大桥1 座、中桥 2 座,总计 8413m;隧道 8 座总长 7663.955m;路基工程3923.45m,全部完工,境内全线铺轨工程也于 8 月底全部结束。高压线触网及通信信号设备,配送电,基站建设工程,将于 11 月底全部结束并达到初验程度。在脚下线路西侧的站房,建筑面积为 3500 平方米,站台雨棚建筑面积 8100 平方米,进站通道 294 平方米,主体工程全部结束,进入内外装修阶段。铁路将于 XX 年 12 月 16 日完成静态验收,XX 年 1 月 15 日开始联调联试,XX 年 6 月开通试运营。二、完成的主要工作(一)切实做好路地矛盾化解和维护稳定工作。铁路段建设已基本完工,各种因素的影响,及沿线群众对施工单位的信任感质疑,导致矛盾纠纷增多和复杂化、多样化,特别是涉及到群众利益的一些问题,解决起来难度很大,往往要做大量的解释、说服和疏导工作。今年到目前为止,县铁办共接待了来访群众 118 批次,共 291 人。处理涉铁问题主要包括以下几个方面:1.临时用地及复垦问题。临时用地在建设初期是根据施工设计需要进行的依规租用,也是沿线群众支持铁路建设工作的一种表现,在我县境内临时用地共 860 亩,而今年所有两年临时用地期均到期,面临有的续租、有的复垦,有的按计划征用,等不同处理结果,所以现第 1 页 共 13 页下载后可任意编辑在是沿线群众关怀和关注度较高的一项工作,也是今年铁办的一项重点工作。今年共有 10 批次共 32 人来铁办反映,表示不愿续租,要求对占用土地进行征收,并且发生了多起群众阻路事件,县铁办工作人员先后 20 余次深化现场和村民家中进行调处,向他们宣传政策,同时也及时发现和纠正了一些私自和老百姓签订租地手续的事件,要求施工单位办理临时用地报批。为打消沿线群众顾虑,也是为了保证铁路在我县境内正常施工,县铁办于 6 月 11 日以旌铁办〔XX〕26 号文件,下发了关于铁路建设临时用地问题的通知,其中规定所有租期已满拟准备复垦的临时用地,包括弃土弃渣场,在未落实复垦及移交前,仍需办理临时用地续租手续,支付一年租地费用。并将通知内容在沿线各社区、各村张贴通告,有力地维护了沿线群众的利益。据统计,今年到期的临时用地已全部履行用地手续,续租租金已全部发放到位。2....

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路办工作总结和工作计划与铁路工程建设调研报告汇编

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
