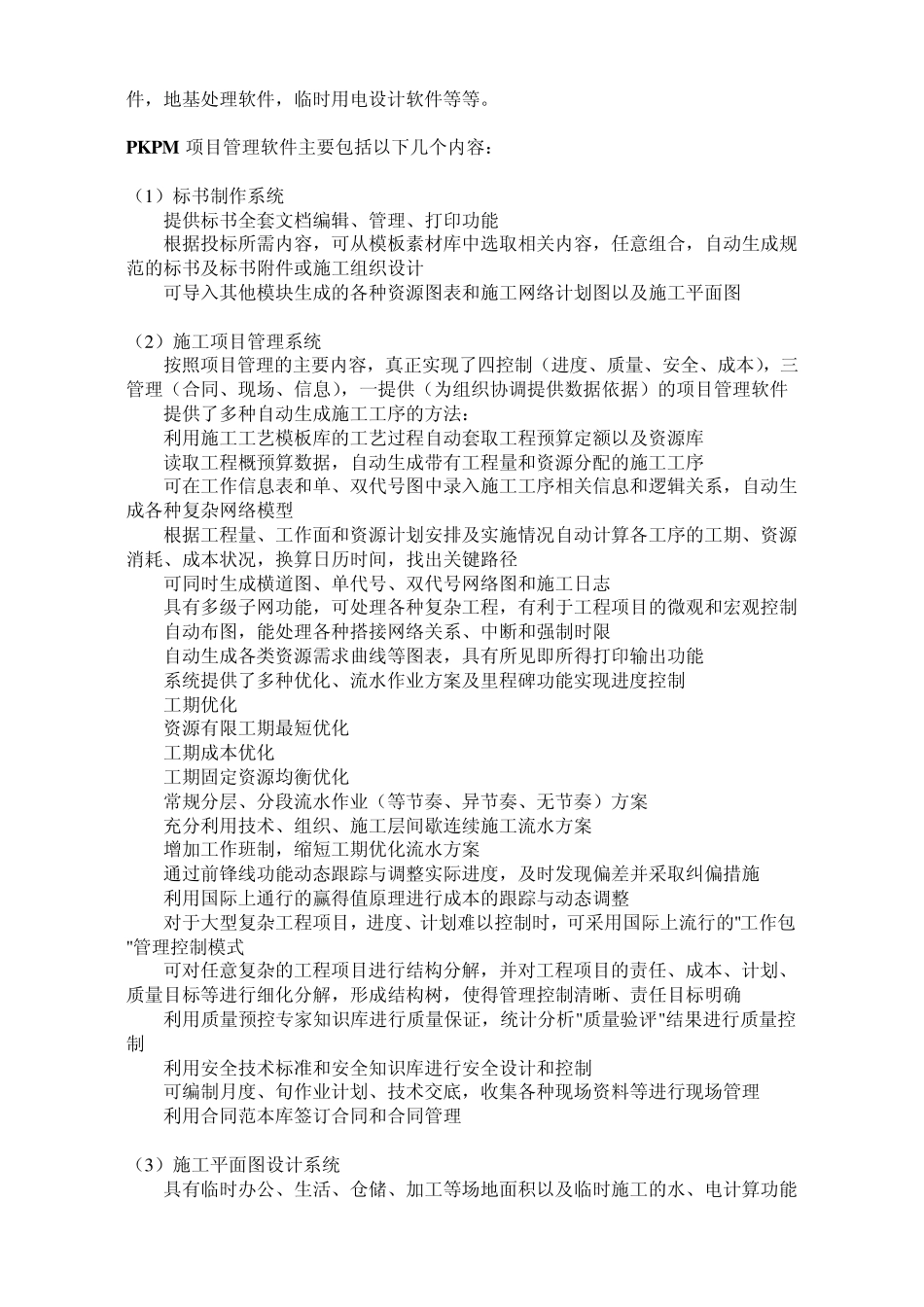

工程管理软件实习报 一、 实习目的 通过上机实习,熟悉、了解PKPM 项目管理软件的功能及用途,学习使用PKPM项目管理软件,利用PKPM 项目管理软件绘制施工图,编制施工图预算,划分工程项目的子项目,绘制网络进度计划图。 二、 实习时间地点安排 1、 实习时间(2010—2011 学年第一学期) 第 15 周,周一上午,周二上午,周三晚上,周五晚上 第 16 周,周一上午,周二上午,周五晚上 第 17 周,周一上午,周二上午 上午时间:8:10——11:30 下午时间:14:10——17:30 晚上时间:18:30——21:00 2、实习地点 北综合楼梯 416 机房 三、 实习内容安排 以上学期“工程造价课程设计”的图纸为依据,用PKPM 软件编制施工图预算,划分工程项目的子项目,绘制网络进度计划图。具体内容如下: (1)把图纸的内容全部用PKPM 软件绘制出来 (2)直接用PKPM 软件计算工程量 (3)确定并编制施工图预算 (4)进行工、料、机分析 (5)对该工程进行结构分解,即形成项目的W BS (6)用工、料、机分析的结果,估计W BS 中各作业的持续时间 (7)确定各作业的逻辑关系 (8)绘制网络进度计划图 四、实习主要过程 1、了解PKPM 项目管理软件 PKPM 项目管理软件支持以下模块:施工项目计划管理, 标书制作与管理, 施工现场平面图设计软件,施筑工程资料管理软件, 建筑工程质量验收资料管理软件,建筑工程安全管理软件(含各地模板),网络计划软件,形象进度软件, 基坑支护设计软件,施工安全设施计算模块,冬季施工技术模块,建筑脚手架工程设计软件,建筑模板工程设计软件, 结构设计工具箱软件,施工图库软件,排降水计算软件,地基处理软件,临时用电设计软件等等。 PKPM 项目管理软件主要包括以下几个内容: (1)标书制作系统 提供标书全套文档编辑、管理、打印功能 根据投标所需内容,可从模板素材库中选取相关内容,任意组合,自动生成规范的标书及标书附件或施工组织设计 可导入其他模块生成的各种资源图表和施工网络计划图以及施工平面图 (2)施工项目管理系统 按照项目管理的主要内容,真正实现了四控制(进度、质量、安全、成本),三管理(合同、现场、信息),一提供(为组织协调提供数据依据)的项目管理软件 提供了多种自动生成施工工序的方法: 利用施工工艺模板库的工艺过程自动套取工程预算定额以及资源库 读取工程概预算数据,自动生成带有工程量和资源分配的施工工序 ...
