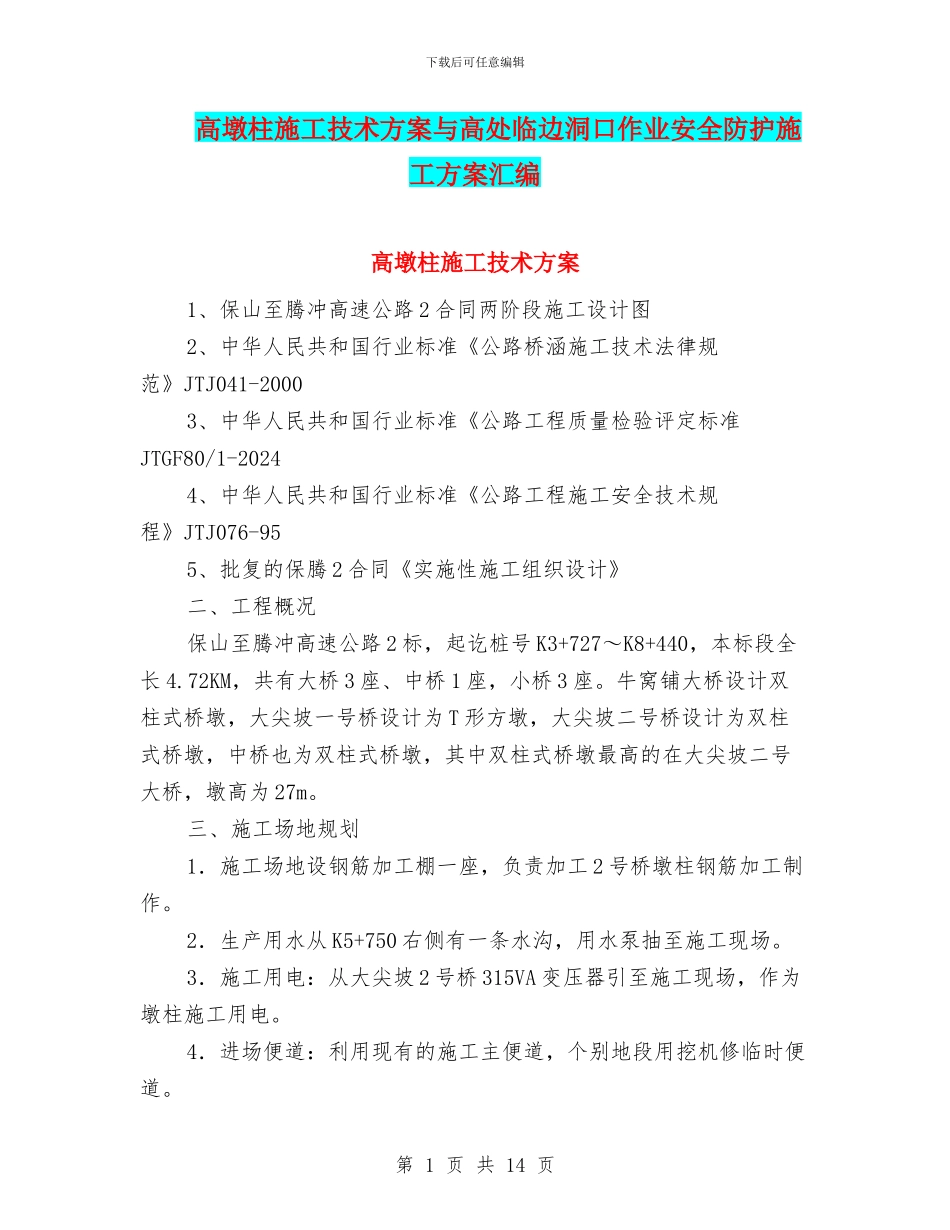

下载后可任意编辑高墩柱施工技术方案与高处临边洞口作业安全防护施工方案汇编高墩柱施工技术方案1、保山至腾冲高速公路 2 合同两阶段施工设计图2、中华人民共和国行业标准《公路桥涵施工技术法律规范》JTJ041-20003、中华人民共和国行业标准《公路工程质量检验评定标准JTGF80/1-20244、中华人民共和国行业标准《公路工程施工安全技术规程》JTJ076-955、批复的保腾 2 合同《实施性施工组织设计》二、工程概况保山至腾冲高速公路 2 标,起讫桩号 K3+727~K8+440,本标段全长 4
72KM,共有大桥 3 座、中桥 1 座,小桥 3 座
牛窝铺大桥设计双柱式桥墩,大尖坡一号桥设计为 T 形方墩,大尖坡二号桥设计为双柱式桥墩,中桥也为双柱式桥墩,其中双柱式桥墩最高的在大尖坡二号大桥,墩高为 27m
三、施工场地规划 1.施工场地设钢筋加工棚一座,负责加工 2 号桥墩柱钢筋加工制作
2.生产用水从 K5+750 右侧有一条水沟,用水泵抽至施工现场
3.施工用电:从大尖坡 2 号桥 315VA 变压器引至施工现场,作为墩柱施工用电
4.进场便道:利用现有的施工主便道,个别地段用挖机修临时便道
第 1 页 共 14 页下载后可任意编辑5

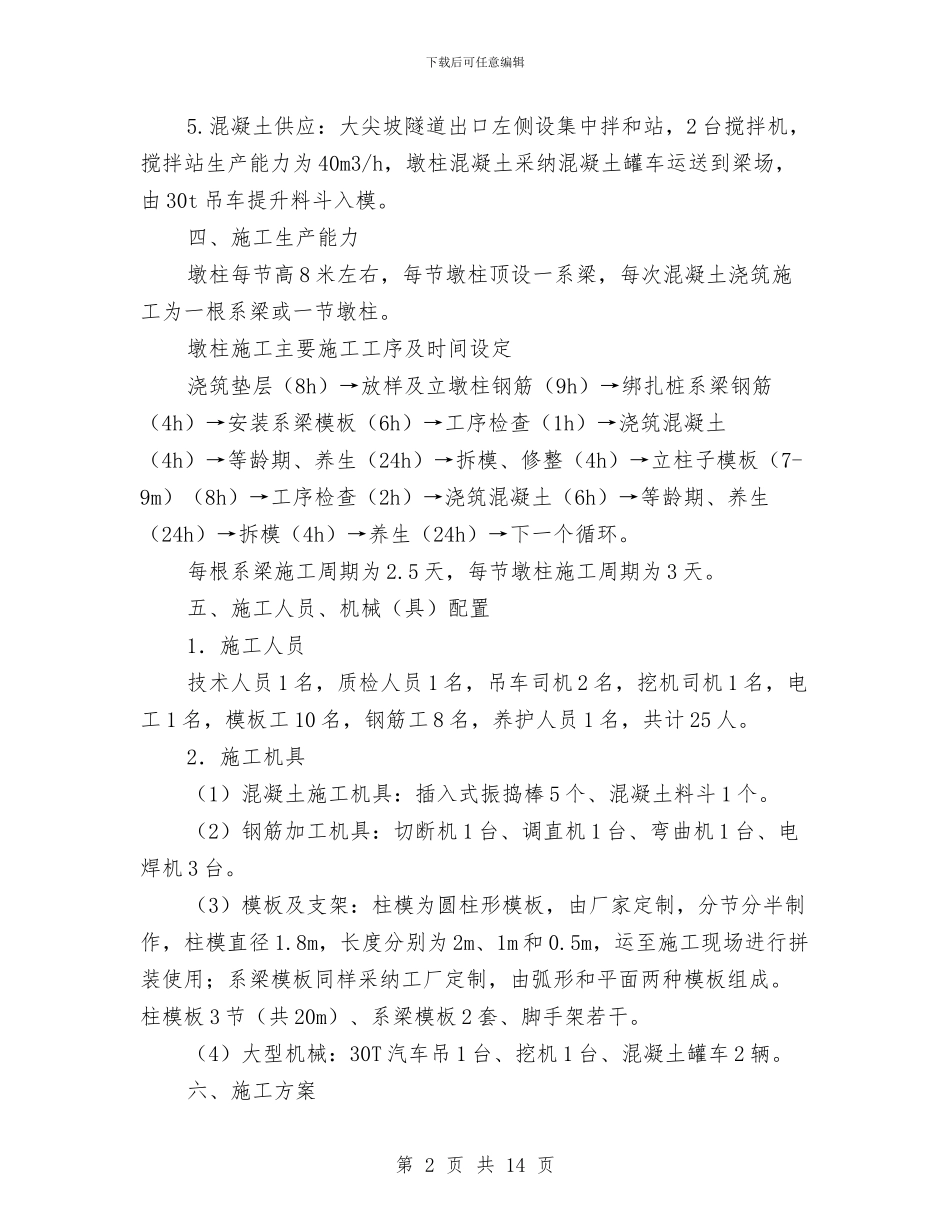

混凝土供应:大尖坡隧道出口左侧设集中拌和站,2 台搅拌机,搅拌站生产能力为 40m3/h,墩柱混凝土采纳混凝土罐车运送到梁场,由 30t 吊车提升料斗入模
四、施工生产能力墩柱每节高 8 米左右,每节墩柱顶设一系梁,每次混凝土浇筑施工为一根系梁或一节墩柱

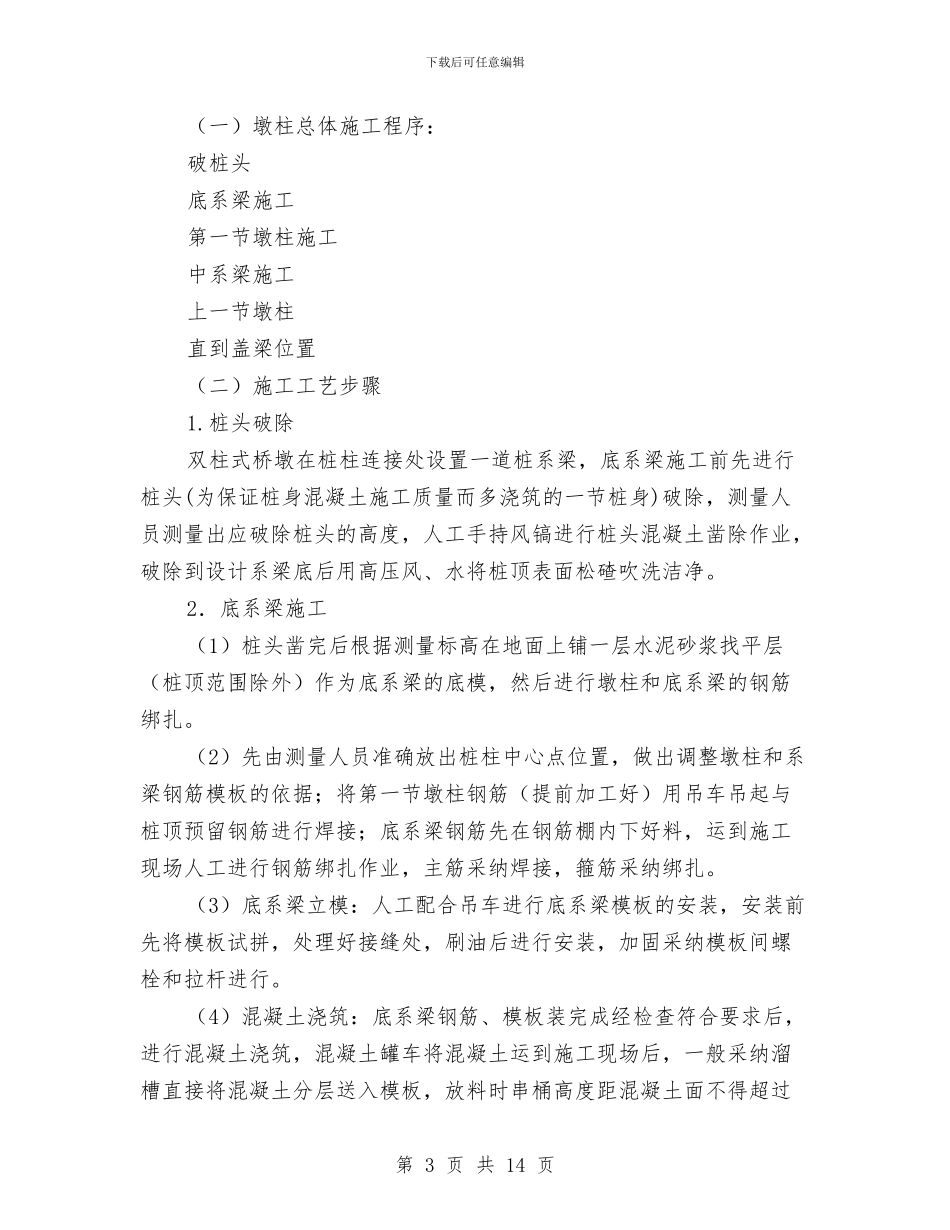

墩柱施工主要施工工序及时间设定浇筑垫层(8h)→放样及立墩柱钢筋(9h)→绑扎桩系梁钢筋(4h)→安装系梁模板(6h)→工序检查(1h)→浇筑混凝土(4h)→等龄期、养生(24h)→拆模、修整(4h)→立柱子模板(7-9m)(8h)→工序检查(2h)→浇筑混凝土(6h)→等龄期、养
