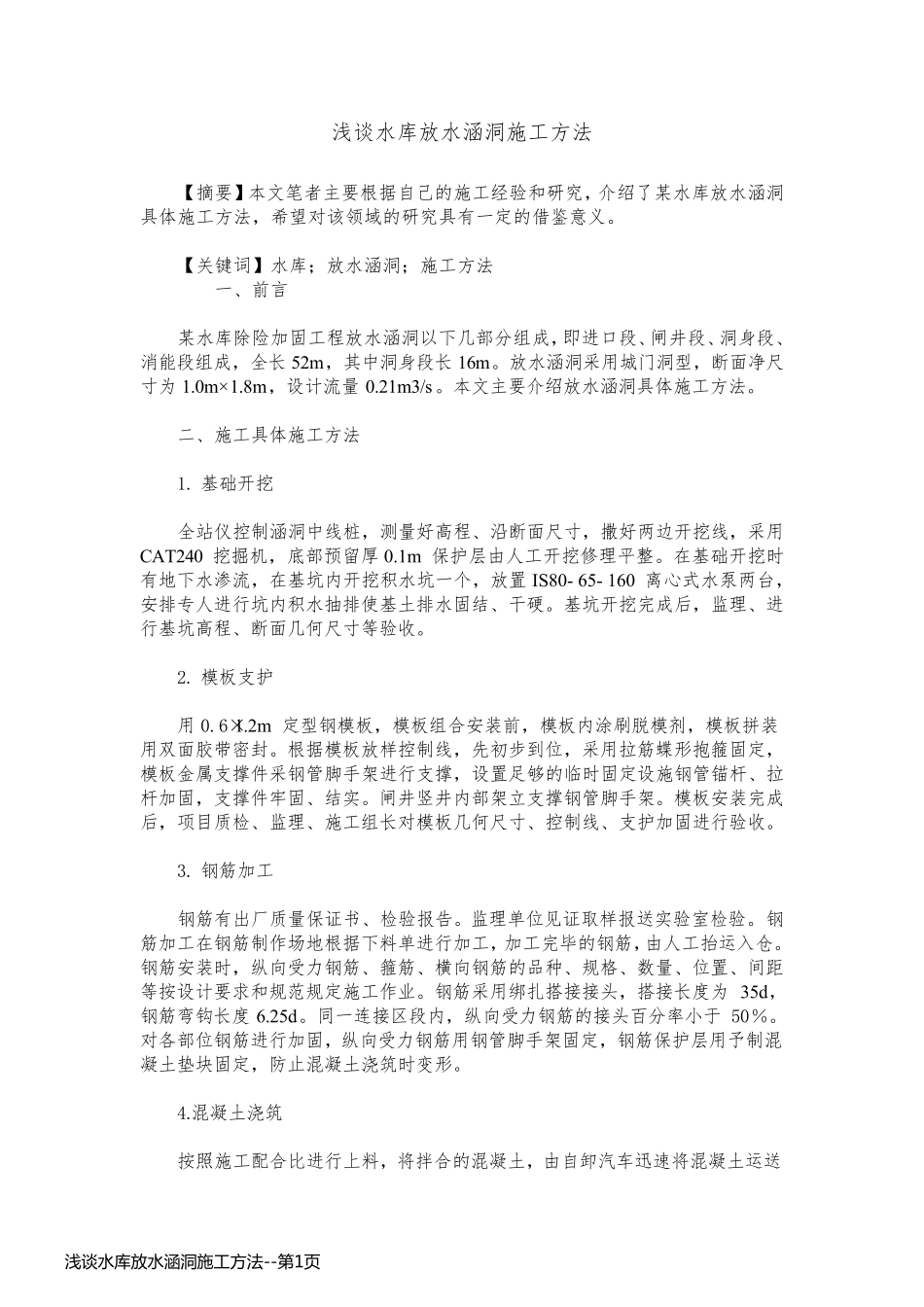

浅谈水库放水涵洞施工方法 【摘要】本文笔者主要根据自己的施工经验和研究,介绍了某水库放水涵洞具体施工方法,希望对该领域的研究具有一定的借鉴意义
【关键词】水库;放水涵洞;施工方法 一、前言 某水库除险加固工程放水涵洞以下几部分组成,即进口段、闸井段、洞身段、消能段组成,全长 52m,其中洞身段长 16m
放水涵洞采用城门洞型,断面净尺寸为 1
8m,设计流量 0
21m3/s
本文主要介绍放水涵洞具体施工方法
二、施工具体施工方法 1
基础开挖 全站仪控制涵洞中线桩,测量好高程、沿断面尺寸,撒好两边开挖线,采用CAT240 挖掘机,底部预留厚 0
1m 保护层由人工开挖修理平整
在基础开挖时有地下水渗流,在基坑内开挖积水坑一个,放置IS80- 65- 160 离心式水泵两台,安排专人进行坑内积水抽排使基土排水固结、干硬
基坑开挖完成后,监理、进行基坑高程、断面几何尺寸等验收
模板支护 用 0
2m 定型钢模板,模板组合安装前,模板内涂刷脱模剂,模板拼装用双面胶带密封
根据模板放样控制线,先初步到位,采用拉筋蝶形抱箍固定,模板金属支撑件采钢管脚手架进行支撑,设置足够的临时固定设施钢管锚杆、拉杆加固,支撑件牢固、结实
闸井竖井内部架立支撑钢管脚手架
模板安装完成后,项目质检、监理、施工组长对模板几何尺寸、控制线、支护加固进行验收
钢筋加工 钢筋有出厂质量保证书、检验报告
监理单位见证取样报送实验室检验
钢筋加工在钢筋制作场地根据下料单进行加工,加工完毕的钢筋,由人工抬运入仓
钢筋安装时,纵向受力钢筋、箍筋、横向钢筋的品种、规格、数量、位置、间距等按设计要求和规范规定施工作业
钢筋采用绑扎搭接接头,搭接长度为 35d,钢筋弯钩长度 6
同一连接区段内,纵向受力钢筋的接头百分率小于 50%
对各部位钢筋进行加固,纵向受力钢筋用钢管脚手
