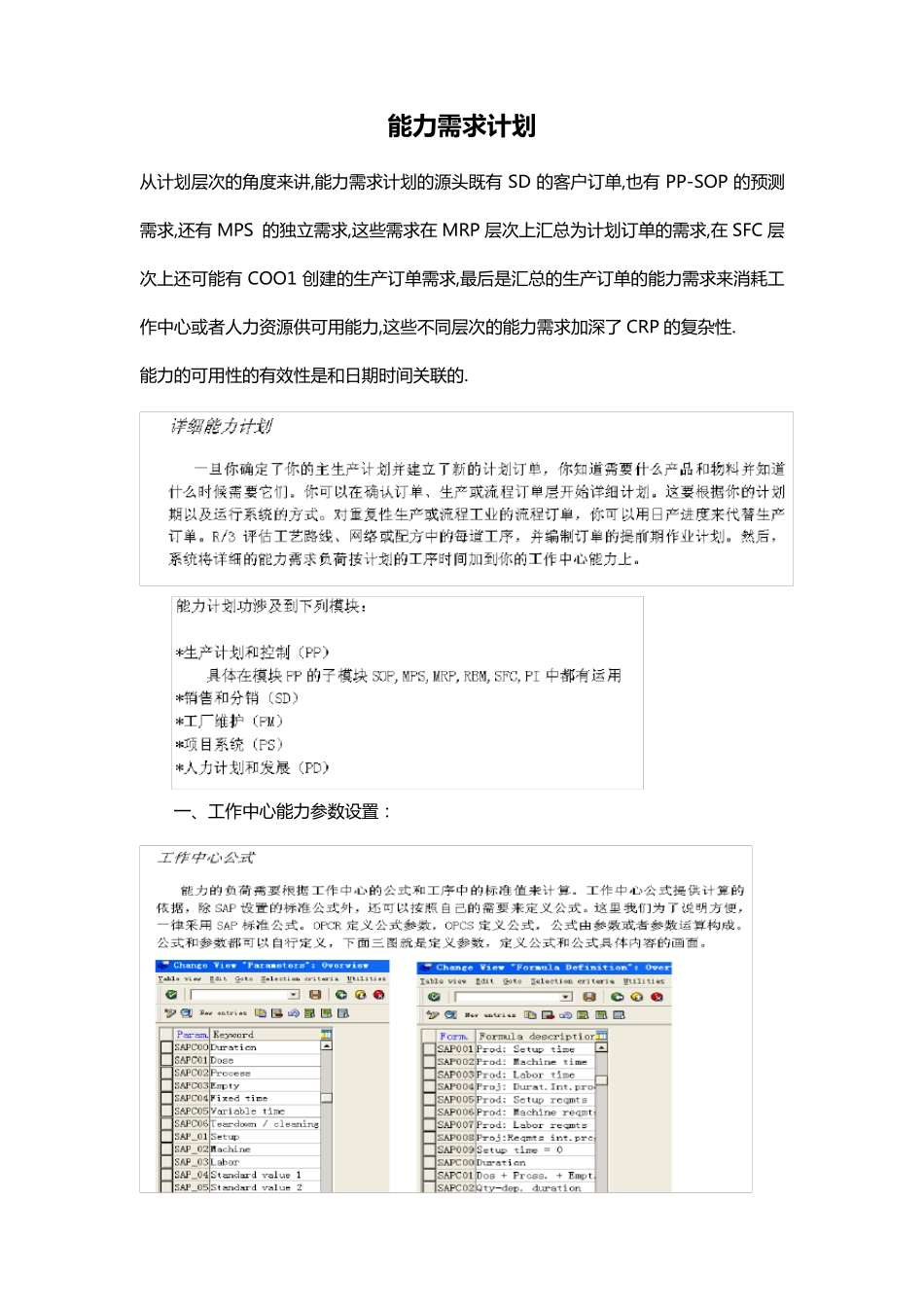

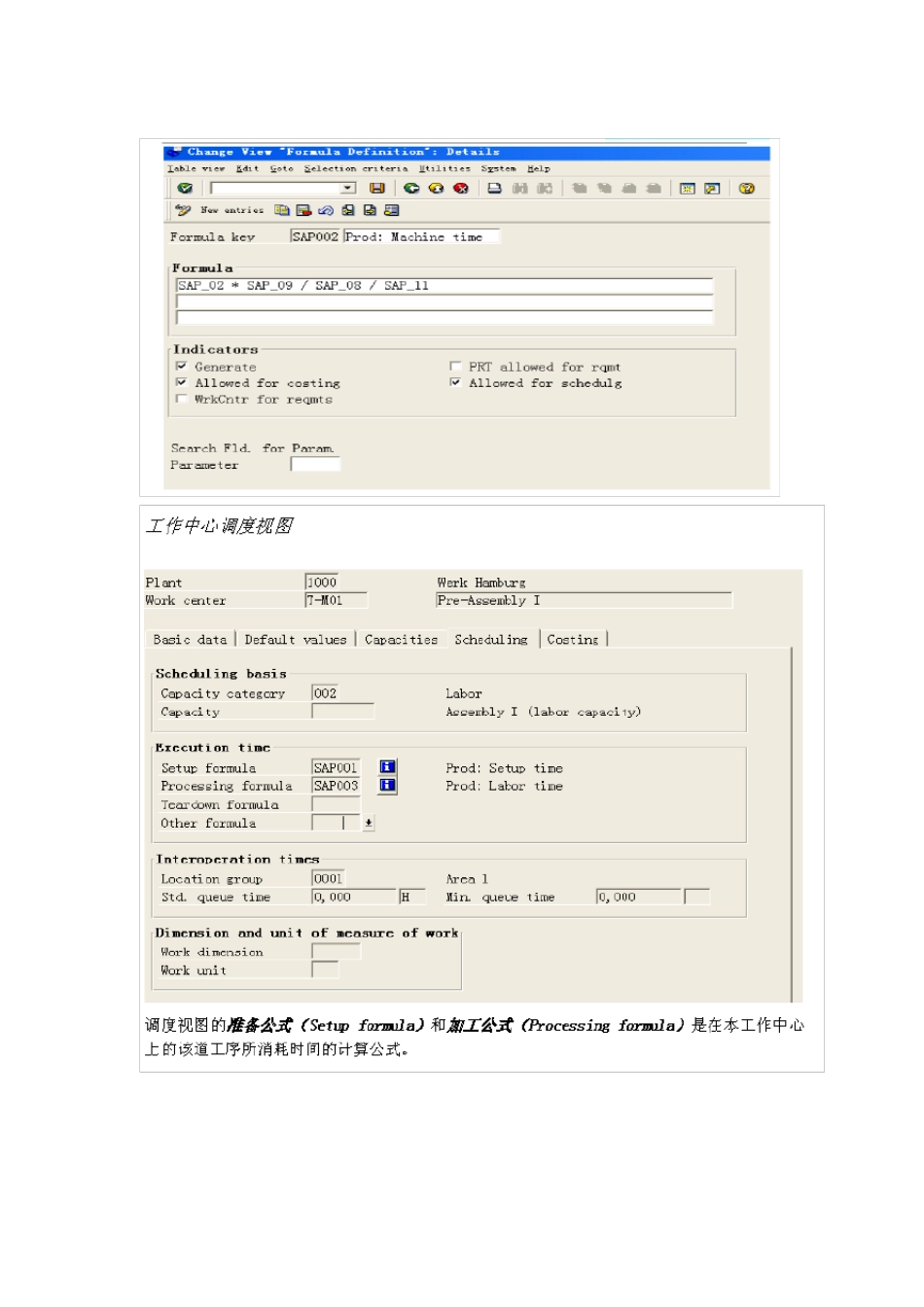

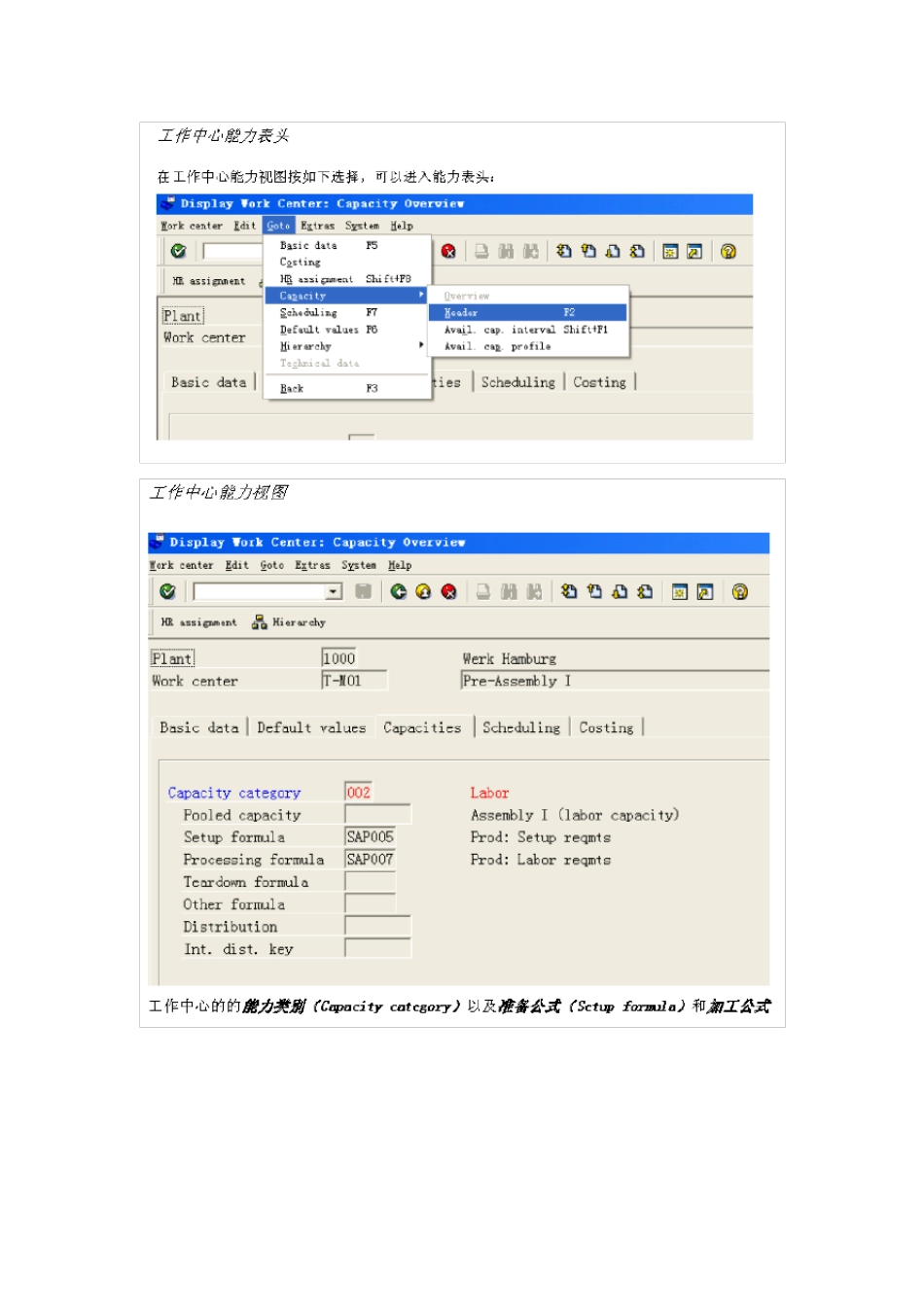

能 力 需 求 计 划 从 计 划 层 次 的 角 度 来 讲 ,能 力 需 求 计 划 的 源 头 既 有SD 的 客 户 订 单 ,也 有PP-SOP 的 预 测需 求 ,还 有 MPS 的 独 立 需 求 ,这 些 需 求 在 MRP 层 次 上 汇 总 为 计 划 订 单 的 需 求 ,在 SFC 层次 上 还 可 能 有COO1 创 建 的 生 产 订 单 需 求 ,最 后 是 汇 总 的 生 产 订 单 的 能 力 需 求 来 消 耗 工作 中 心 或 者 人 力 资 源 供 可 用 能 力 ,这 些 不 同 层 次 的 能 力 需 求 加 深 了 CRP 的 复 杂 性 . 能 力 的 可 用 性 的 有 效 性 是 和 日 期 时 间 关 联 的 . 一 、工 作 中 心 能 力 参数设置: 提前期作业的基本要素: 时间要素: 1、 工序时间:准备和拆卸清理时间(与数量无关)及执行时间(与数量成正比) 2、 工序间时间:等待,传送和排队时间 3、 缓冲时间:生产前后的缓冲时间 在 MRP2 视图里面维护排程数据: 配置计划编辑码的产前缓冲和产后缓冲时间: 计划边际码 在维护工作中心视图里面对公式的选择是有要求的: 在“调度视图”里面可选的公式只有如下三个 如果选择其他公式会提示出错; 在能力视图里面可选的公式有: 在调度视图里面可选的公式有: 未清期间 计划边际码 位置组里面将处理的范围限定, 位置组是在哪里定义的呢? 在定义能力类别的缺省值时 后台配置界面如下,实际有控制意义的可能是 APO 资源配置的参数: 在工作中心能力里面定义可用能力的间隔,可用通过版本的方式进行选择,并且可用设置可用能力有效期的起止时间。 计算日期的规则: 如 果 排 产 日 期/ 时间 是 一 个 班 次 的 开 始, 工 作 结 束 时 间 或 午 夜, 下 列 规 则 有 效: · 开始 时 间 被 设 置 为 班 次 的 开 始 或 00.00 时。 · 结束 日 期 被 设 置 为 工 作 结 束 时 间 或 24.00 时( 午 夜)。 · 如果 一 个 工 序 在 下 列 日 期 上 有 零 持 续 期, 下 列 特 殊 规 则 有 效: - 在 顺 排 计 划 中, 开 始 和 结 束 时 间 被 设 置 为 工 作 结 束 时 间 或 24.00 小时。 - 在 倒 排 计 划 中, 开 始 和 结 束 时 间 被 ...
