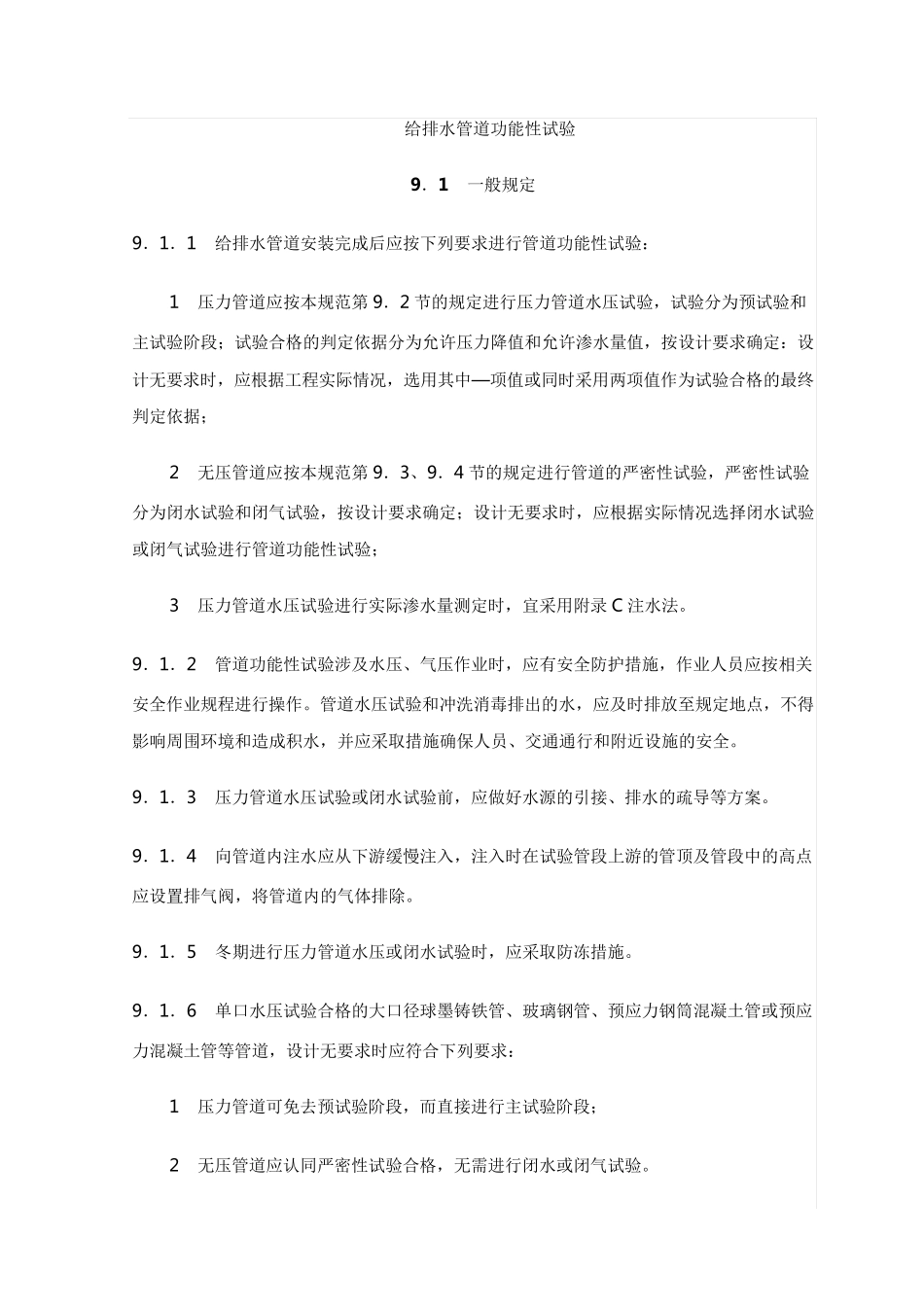

给排水管道功能性试验 9 .1 一般规定 9.1.1 给排水管道安装完成后应按下列要求进行管道功能性试验: 1 压力管道应按本规范第9.2 节的规定进行压力管道水压试验,试验分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定:设计无要求时,应根据工程实际情况,选用其中—项值或同时采用两项值作为试验合格的最终判定依据; 2 无压管道应按本规范第9.3、9.4 节的规定进行管道的严密性试验,严密性试验分为闭水试验和闭气试验,按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验进行管道功能性试验; 3 压力管道水压试验进行实际渗水量测定时,宜采用附录C 注水法
9.1.2 管道功能性试验涉及水压、气压作业时,应有安全防护措施,作业人员应按相关安全作业规程进行操作
管道水压试验和冲洗消毒排出的水,应及时排放至规定地点,不得影响周围环境和造成积水,并应采取措施确保人员、交通通行和附近设施的安全
9.1.3 压力管道水压试验或闭水试验前,应做好水源的引接、排水的疏导等方案
9.1.4 向管道内注水应从下游缓慢注入,注入时在试验管段上游的管顶及管段中的高点应设置排气阀,将管道内的气体排除
9.1.5 冬期进行压力管道水压或闭水试验时,应采取防冻措施

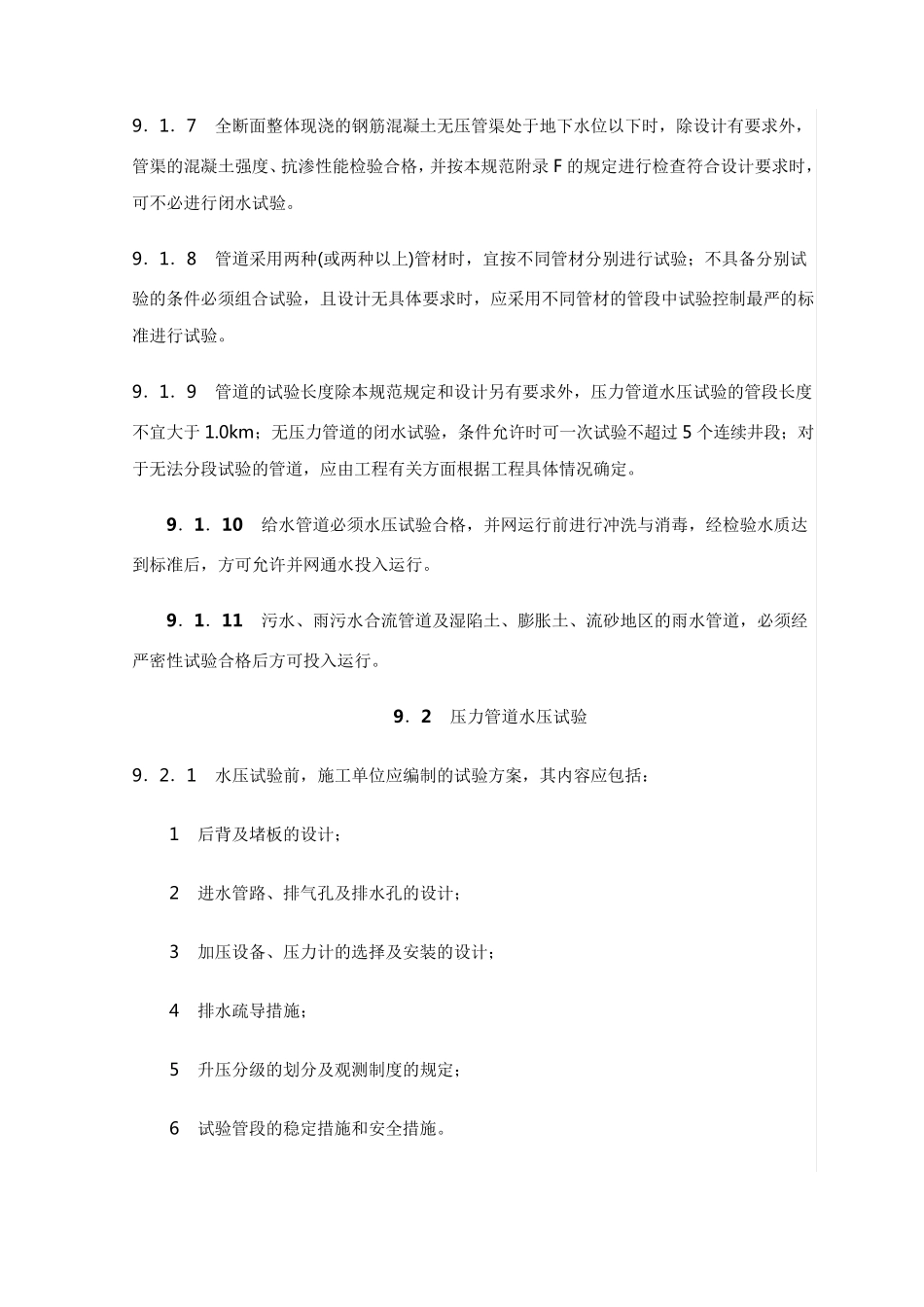

9.1.6 单口水压试验合格的大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道,设计无要求时应符合下列要求: 1 压力管道可免去预试验阶段,而直接进行主试验阶段; 2 无压管道应认同严密性试验合格,无需进行闭水或闭气试验
9.1.7 全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,除设计有要求外,管渠的混凝土强度、抗渗性能检验合格,并按本规范附录F 的规定进行检查符合设计要求时,可不必进行闭水试验

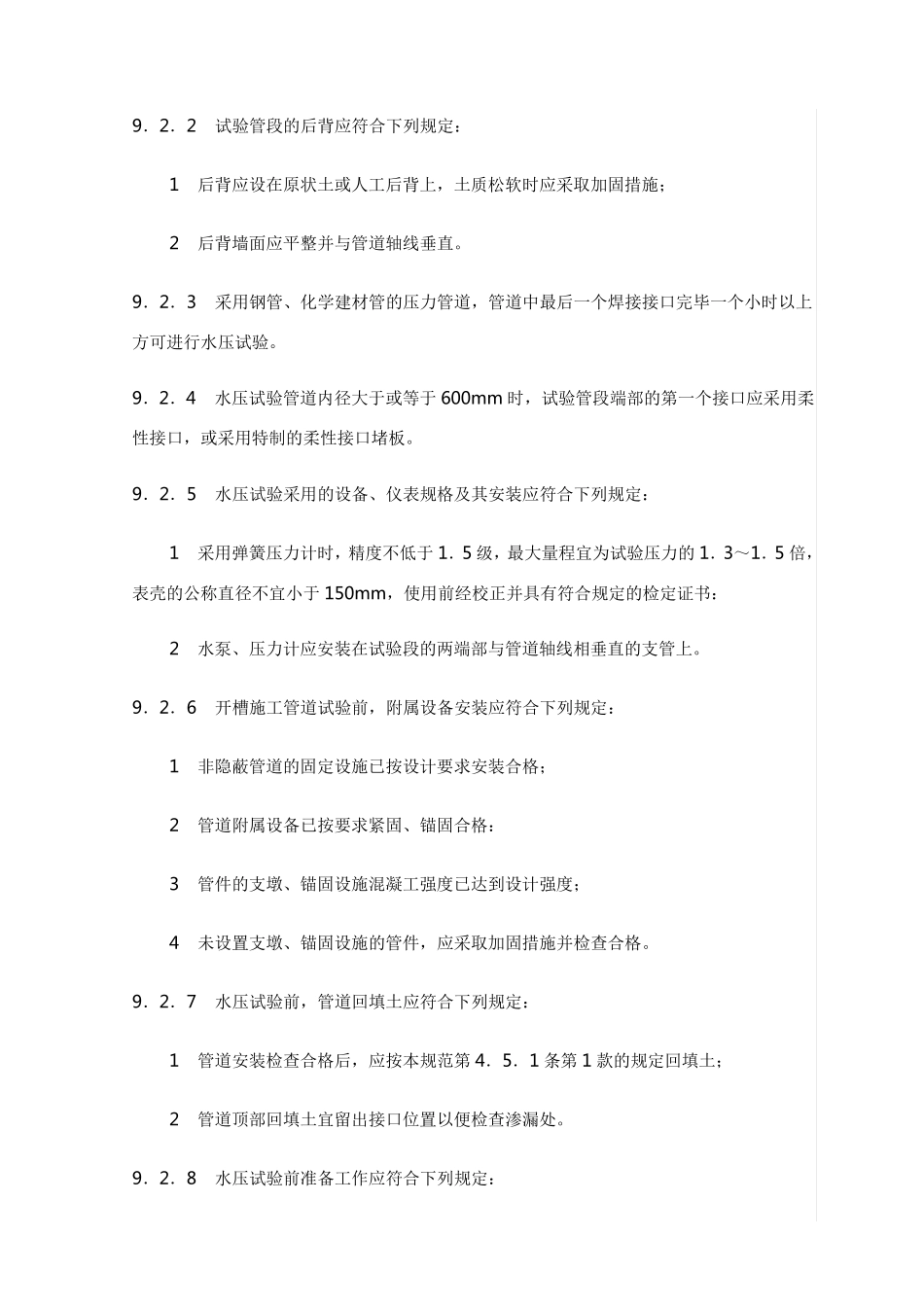

9.1.8 管道采用两种(或两种以上)管材时,宜按不同
