0 / 6 一、施工准备 一)、技术准备 1)、施工测量:每层楼面要弹出轴线、墙身线、水平系梁位置线、拉结筋位置线、门洞口位置线、管道预留洞位置及标高线(建筑500mm 控制线);所有测量施工线必须经复核符合设计图纸要求,并做好预检及验收手续
2)、提前做好加气混凝土砌块的选样及时报送监理、业主审核封样等工作
3)、做好进场材料复试工作,不合格材料严禁用于本工程
二)、材料、机具准备 1)、砌筑用具:磅秤、手推车、胶皮管、5mm 筛子、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、大铲、铁锨工具袋等
2)、每区主要施工机械设备:施工电梯2 台、电焊机1 台、冲击钻等
3)、材料准备:根据施工图纸计算A3
5、B06 蒸压加气混凝土砌块每层工程量,进行定货采购,提前及厂家签定供货合同,蒸压加气混凝土砌块采用砌筑粘结砂浆,强度为M7
砌筑前做好抽样复试工作,确保砌体材料符合要求及工程施工顺利进行

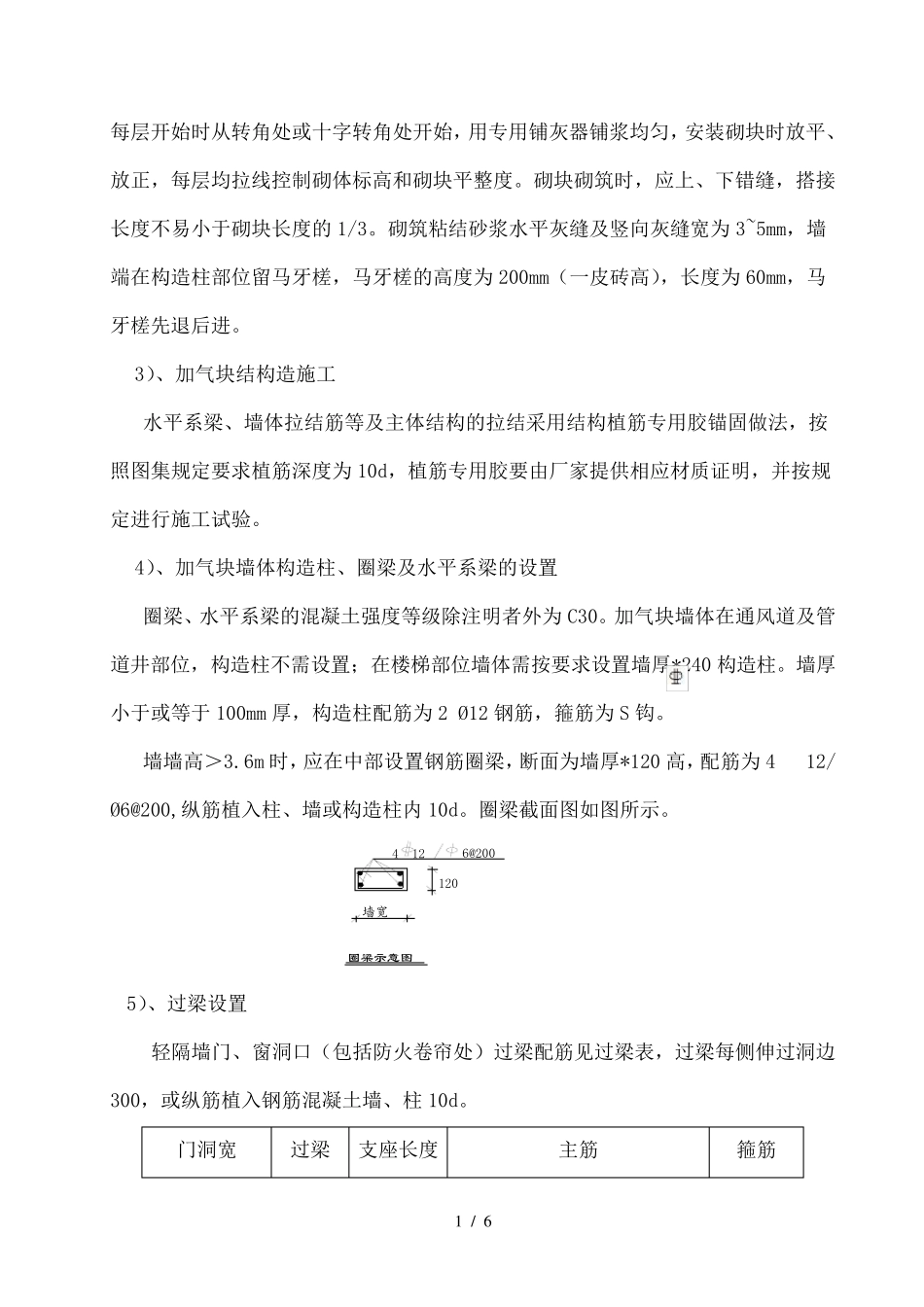

二、施工操作工艺及主要做法要求 一)、 加气混凝土砌块砌筑 1)、加气混凝土砌块施工流程: 楼面测量放线→构造柱植筋→加气块排砖→加气块砌筑(水电管预埋)→水平系梁、过梁钢筋、支模→浇筑混凝土→二次找补砌筑→拆模清理→质量验收

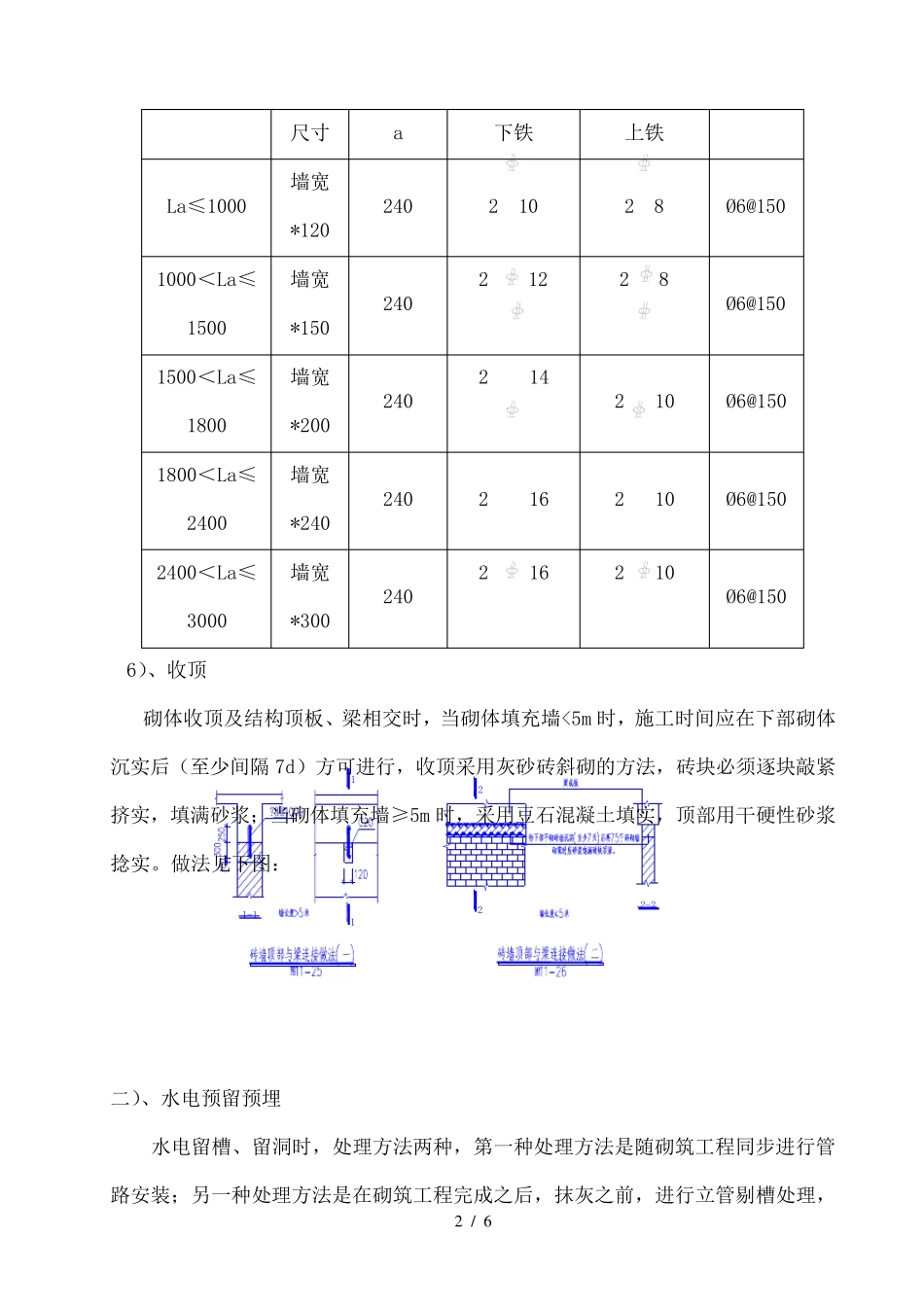

2)加气块砌筑: 立皮数杆(采用30mm×40mm 木料制作,一般距墙皮或墙角50mm 为宜,皮数杆应垂直、牢固、标高一致),确定门顶过梁、水平系梁、窗台、砌块皮数的高度
1 / 6 每层开始时从转角处或十字转角处开始,用专用铺灰器铺浆均匀,安装砌块时放平、放正,每层均拉线控制砌体标高和砌块平整度
砌块砌筑时,应上、下错缝,搭接长度不易小于砌块长度的1/3
砌筑粘结砂浆水平灰缝及竖向灰缝宽为3~5mm,墙端在构造柱部位留马牙槎,马牙槎的高度为200mm(一皮砖高),长度为60mm,马牙槎先退后进
3)、加气块结构造施工 水平
