下载后可任意编辑中铁电气化铁路运营管理有限公司上海维管处杭州维管段会议纪要(1)上海维管处杭州维管段办公室 二○一○年一月十一日2024 年元月份生产会会议纪要 (2024 年 01 月 11 日)2010 年 1 月 9 日,杭州维管段组织召开了 2024 年 12 月工作总结暨 2024 年元月份生产会
会议由康副段长主持,其他段领导及各科室负责人、检修车间、各工区工长、所长参加了会议
各部门、工区总结了 09 年 12 月份工作完成情况,各位段领导对2024 年重点及春运前工作进行了安排和布置

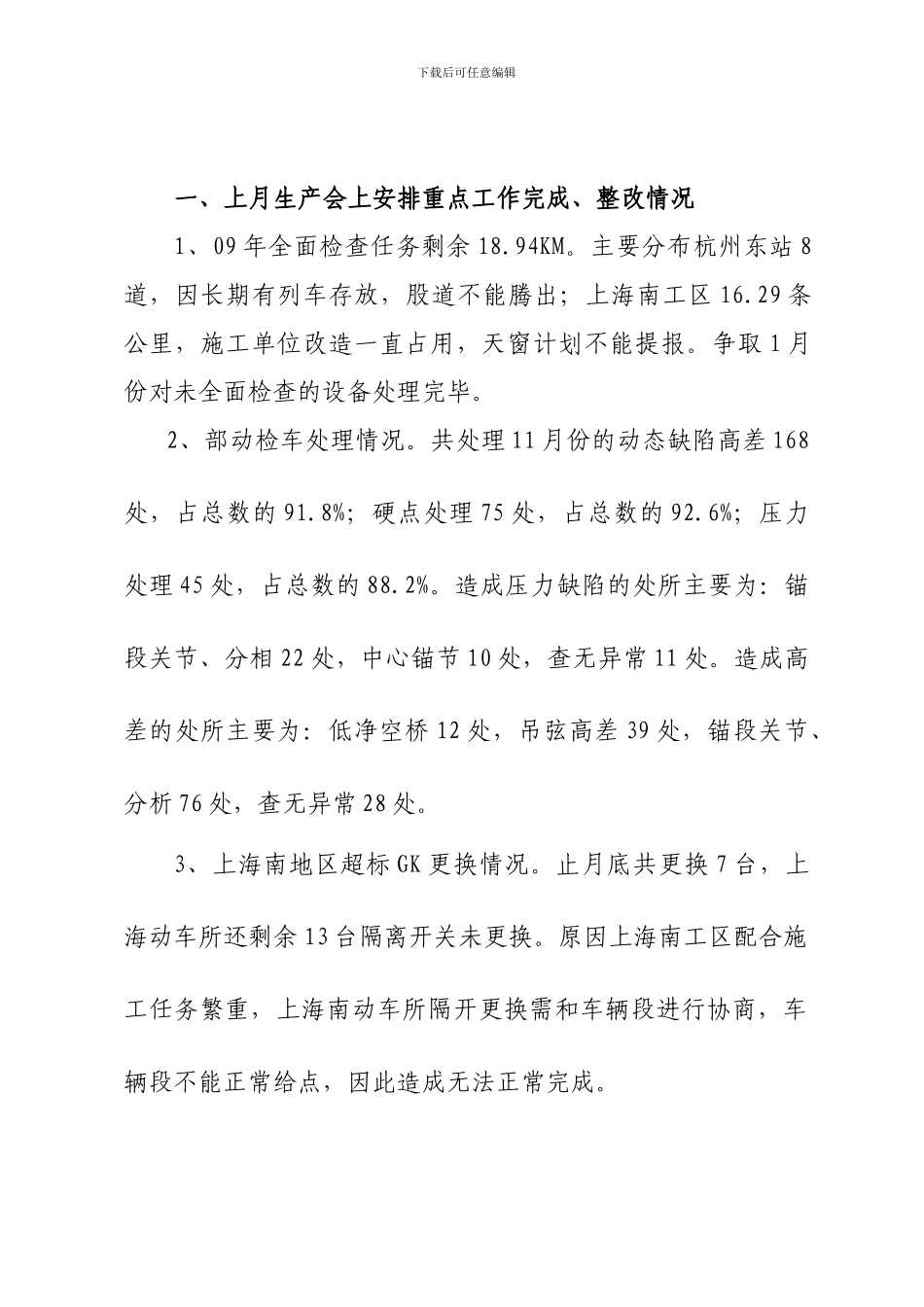

现将会议内容纪要如下:下载后可任意编辑一、上月生产会上安排重点工作完成、整改情况1、09 年全面检查任务剩余 18
主要分布杭州东站 8道,因长期有列车存放,股道不能腾出;上海南工区 16
29 条公里,施工单位改造一直占用,天窗计划不能提报
争取 1 月份对未全面检查的设备处理完毕
2、部动检车处理情况
共处理 11 月份的动态缺陷高差 168处,占总数的 91
8%;硬点处理 75 处,占总数的 92
6%;压力处理 45 处,占总数的 88
造成压力缺陷的处所主要为:锚段关节、分相 22 处,中心锚节 10 处,查无异常 11 处
造成高差的处所主要为:低净空桥 12 处,吊弦高差 39 处,锚段关节、分析 76 处,查无异常 28 处
3、上海南地区超标 GK 更换情况
止月底共更换 7 台,上海动车所还剩余 13 台隔离开关未更换
原因上海南工区配合施工任务繁重,上海南动车所隔开更换需和车辆段进行协商,车辆段不能正常给点,因此造成无法正常完成

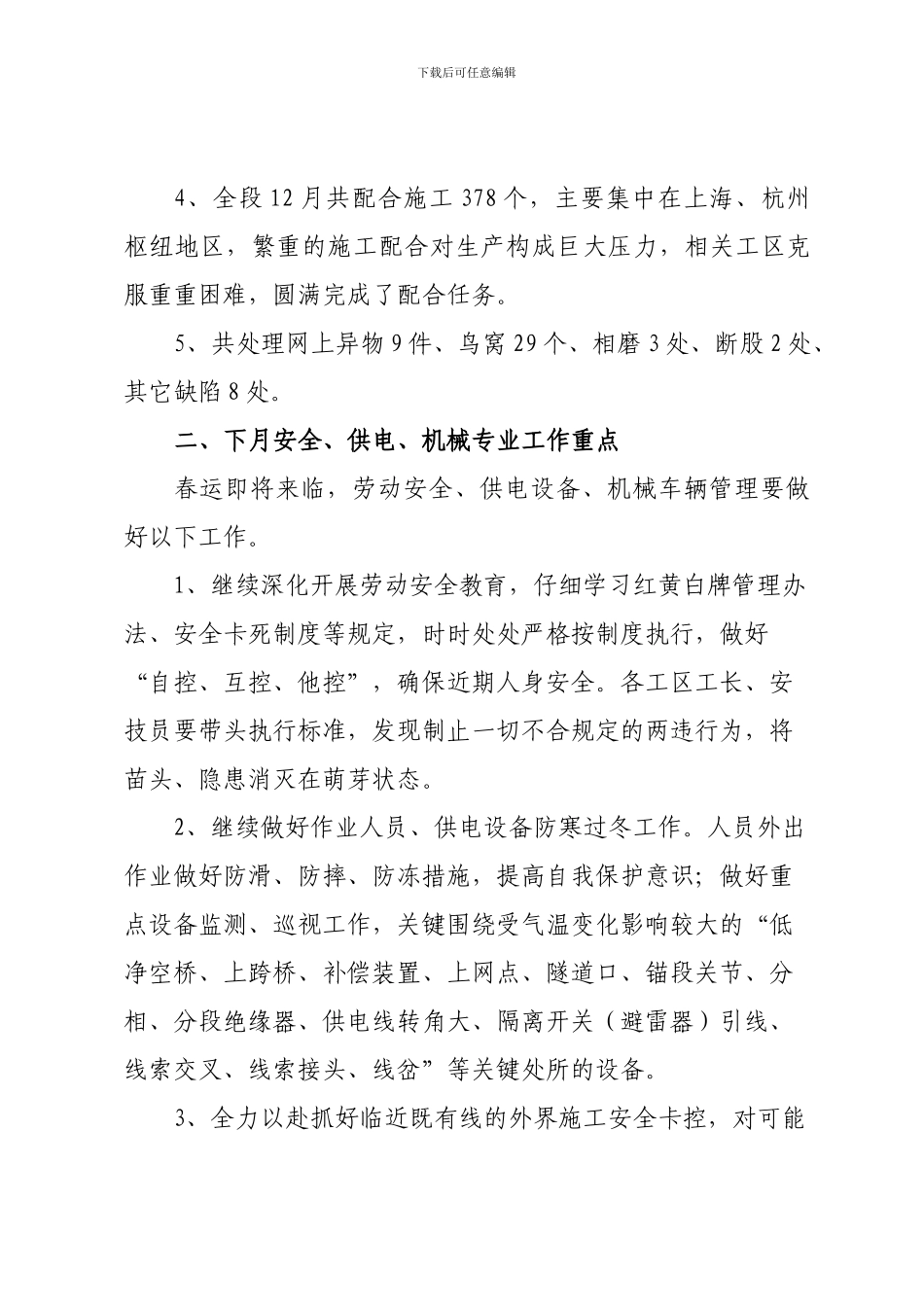

下载后可任意编辑4、全段 12 月共配合施工 378 个,主要集中在上海、杭州枢纽地区,繁重的施工配合对生产构成巨大压力,相关工区克服重重困难,圆满完成了配合任务
5、共处理网上异物 9 件、鸟窝 29 个、相磨
