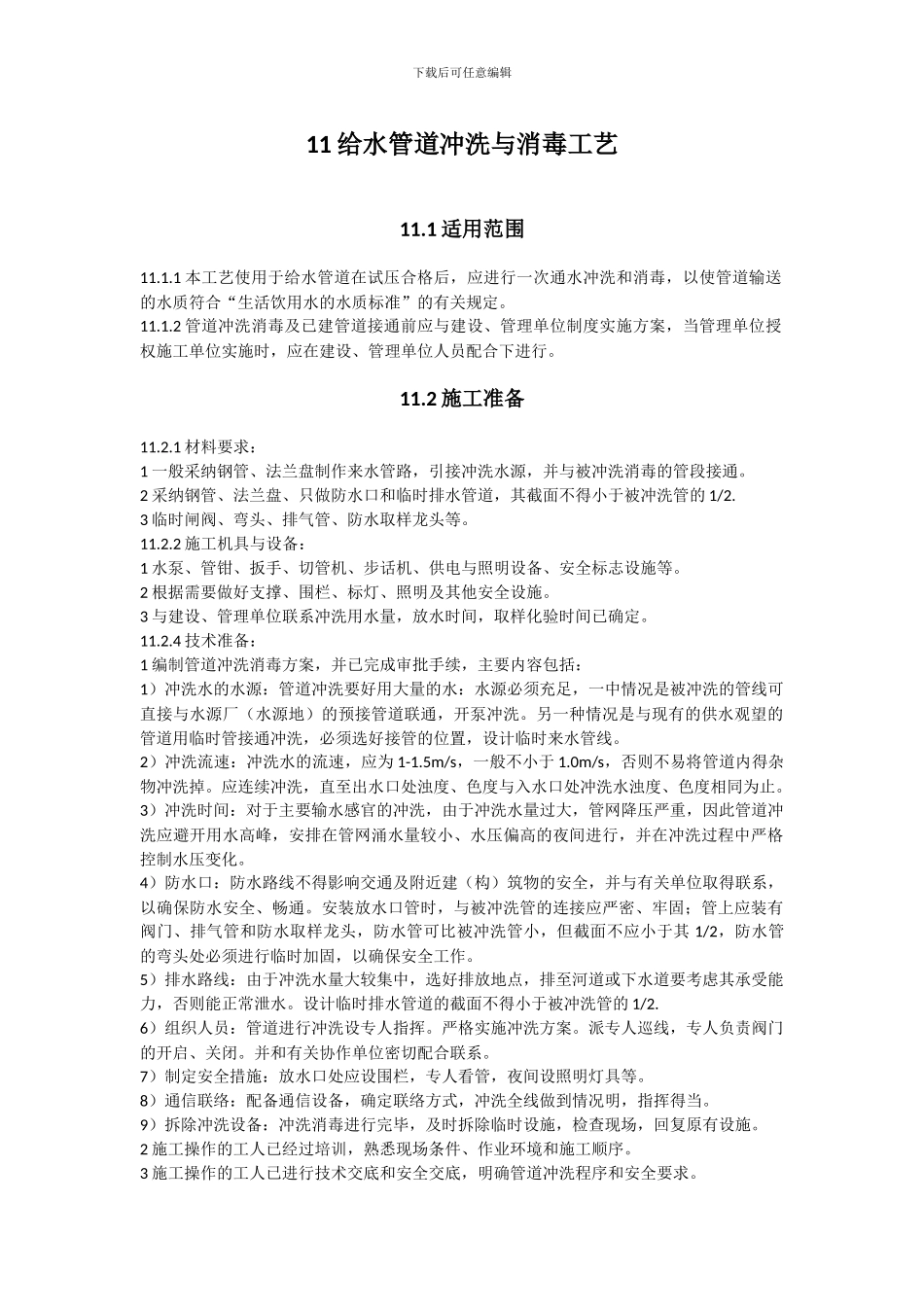

下载后可任意编辑11 给水管道冲洗与消毒工艺11
1 适用范围11
1 本工艺使用于给水管道在试压合格后,应进行一次通水冲洗和消毒,以使管道输送的水质符合“生活饮用水的水质标准”的有关规定
2 管道冲洗消毒及已建管道接通前应与建设、管理单位制度实施方案,当管理单位授权施工单位实施时,应在建设、管理单位人员配合下进行
2 施工准备11
1 材料要求:1 一般采纳钢管、法兰盘制作来水管路,引接冲洗水源,并与被冲洗消毒的管段接通

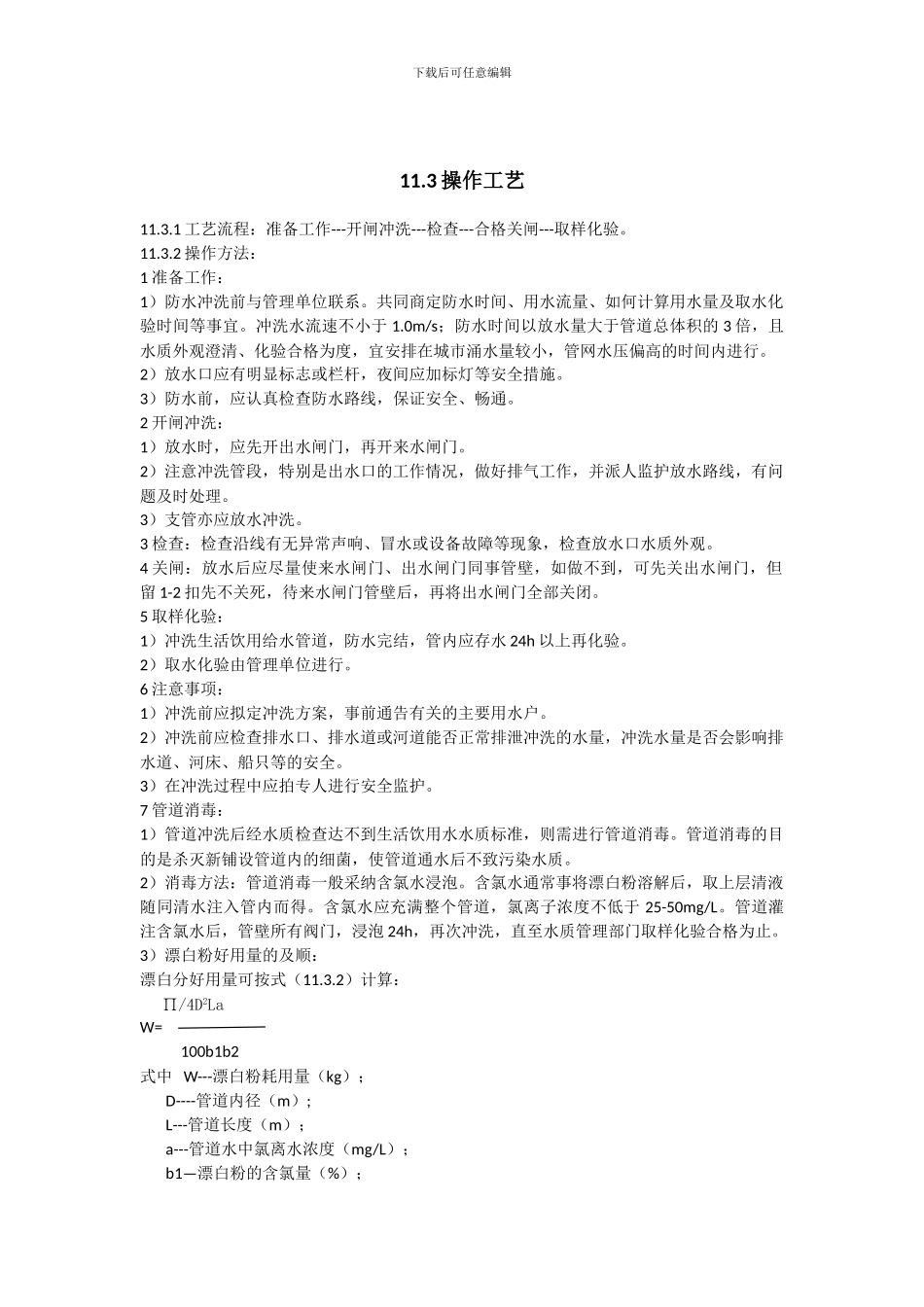

2 采纳钢管、法兰盘、只做防水口和临时排水管道,其截面不得小于被冲洗管的 1/2

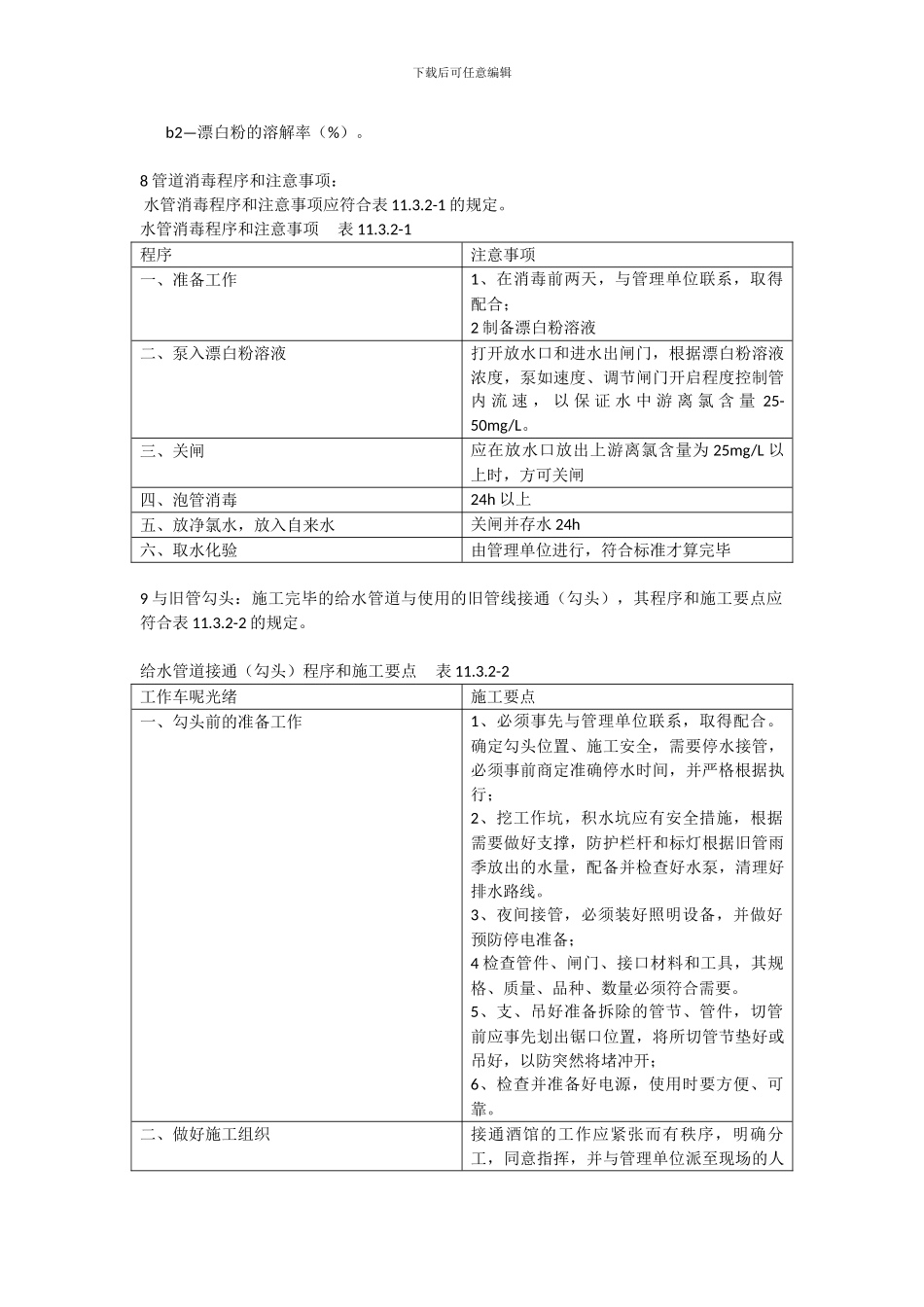

3 临时闸阀、弯头、排气管、防水取样龙头等
2 施工机具与设备:1 水泵、管钳、扳手、切管机、步话机、供电与照明设备、安全标志设施等
2 根据需要做好支撑、围栏、标灯、照明及其他安全设施
3 与建设、管理单位联系冲洗用水量,放水时间,取样化验时间已确定
4 技术准备:1 编制管道冲洗消毒方案,并已完成审批手续,主要内容包括:1)冲洗水的水源:管道冲洗要好用大量的水:水源必须充足,一中情况是被冲洗的管线可直接与水源厂(水源地)的预接管道联通,开泵冲洗
另一种情况是与现有的供水观望的管道用临时管接通冲洗,必须选好接管的位置,设计临时来水管线
2)冲洗流速:冲洗水的流速,应为 1-1
5m/s,一般不小于 1
0m/s,否则不易将管道内得杂物冲洗掉
应连续冲洗,直至出水口处浊度、色度与入水口处冲洗水浊度、色度相同为止
3)冲洗时间:对于主要输水感官的冲洗,由于冲洗水量过大,管网降压严重,因此管道冲洗应避开用水高峰,安排在管网涌水量较小、水压偏高的夜间进行,并在冲洗过程中严格控制水压变化
4)防水口:防水路线不得影响交通及附近建(构)筑物的安全,并与有关单位取得联系,以确保防水安全、畅通
安装放水口管时,与被冲洗管的连接应严密、牢固;管上
