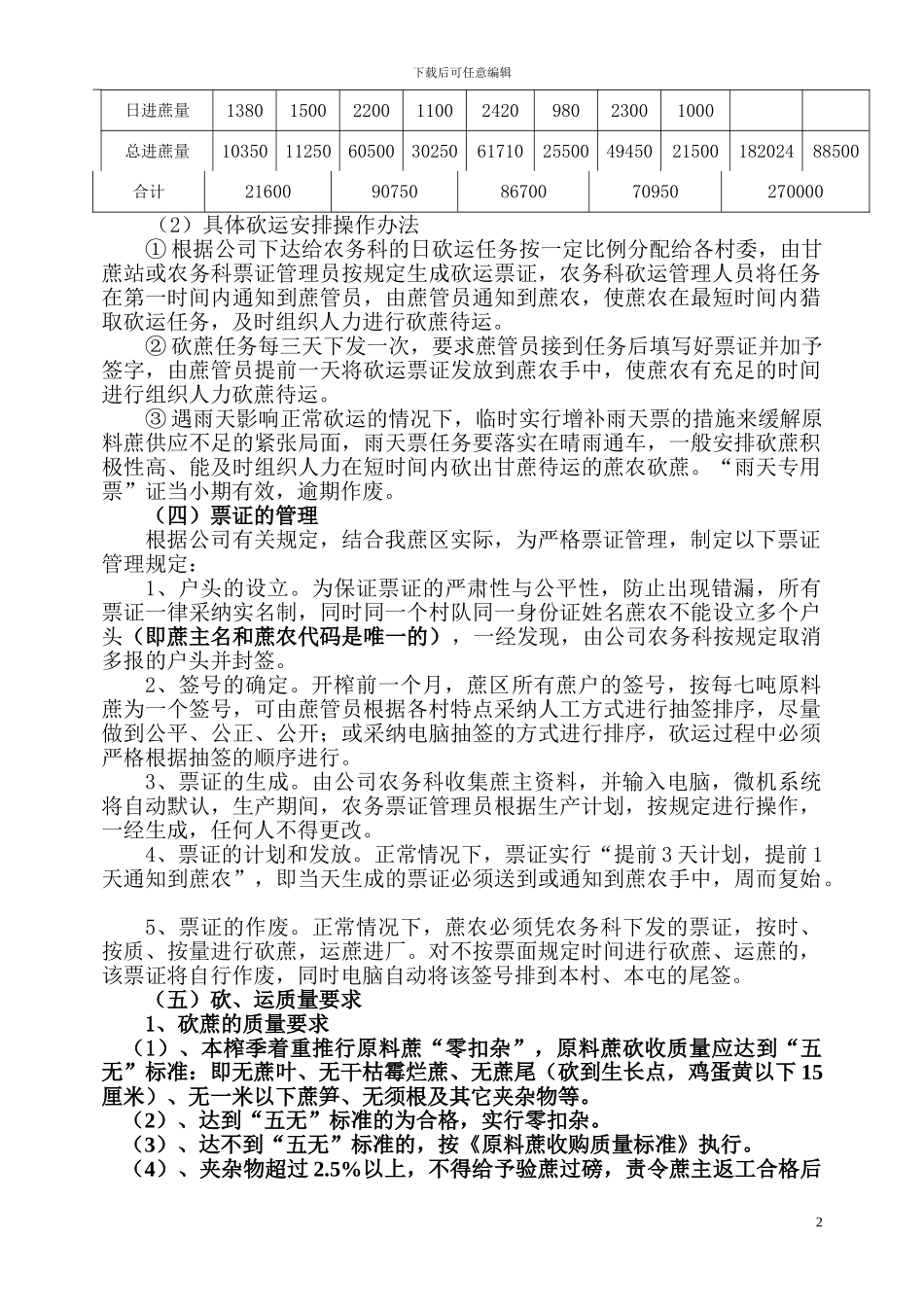

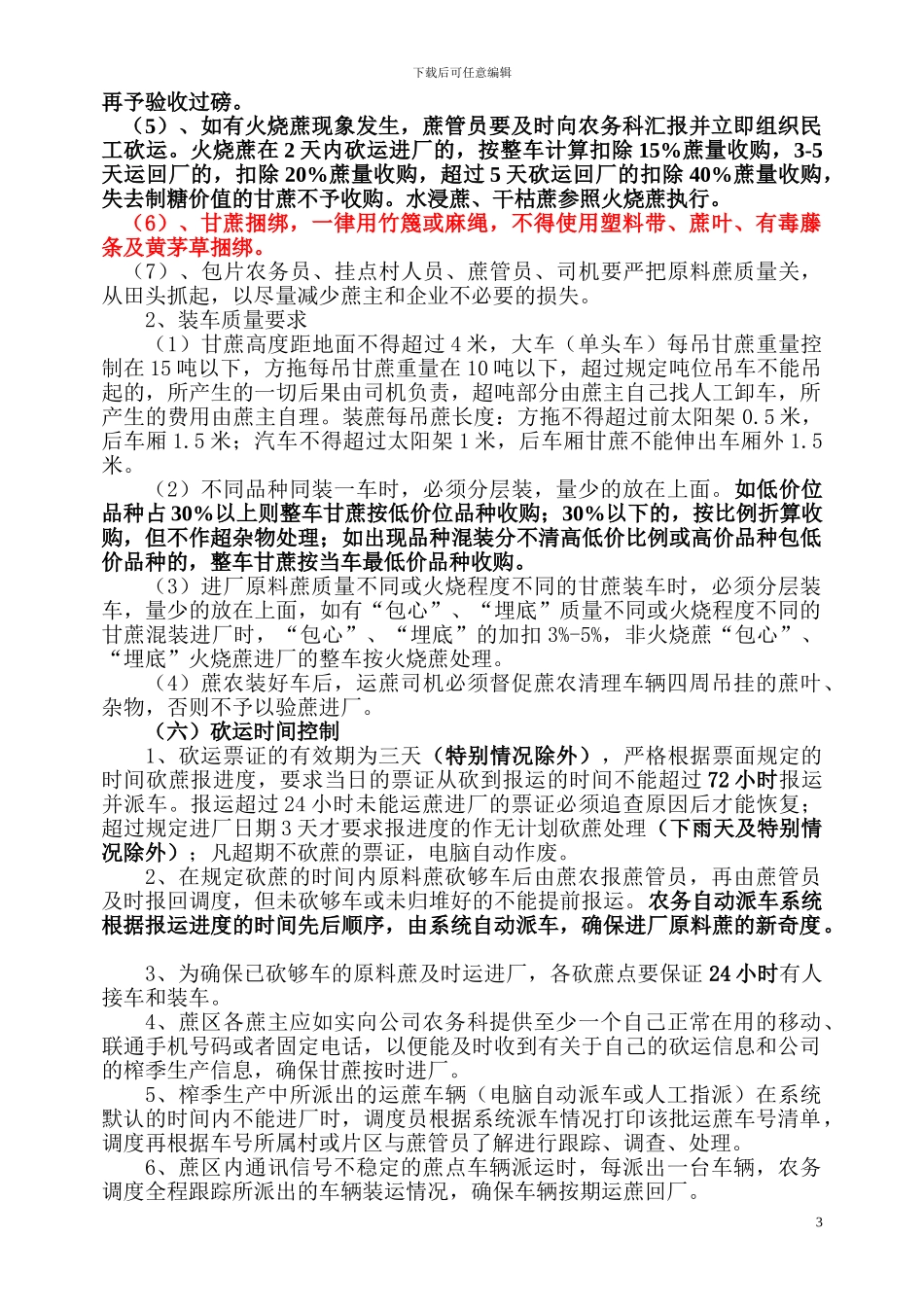

下载后可任意编辑2024/2024 年榨季甘蔗砍运管理实施细则根据 201 3/201 4年榨季生产目标责任制的要求和公司的部署,为确保榨季砍运榨工作正常运行,进一步巩固和进展本蔗区甘蔗生产,努力 实现 “稳定蔗农增收与企业效益,稳定甘蔗砍运与榨季生产秩序,稳定蔗区面积与甘蔗产量”工作目标,结合本蔗区实际情况,特制定本方案。 (一)抓好蔗区道路维修 蔗区道路的维修工程在十月份开始进行,主干道维修维护由公司农务科牵头负责组织实施,一般支路由各村蔗管员动员群众自行组织人力物力维修。(具体按公司批复的修路计划实施) (二)做好开榨前的宣传发动、估产、抽签工作 1、农务员、蔗管员在下乡宣传公司扶持政策的过程中,同时宣传公司的甘蔗收购价格及原料蔗质量要求以及砍运管理规定,进一步提高工作效率,改善工作态度和工作条件,热情为广阔蔗农服务,了解群众的需求及时解决砍、运、榨、种过程中蔗农遇到的困难和问题;优化服务管理,指导蔗农种好甘蔗,与蔗农签订《甘蔗种植合同》,解决了蔗农后顾之忧,维护蔗农生产利益。 2、根据甘蔗种植面积及长势情况,农务员、蔗管员进村入户动员和指导蔗农对本榨季的进厂原料蔗进行估产,并根据估产数及抽签原则进行抽签排序,录入农务系统数据库存档,为榨季砍运任务发放提供必要依据。 (三)原料蔗砍、运票证抽签及发放办法 1、票证抽签。 根据甘蔗种植面积及估产数,以村民小组为单位,各村蔗管员组织蔗农进行公平、公正、公开的抽签,为榨季砍运任务发放提供依据。 2、砍蔗任务分配安排。 坚持“三先三后”的砍运原则(宿根蔗、早熟品种、秋植蔗先砍,中熟品种、晚熟品种、冬春植蔗后砍),根据公司下达的砍运任务及各村委的估产数,分三个阶段进行编砍。 (1)榨季前一个月以砍台糖 22 号、台优、粤糖 93/159 等早熟品种的宿根蔗或秋植蔗为主。即榨季前一个月各村委的砍运任务根据早熟品种的秋植、宿根蔗所占比例进行分配。任务的安排可不受抽签顺序的限制,根据实际情况进行灵活安排砍运。对甘蔗种植大户或外来承包者砍运计划实行单列。(2)榨季中期(不含春节砍运任务),根据各村委估产数所占的比例进行合理分配,适当安排甘蔗种植大户及边、远、难地带的甘蔗砍运。 (3)榨季后期,根据各村委的甘蔗估产数,结合各集蔗点的蔗区道路状况及劳力分布情况,着重先安排砍运路况较差、余蔗多劳力少的蔗点砍甘蔗,确保平衡收榨。 3、砍蔗计划安排和任务的发放 (1...
