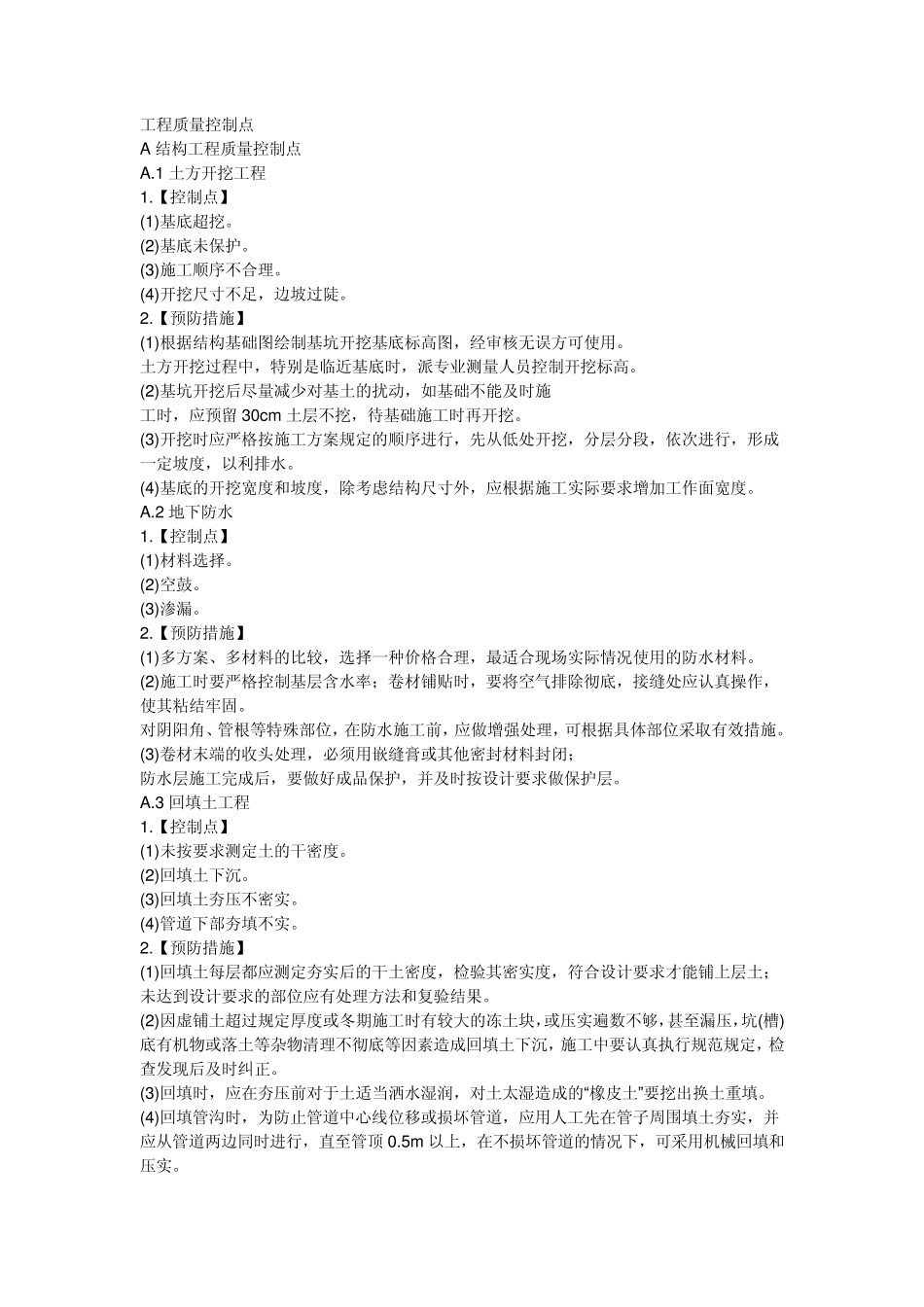

工程质量控制点 A 结构工程质量控制点 A
1 土方开挖工程 1
【控制点】 (1)基底超挖
(2)基底未保护
(3)施工顺序不合理
(4)开挖尺寸不足,边坡过陡
【预防措施】 (1)根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用
土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高
(2)基坑开挖后尽量减少对基土的扰动,如基础不能及时施 工时,应预留 30cm 土层不挖,待基础施工时再开挖
(3)开挖时应严格按施工方案规定的顺序进行,先从低处开挖,分层分段,依次进行,形成一定坡度,以利排水
(4)基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度
2 地下防水 1
【控制点】 (1)材料选择
【预防措施】 (1)多方案、多材料的比较,选择一种价格合理,最适合现场实际情况使用的防水材料
(2)施工时要严格控制基层含水率;卷材铺贴时,要将空气排除彻底,接缝处应认真操作,使其粘结牢固
对阴阳角、管根等特殊部位,在防水施工前,应做增强处理,可根据具体部位采取有效措施
(3)卷材末端的收头处理,必须用嵌缝膏或其他密封材料封闭; 防水层施工完成后,要做好成品保护,并及时按设计要求做保护层
3 回填土工程 1
【控制点】 (1)未按要求测定土的干密度
(2)回填土下沉
(3)回填土夯压不密实
(4)管道下部夯填不实
【预防措施】 (1)回填土每层都应测定夯实后的干土密度,检验其密实度,符合设计要求才能铺上层土;未达到设计要求的部位应有处理方法和复验结果
(2)因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或压实遍数不够,甚至漏压,坑(槽)底有机物或落土等杂物清理不彻底等因素造成回填土下沉,施工中要认真执行规范规定,检查发现后及时纠正
(3)回填时,应在夯压前
