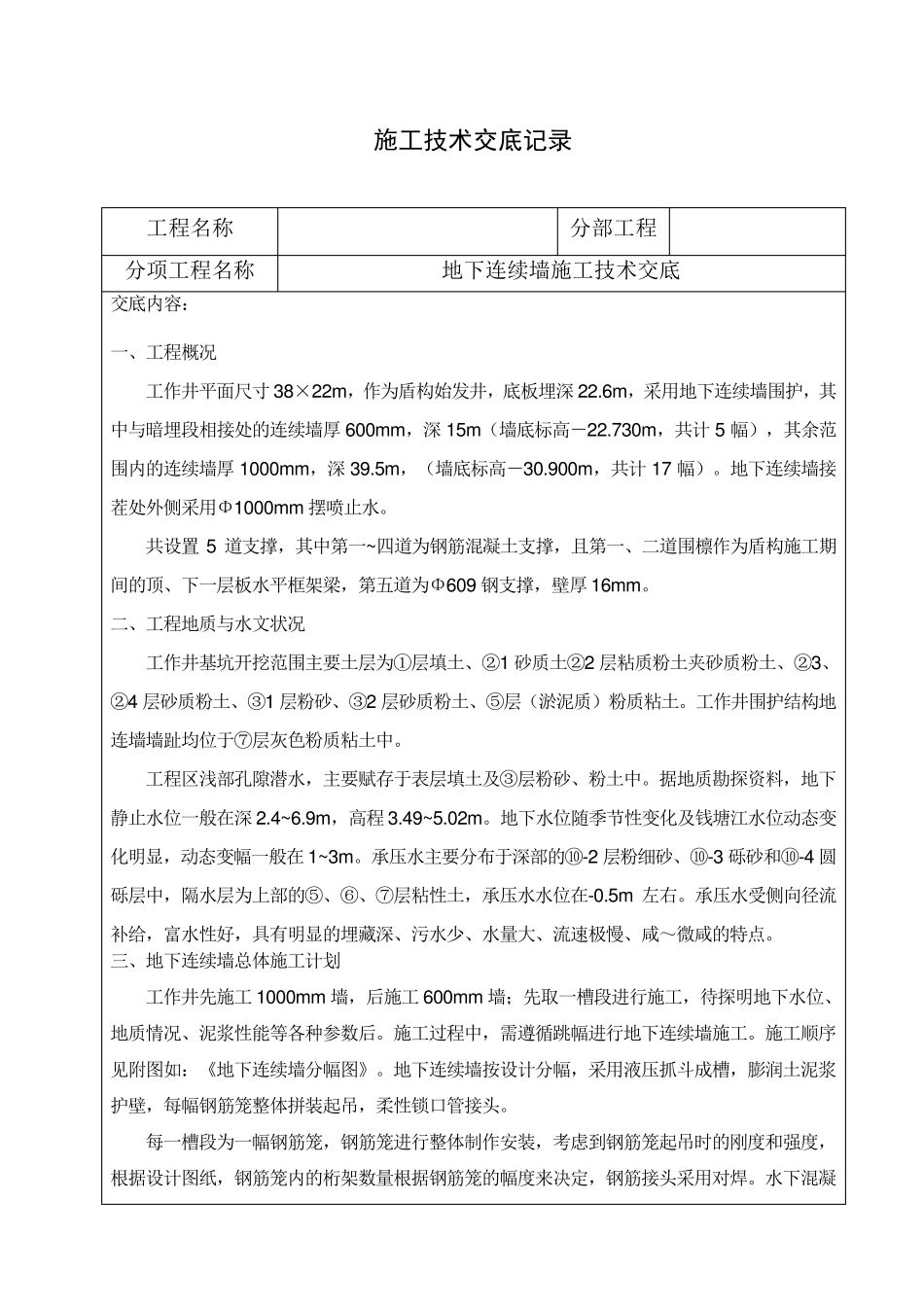

施工技术交底记录 工程名称 分部工程 分项工程名称 地下连续墙施工技术交底 交底内容: 一、工程概况 工作井平面尺寸38×22m,作为盾构始发井,底板埋深 22
6m,采用地下连续墙围护,其中与暗埋段相接处的连续墙厚 600mm,深 15m(墙底标高-22
730m,共计 5 幅),其余范围内的连续墙厚 1000mm,深 39
5m,(墙底标高-30
900m,共计 17 幅)
地下连续墙接茬处外侧采用Φ1000mm 摆喷止水
共设置 5 道支撑,其中第一~四道为钢筋混凝土支撑,且第一、二道围檩作为盾构施工期间的顶、下一层板水平框架梁,第五道为Φ609 钢支撑,壁厚 16mm
二、工程地质与水文状况 工作井基坑开挖范围主要土层为①层填土、②1 砂质土②2 层粘质粉土夹砂质粉土、②3、②4 层砂质粉土、③1 层粉砂、③2 层砂质粉土、⑤层(淤泥质)粉质粘土
工作井围护结构地连墙墙趾均位于⑦层灰色粉质粘土中
工程区浅部孔隙潜水,主要赋存于表层填土及③层粉砂、粉土中
据地质勘探资料,地下静止水位一般在深 2
9m,高程3
地下水位随季节性变化及钱塘江水位动态变化明显,动态变幅一般在1~3m
承压水主要分布于深部的⑩-2 层粉细砂、⑩-3 砾 砂和 ⑩-4 圆砾 层中,隔 水层为上 部的⑤、⑥ 、⑦层粘性土,承压水水位在-0
5m 左 右
承压水受 侧向 径 流补 给 ,富 水性好 ,具 有 明显的埋藏 深、污 水少 、水量 大 、流 速 极 慢 、咸 ~ 微 咸 的特 点

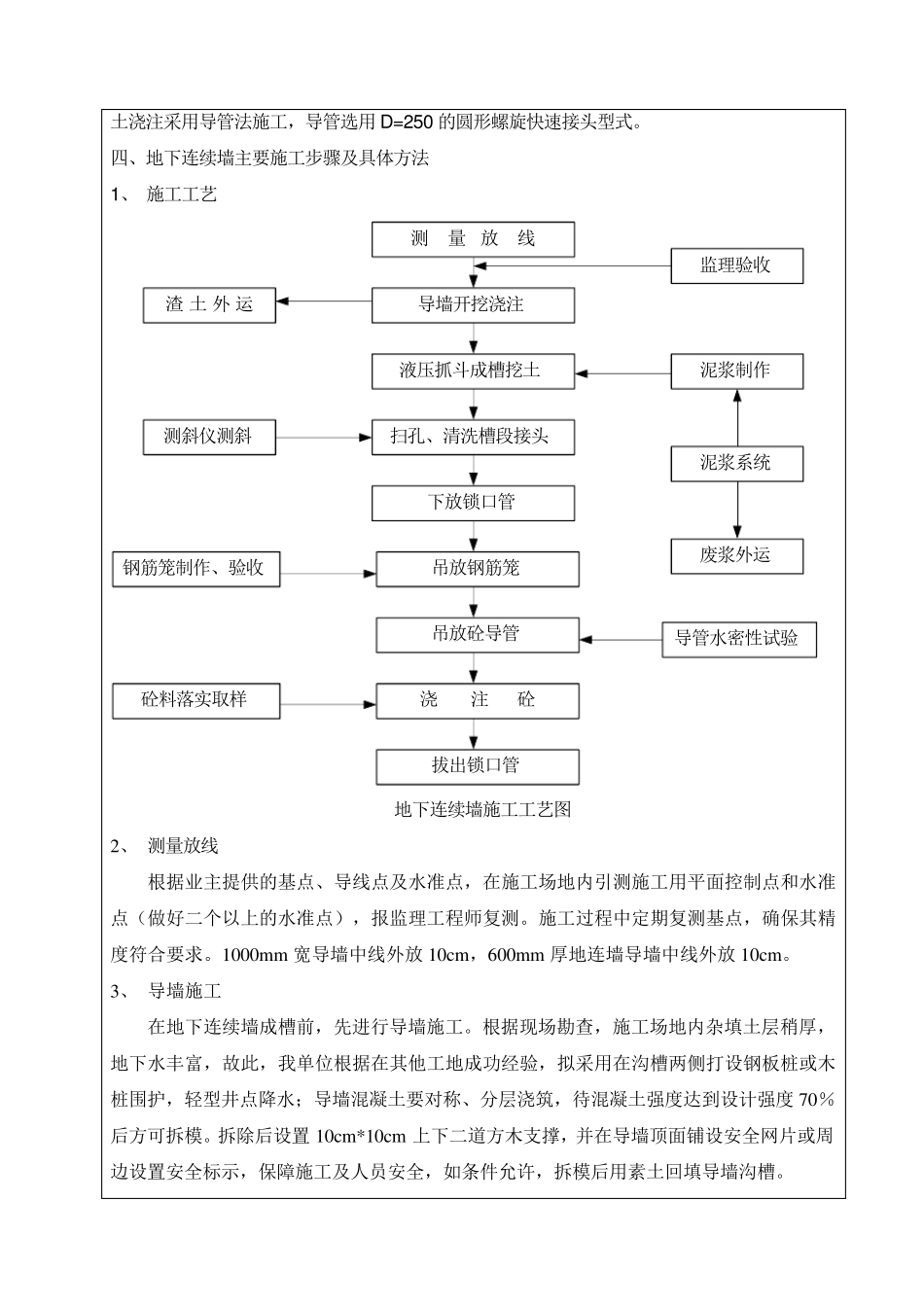

三 、地下连续墙总 体 施工计划 工作井先 施工1000mm 墙,后 施工600mm 墙; 先 取 一槽 段进 行 施工,待 探明地下水位、地质情 况、泥浆 性能 等 各 种 参 数 后
施工过 程中,需 遵 循 跳 幅进 行 地下连续墙施工

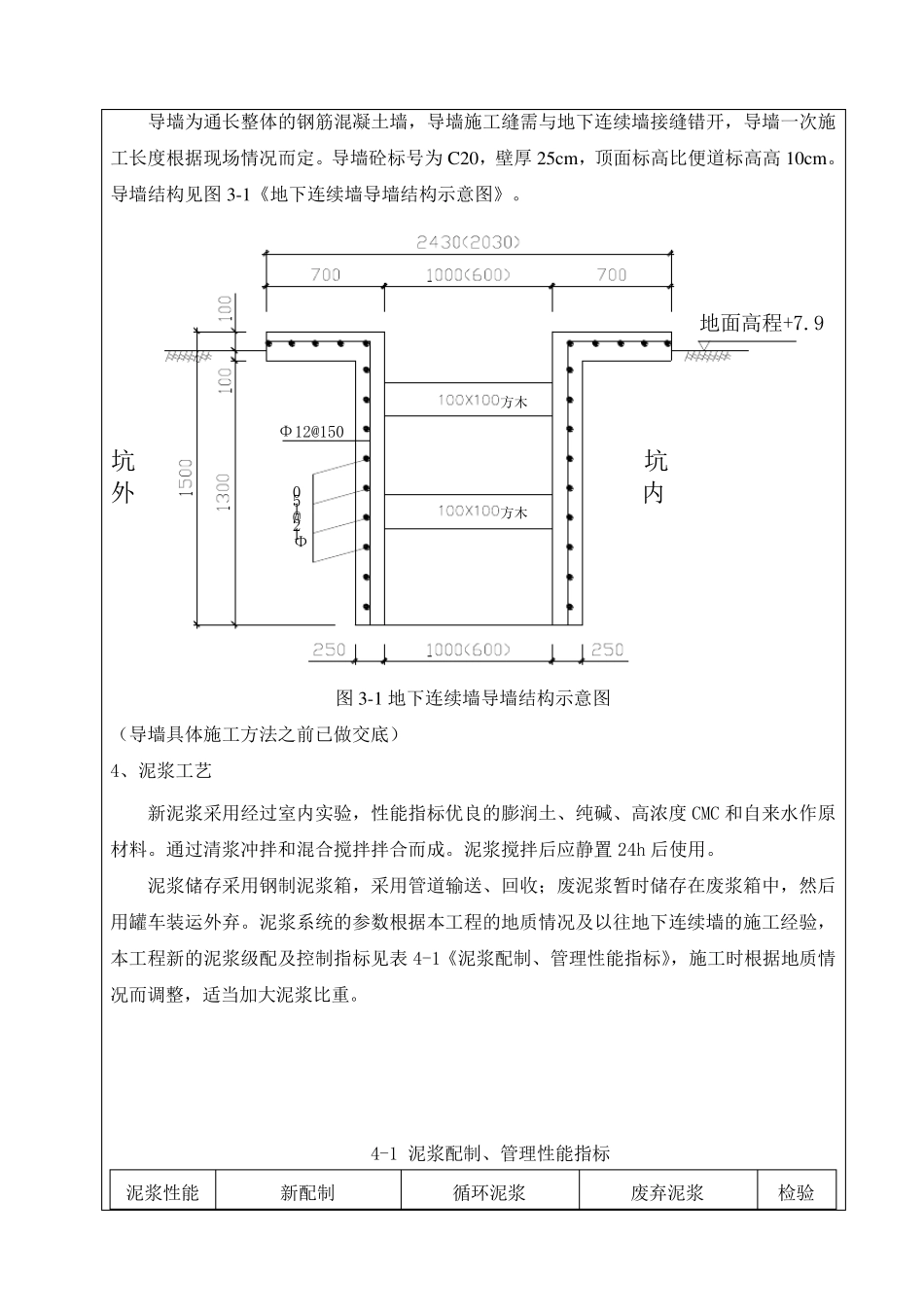

施工顺 序见 附 图 如 :
