随着双碳目标的持续推进,光伏电站进入了史无前例的大开发时代,地面电站呈规模化趋势,分布式光伏也占据了新增规模的半壁江山,在整县屋顶光伏加持下,光伏项目开发也如火如荼,本文汇集了大型地面电站、分布式光伏以及整县光伏的开发流程,以供读者参考

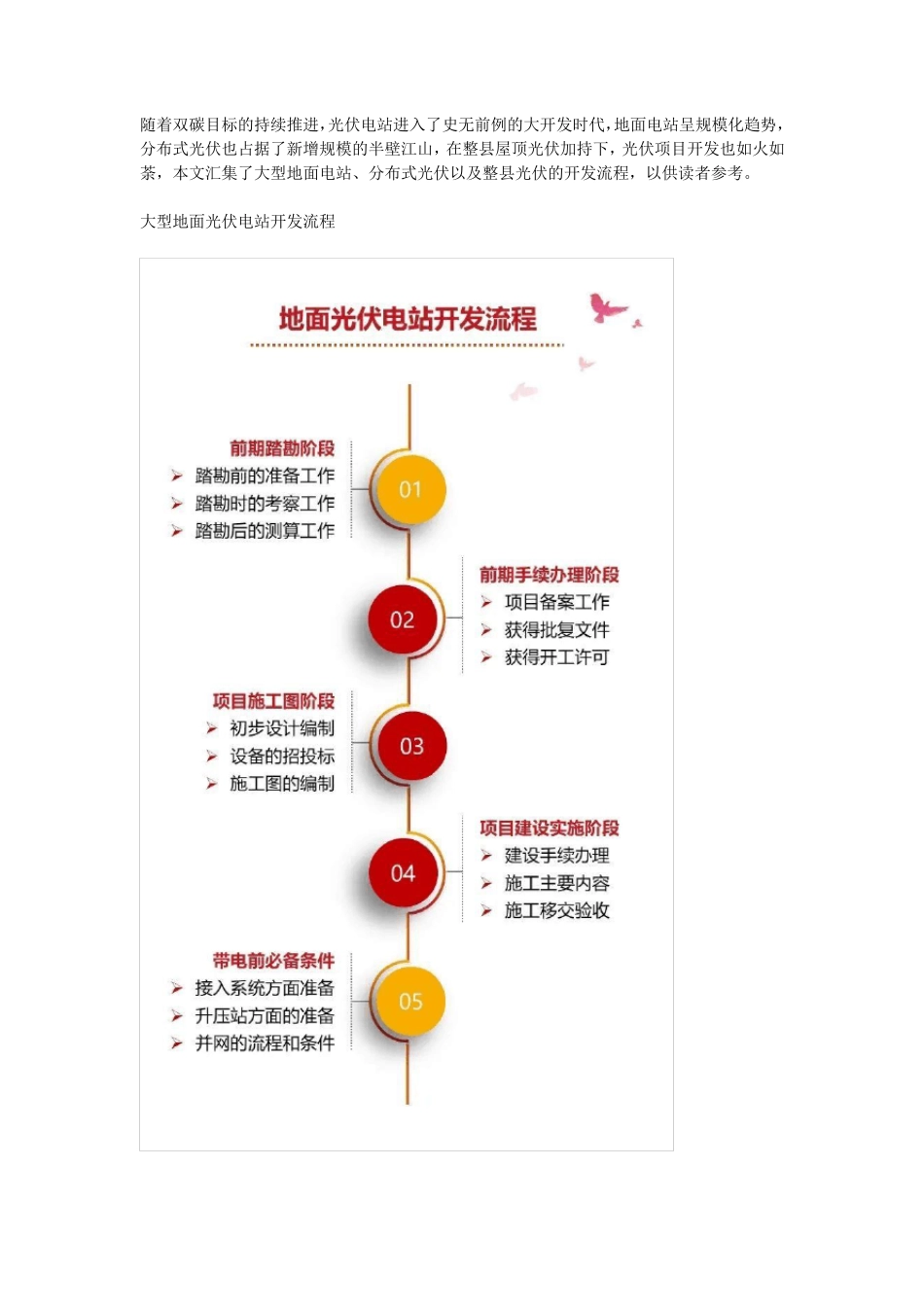

大型地面光伏电站开发流程 分布式光伏项目开发流程 整县光伏开发流程 01 前期开发阶段 1-1 寻找项目资源 1-2 业主初步沟通 1-3 前期资料收集 1-4 现场踏勘 1-5 技术方案测算 1-6 确定开发意向 1-7 签订相关协议 1-1 寻找项目资源 可被开发的光伏项目资源 工业园区/开发区 商业区 大型工矿企业 国家级高新技术产业园 地方高新技术产业园 物流园 保税区经济开发区 污水处理厂等工业厂房 宾馆饭店 写字楼 体育场馆 机场 火车站 大型商业中心 商超等商业设施 分布式光伏开发应遵循 “因地制宜、清洁高效、分散布局、就近利用”的原则 1-2 初步沟通 与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求

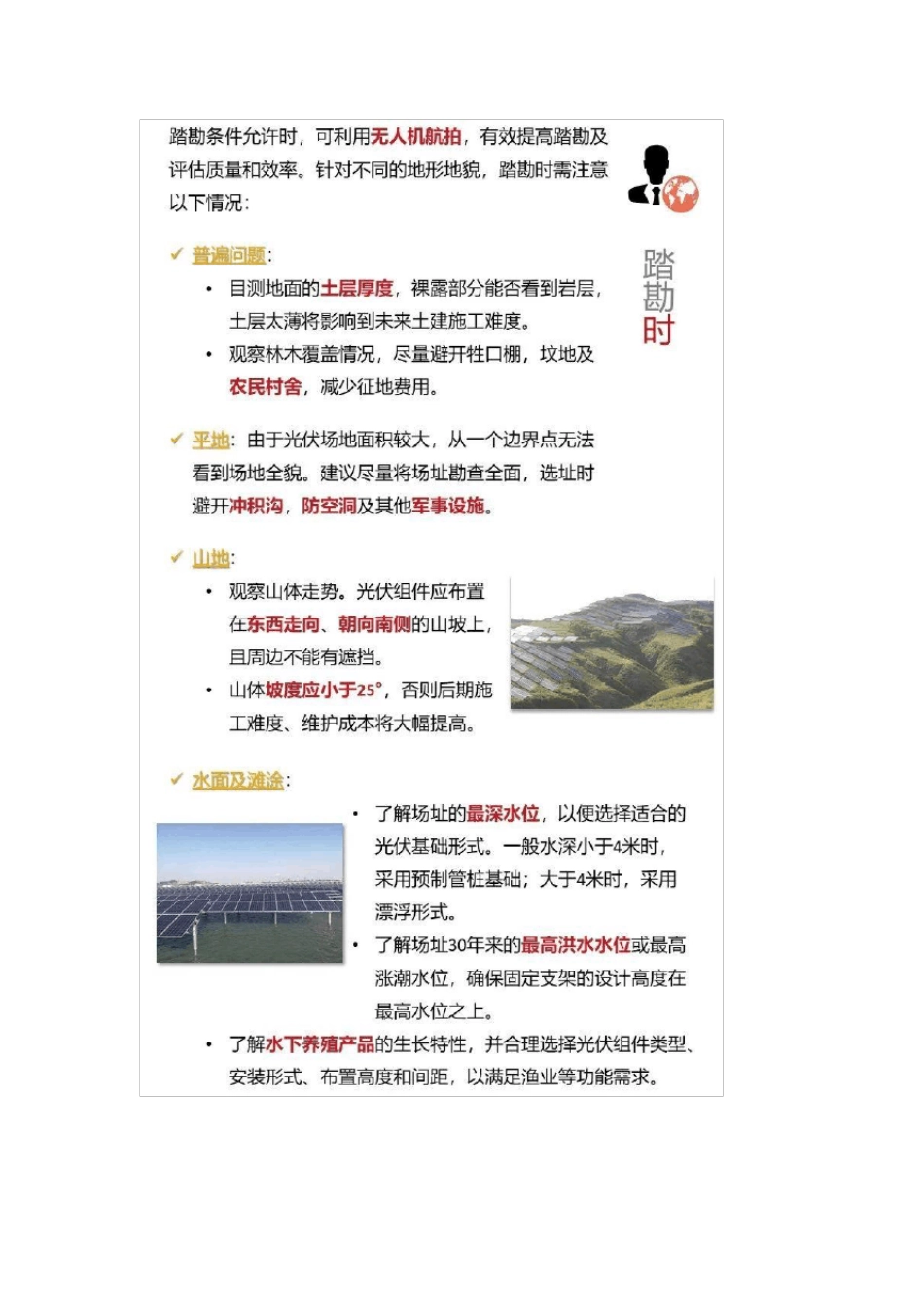

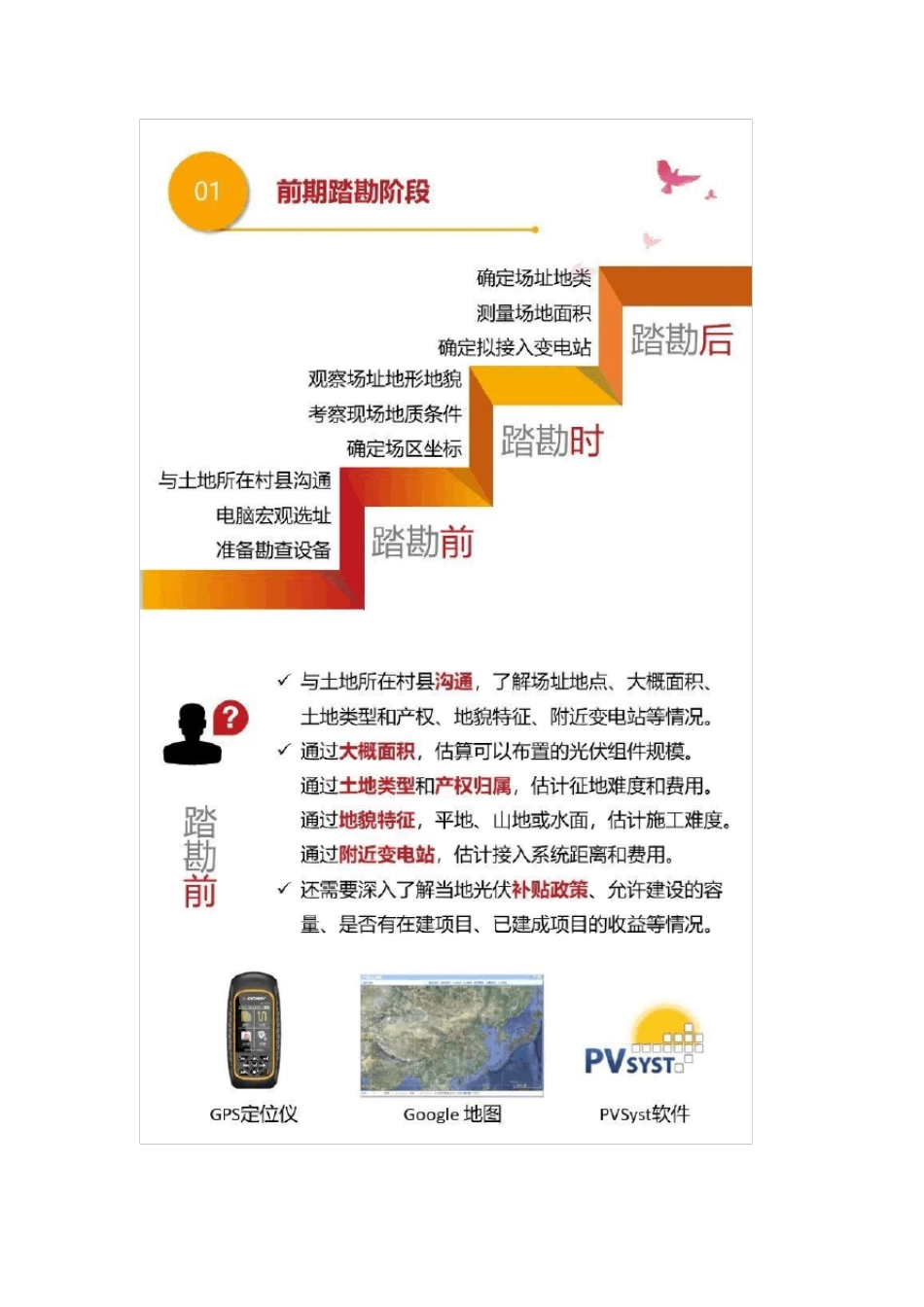

通过资料与卫星图,考察了以下几方面,判断项目的可行性
•考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录
•考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押
•考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少 2 万平米以上)
•考察用电特性、分时用电电量、用电电价、电压等级、变压器容量
•考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放
•考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)
1-3 前期资料收集清单 资料名称 要求 备注 资 信 审 核 建筑物业主的营业执照 扫描件 或照片 ✔若房产证正在办理,需房管部门出具已经收到办理材料
