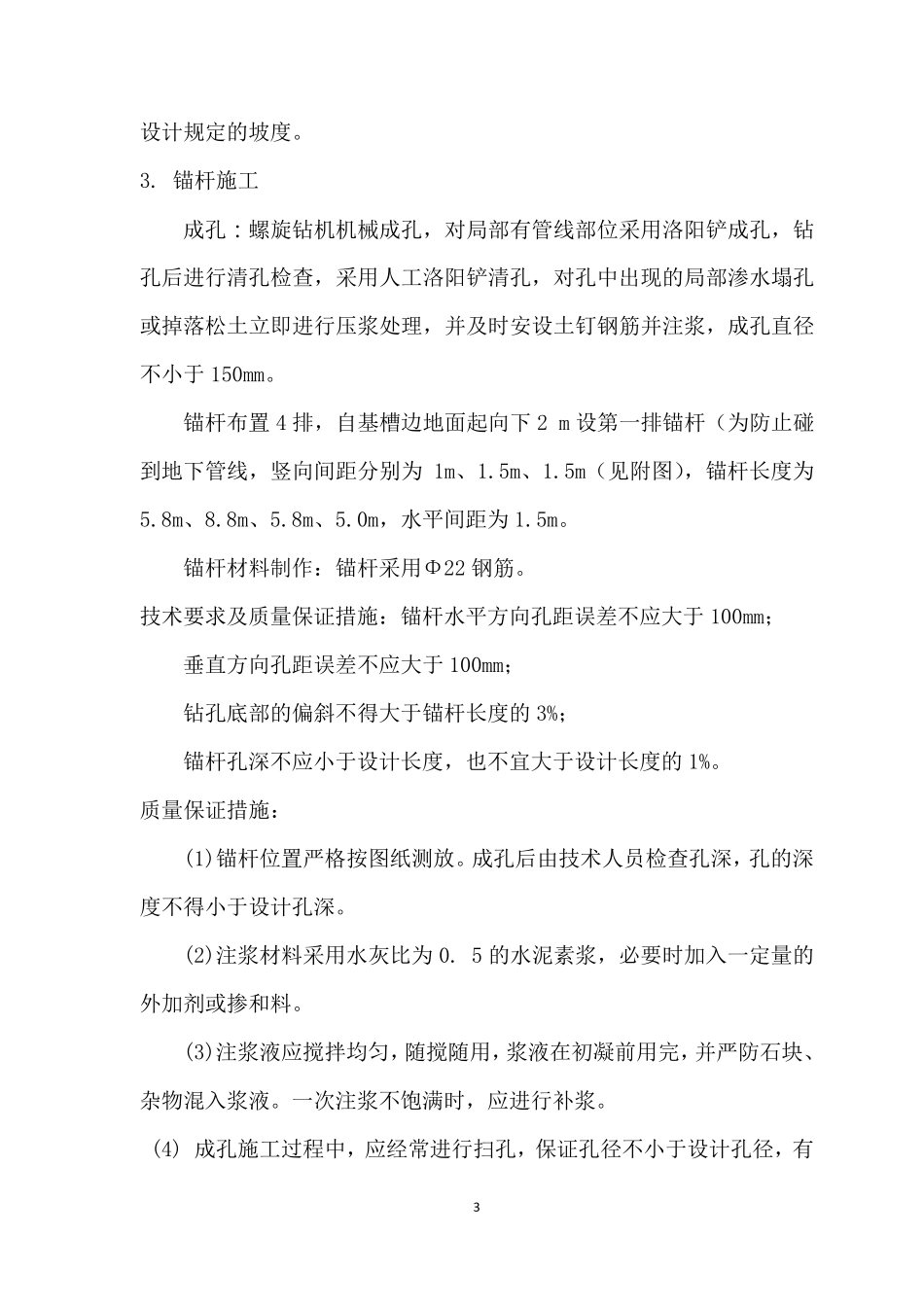

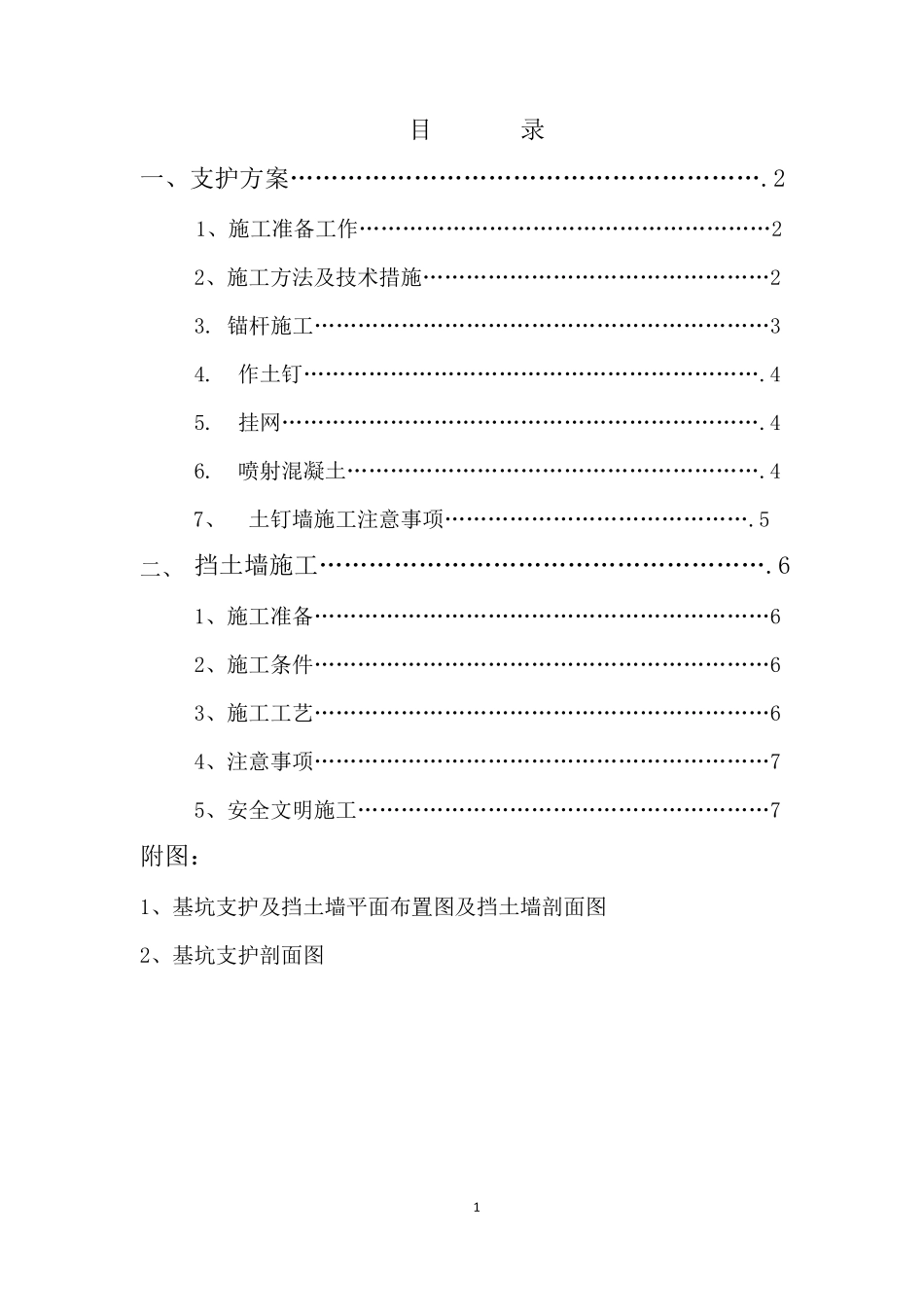

1 目 录 一、支护方案………………………………………………….2 1、施工准备工作…………………………………………………2 2、施工方法及技术措施…………………………………………2 3. 锚杆施工………………………………………………………3 4. 作土钉……………………………………………………….4 5. 挂网………………………………………………………….4 6. 喷射混凝土………………………………………………….4 7、 土钉墙施工注意事项…………………………………….5 二、 挡土墙施工……………………………………………….6 1、施工准备………………………………………………………6 2、施工条件………………………………………………………6 3、施工工艺………………………………………………………6 4、注意事项………………………………………………………7 5、安全文明施工…………………………………………………7 附图: 1、基坑支护及挡土墙平面布置图及挡土墙剖面图 2、基坑支护剖面图 2 一 、 支 护 方 案 鉴 于 本 工 程 基 坑 北 侧 距 马 路 才 6 米 无 法 向 外 放 坡 , 基 槽 坡 度 较 小 ,为 保 证 安 全 、 防 止 土 方 坍 塌 , 采 用 锚 杆 土 钉 喷 锚 护 坡 。 护 坡 施 工 之 前 应 先 将 地 上 建 筑 物 拆 除 掉 , 破 除 地 表 障 碍 物 , 创 造 施工 条 件 。 施 工 人 员 进 场 后 , 必 须 先 调 查 基 坑 周 边 的 地 上 、 地 下 情 况 , 重点 了 解 地 下 管 线 ( 电 缆 管 线 、 上 下 水 管 线 、 污 水 管 沟 、 地 下 人 防 等 ), 初步 了 解 土 层 的 分 布 , 并 与 勘 察 报 告 相 对 应 , 如 有 较 大 差 异 , 应 及 时 对 方案 作 出 相 应 调 整 。 1、 施 工 准 备 工 作 1) . 开 工 前 施 工 现 场 要 达 到“三通一 平”; 2). 根据施 工 方 案 检查 各种施 工 设备 是否完好,做好开 工 前 的 准 备工 作 ; 3). 根据现 场 条 件 合理布 置施 工 设备 及 各种材料的 堆放 场 地 ; 4). 对 所有 施 工 人 员 进 行安 全 教育和施 工 技术交底 ; 2、 施 工 方 法 及 技术措 施...
