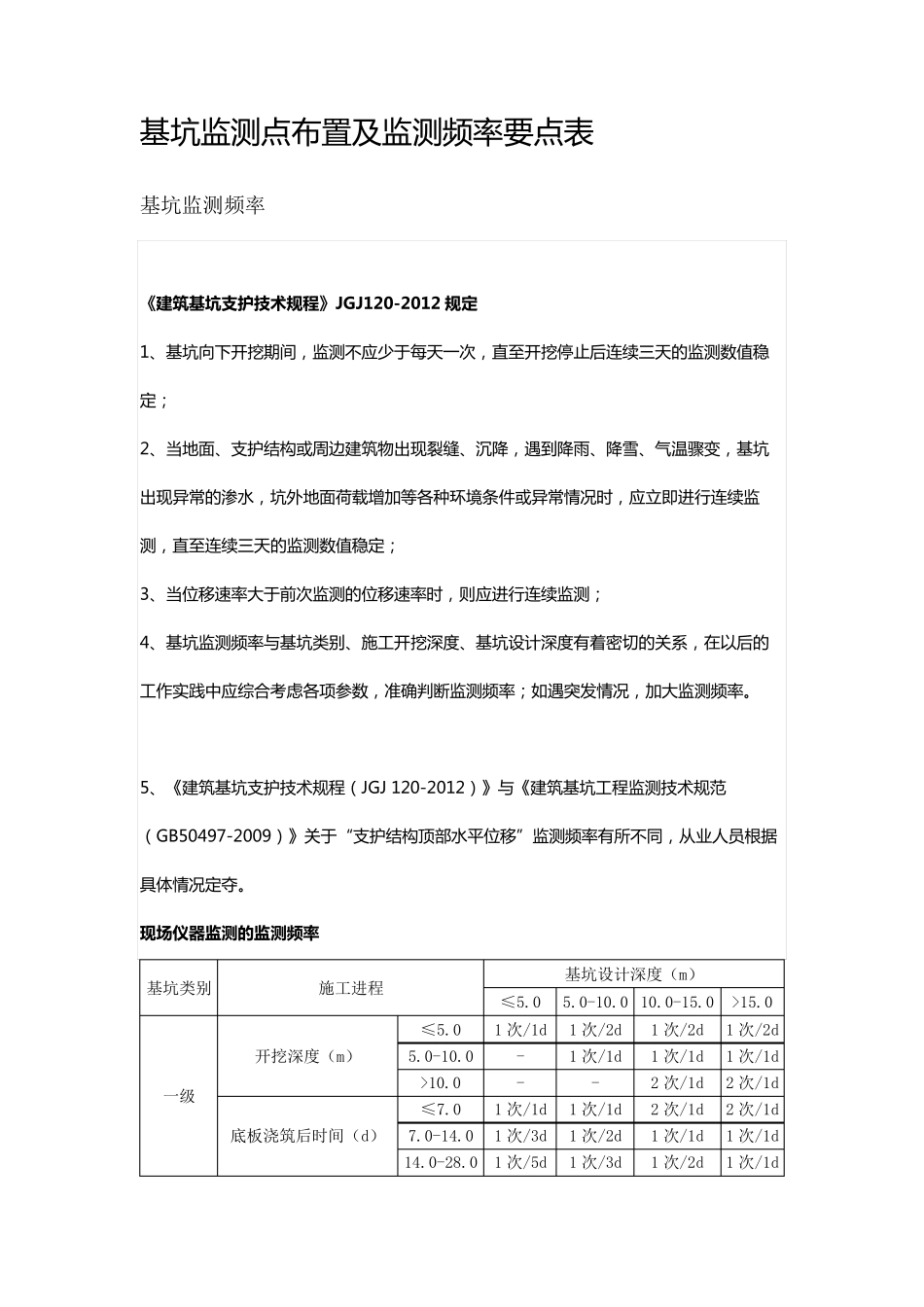

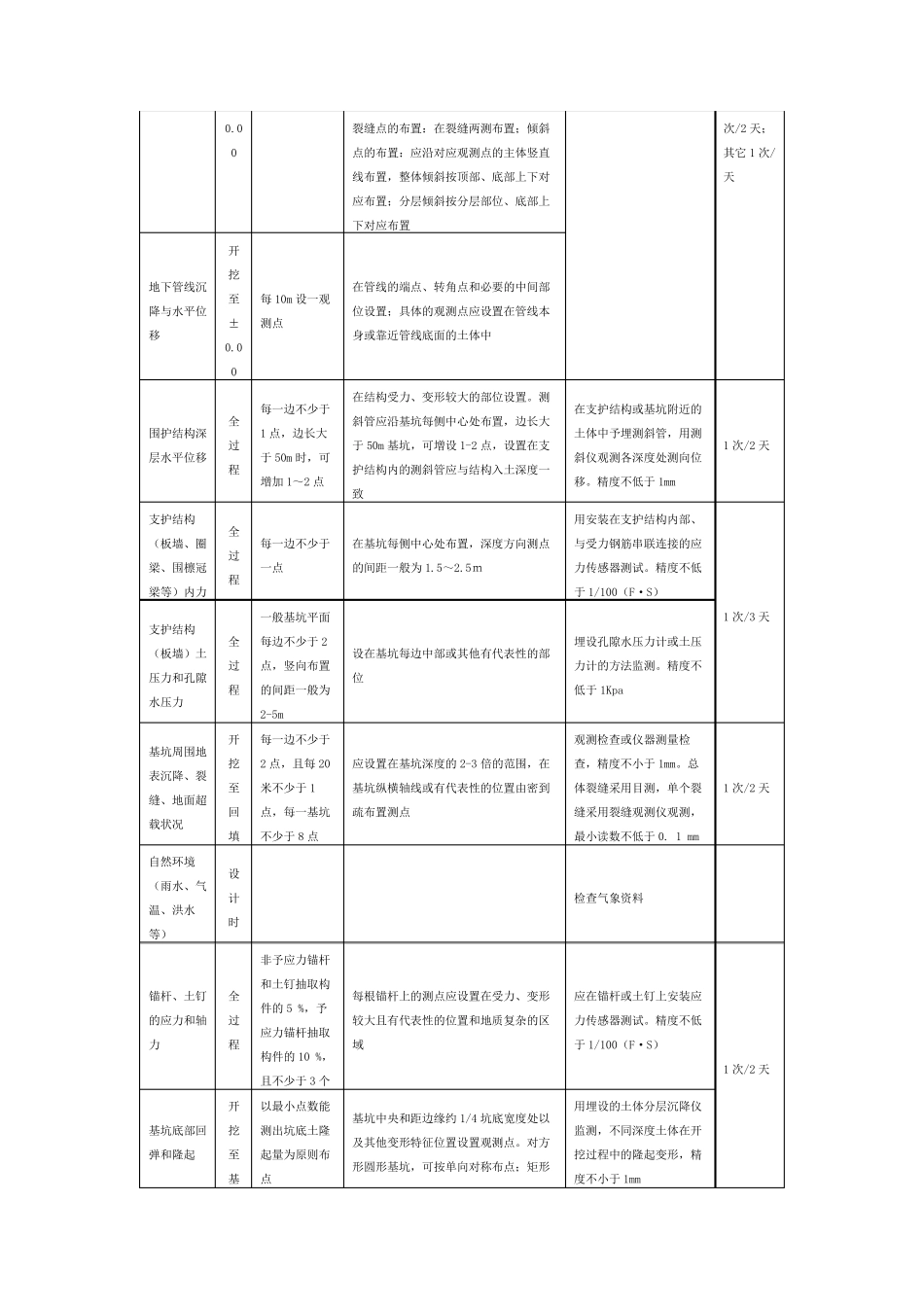

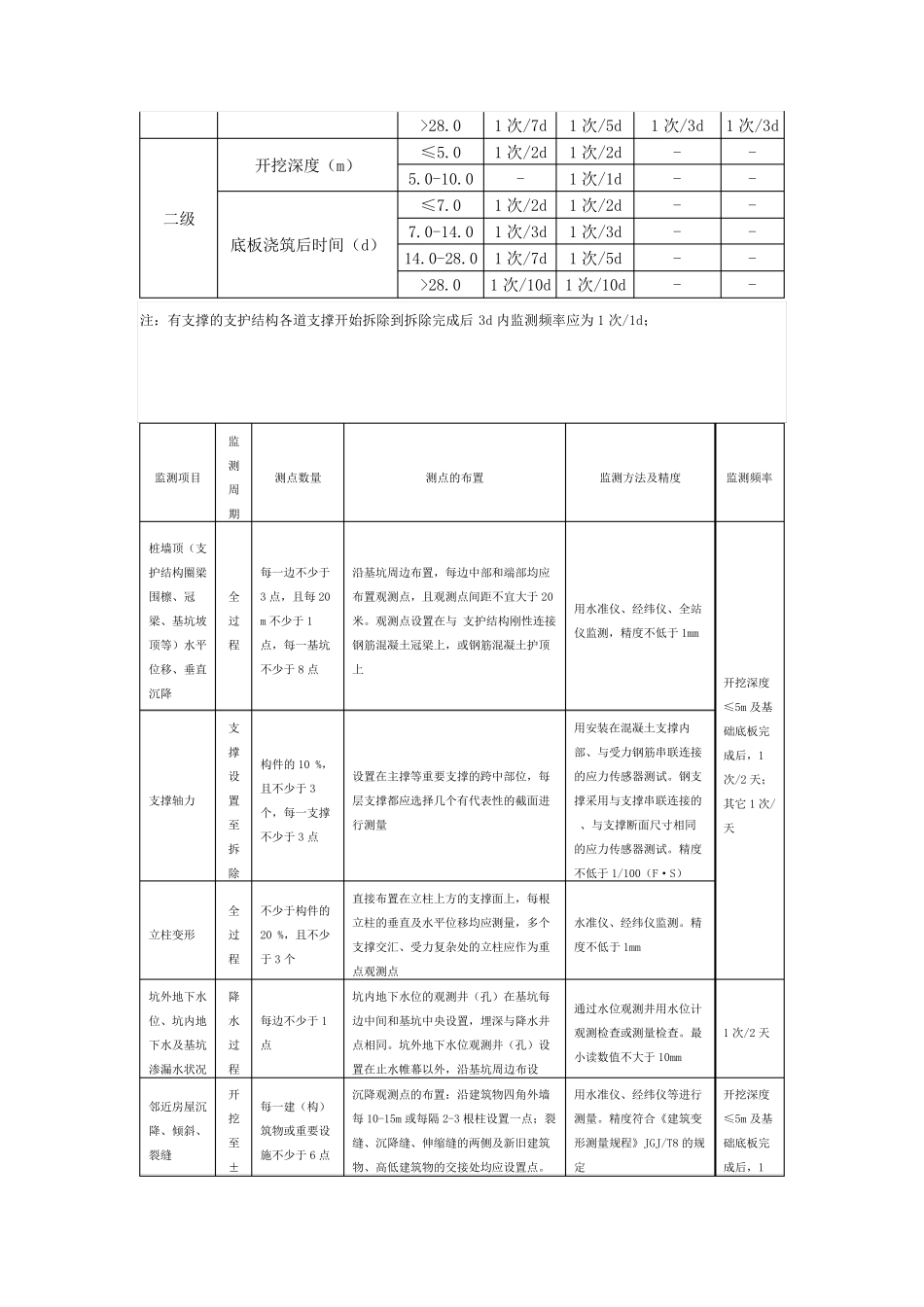

基 坑 监 测 点 布 置 及 监 测 频 率 要 点 表 基坑监测频率 《建筑基坑支护技术规程》JGJ120-2012 规定 1、 基 坑 向 下 开 挖 期 间 , 监 测 不 应 少 于 每 天 一 次 , 直 至 开 挖 停 止 后 连 续 三 天 的 监 测 数 值 稳定 ; 2、 当 地 面 、 支 护 结 构 或 周 边 建 筑 物 出 现 裂 缝 、 沉 降 , 遇 到 降 雨 、 降 雪 、 气 温 骤 变 , 基 坑出 现 异 常 的 渗 水 , 坑 外 地 面 荷 载 增 加 等 各 种 环 境 条 件 或 异 常 情 况 时 , 应 立 即 进 行 连 续 监测 , 直 至 连 续 三 天 的 监 测 数 值 稳 定 ; 3、 当 位 移 速 率 大 于 前 次 监 测 的 位 移 速 率 时 , 则 应 进 行 连 续 监 测 ; 4、 基 坑 监 测 频 率 与 基 坑 类 别 、 施 工 开 挖 深 度 、 基 坑 设 计 深 度 有 着 密 切 的 关 系 , 在 以 后 的工 作 实 践 中 应 综 合 考 虑 各 项 参 数 , 准 确 判 断 监 测 频 率 ; 如 遇 突 发 情 况 , 加 大 监 测 频 率 。 5、 《 建 筑 基 坑 支 护 技 术 规 程 ( JGJ 120-2012) 》 与 《 建 筑 基 坑 工 程 监 测 技 术 规 范( GB50497-2009) 》 关 于 “支 护 结 构 顶部水 平位 移 ”监 测 频 率 有 所不 同, 从业人员根据具体情 况 定 夺。 现场仪器监测的监测频率 基坑类别 施工进程 基坑设计深度(m) ≤5.0 5.0-10.0 10.0-15.0 >15.0 一级 开挖深度(m) ≤5.0 1 次/1d 1 次/2d 1 次/2d 1 次/2d 5.0-10.0 - 1 次/1d 1 次/1d 1 次/1d >10.0 - - 2 次/1d 2 次/1d 底板浇筑后时间(d) ≤7.0 1 次/1d 1 次/1d 2 次/1d 2 次/1d 7.0-14.0 1 次/3d 1 次/2d 1 次/1d 1 次/1d 14.0-28.0 1 次/5d 1 次/3d 1 次/2d 1 次/1d >28.0 1 次 /7d 1 次 /5d 1 次 /3d 1 次 /3d 二 级 开 挖 深 度 ( m) ≤ 5.0 1 次 /2d 1 次 /2d - - 5.0-10.0 - 1 次 /1d - - 底 板 浇 筑 后 时 间 ( d) ≤ 7.0 1 次 /2d 1 次 /2d - - 7.0-14.0 1 次 /3d 1 次 /3...
