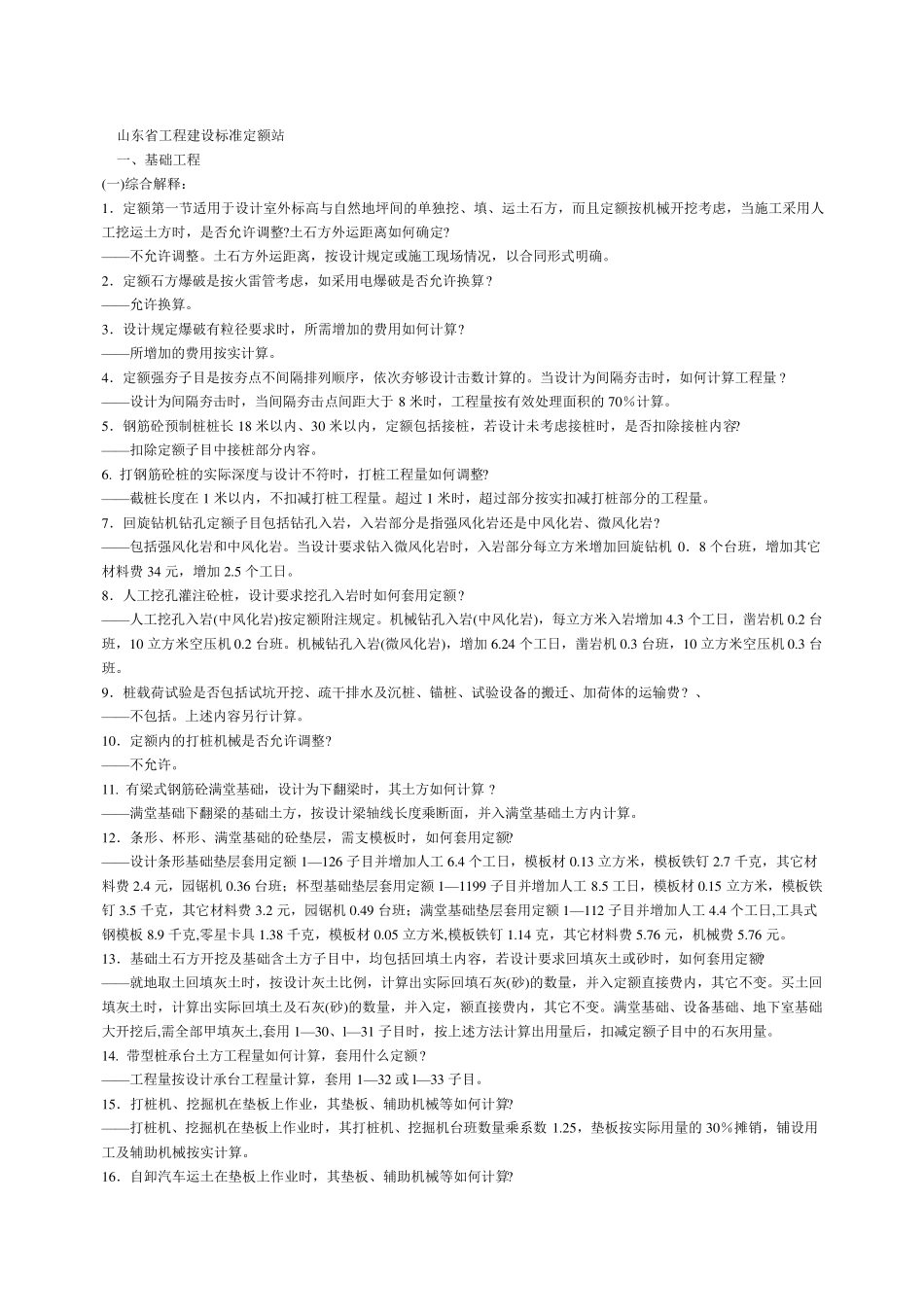

山东省工程建设标准定额站 一、基础工程 (一)综合解释: 1.定额第一节适用于设计室外标高与自然地坪间的单独挖、填、运土石方,而且定额按机械开挖考虑,当施工采用人工挖运土方时,是否允许调整
土石方外运距离如何确定
——不允许调整
土石方外运距离,按设计规定或施工现场情况,以合同形式明确
2.定额石方爆破是按火雷管考虑,如采用电爆破是否允许换算
——允许换算
3.设计规定爆破有粒径要求时,所需增加的费用如何计算
——所增加的费用按实计算
4.定额强夯子目是按夯点不间隔排列顺序,依次夯够设计击数计算的
当设计为间隔夯击时,如何计算工程量
——设计为间隔夯击时,当间隔夯击点间距大于 8 米时,工程量按有效处理面积的 70%计算
5.钢筋砼预制桩桩长 18 米以内、30 米以内,定额包括接桩,若设计未考虑接桩时,是否扣除接桩内容
——扣除定额子目中接桩部分内容
打钢筋砼桩的实际深度与设计不符时,打桩工程量如何调整
——截桩长度在 1 米以内,不扣减打桩工程量
超过 1 米时,超过部分按实扣减打桩部分的工程量

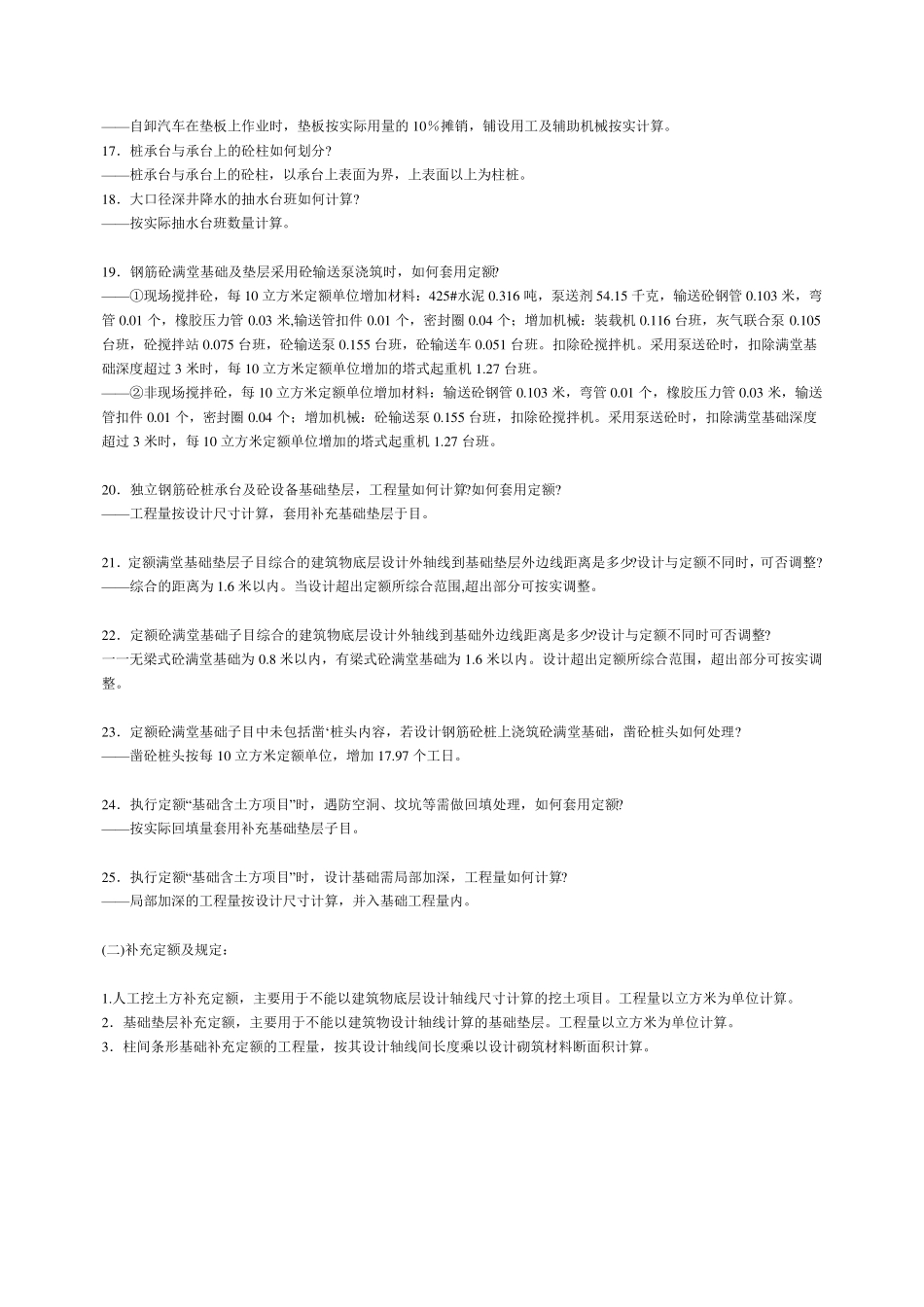

7.回旋钻机钻孔定额子目包括钻孔入岩,入岩部分是指强风化岩还是中风化岩、微风化岩
——包括强风化岩和中风化岩
当设计要求钻入微风化岩时,入岩部分每立方米增加回旋钻机 0.8 个台班,增加其它材料费 34 元,增加 2
8.人工挖孔灌注砼桩,设计要求挖孔入岩时如何套用定额
——人工挖孔入岩(中风化岩)按定额附注规定
机械钻孔入岩(中风化岩),每立方米入岩增加 4
3 个工日,凿岩机 0
2 台班,10 立方米空压机 0
机械钻孔入岩(微风化岩),增加 6
24 个工日,凿岩机 0
3 台班,10 立方米空压机 0
9.桩载荷试验是否包括试坑开挖、疏干排水及沉桩、锚桩、试验设备的搬迁、加荷体的运输费
