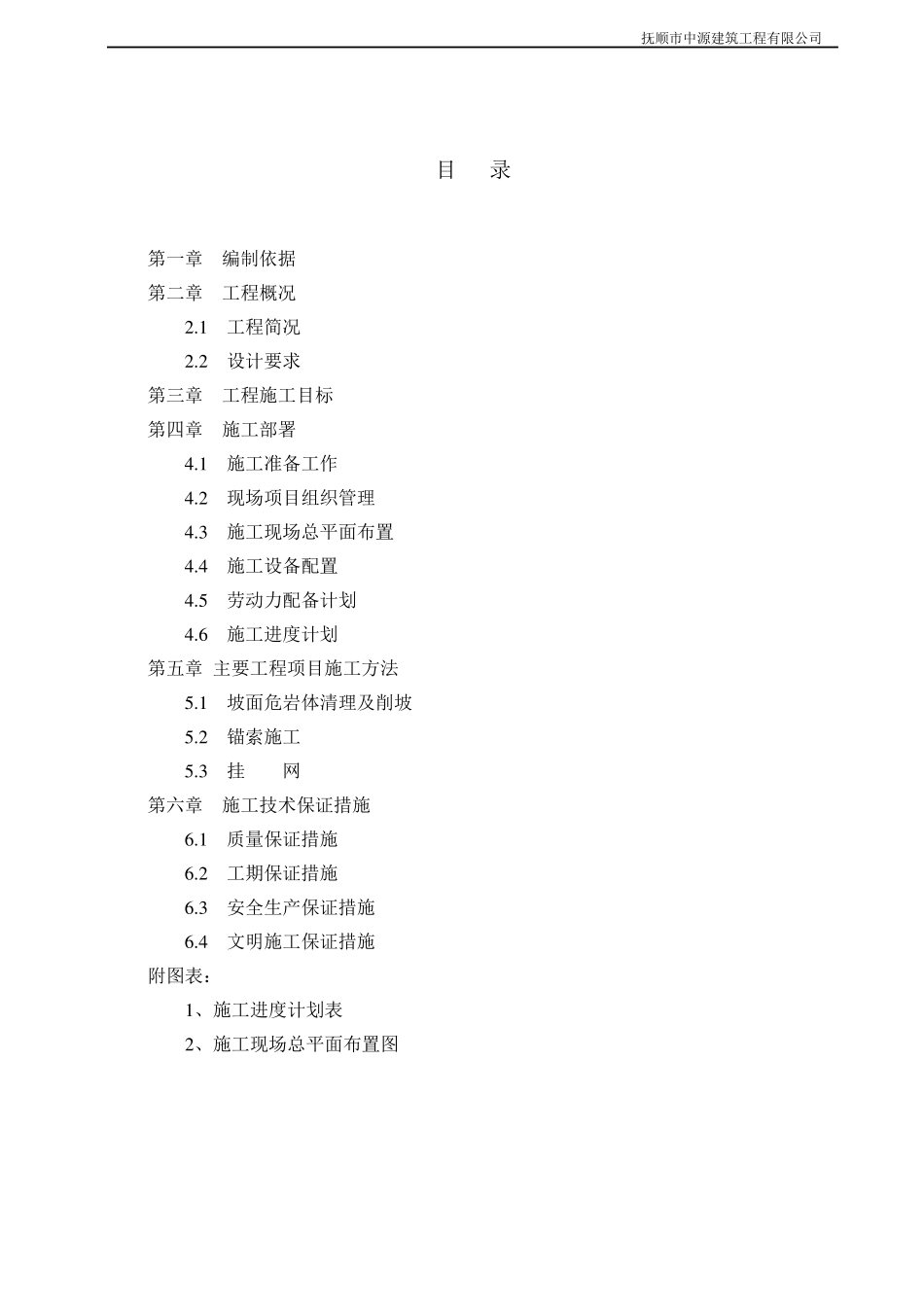

抚顺市中源建筑工程有限公司 目 录 第一章 编制依据 第二章 工程概况 2
1 工程简况 2
2 设计要求 第三章 工程施工目标 第四章 施工部署 4
1 施工准备工作 4
2 现场项目组织管理 4
3 施工现场总平面布置 4
4 施工设备配置 4
5 劳动力配备计划 4
6 施工进度计划 第五章 主要工程项目施工方法 5
1 坡面危岩体清理及削坡 5
2 锚索施工 5
3 挂 网 第六章 施工技术保证措施 6
1 质量保证措施 6
2 工期保证措施 6
3 安全生产保证措施 6

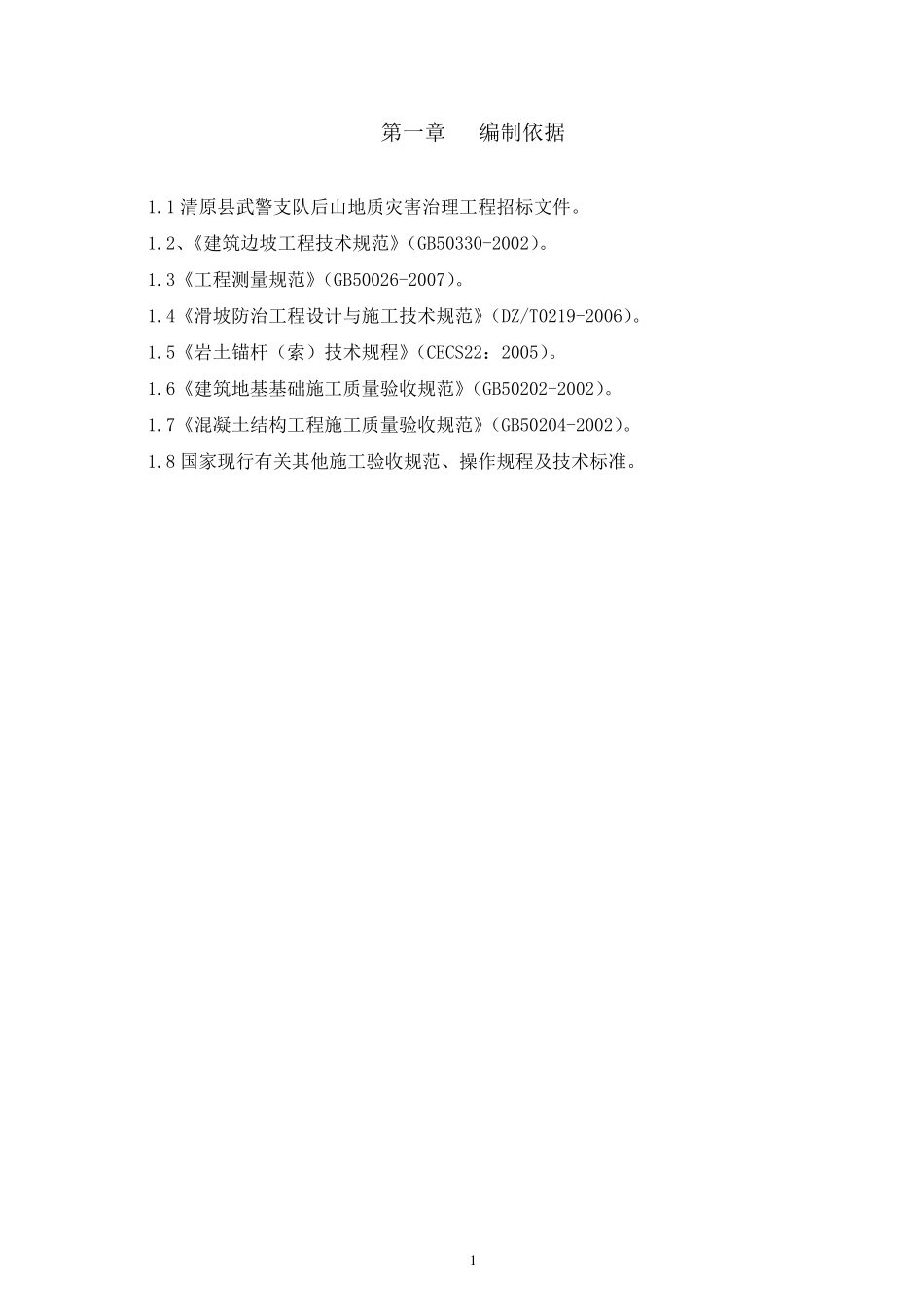

4 文明施工保证措施 附图表: 1 、施工进度计划表 2 、施工现场总平面布置图 1 第一章 编制依据 1
1 清原县武警支队后山地质灾害治理工程招标文件
2、《建筑边坡工程技术规范》(GB50330-2002)
3《工程测量规范》(GB50026-2007)
4《滑坡防治工程设计与施工技术规范》(DZ/T0219-2006)
5《岩土锚杆(索)技术规程》(CECS22:2005)
6《建筑地基基础施工质量验收规范》(GB50202-2002)
7《混凝土结构工程施工质量验收规范》(GB50204-2002)
8 国家现行有关其他施工验收规范、操作规程及技术标准

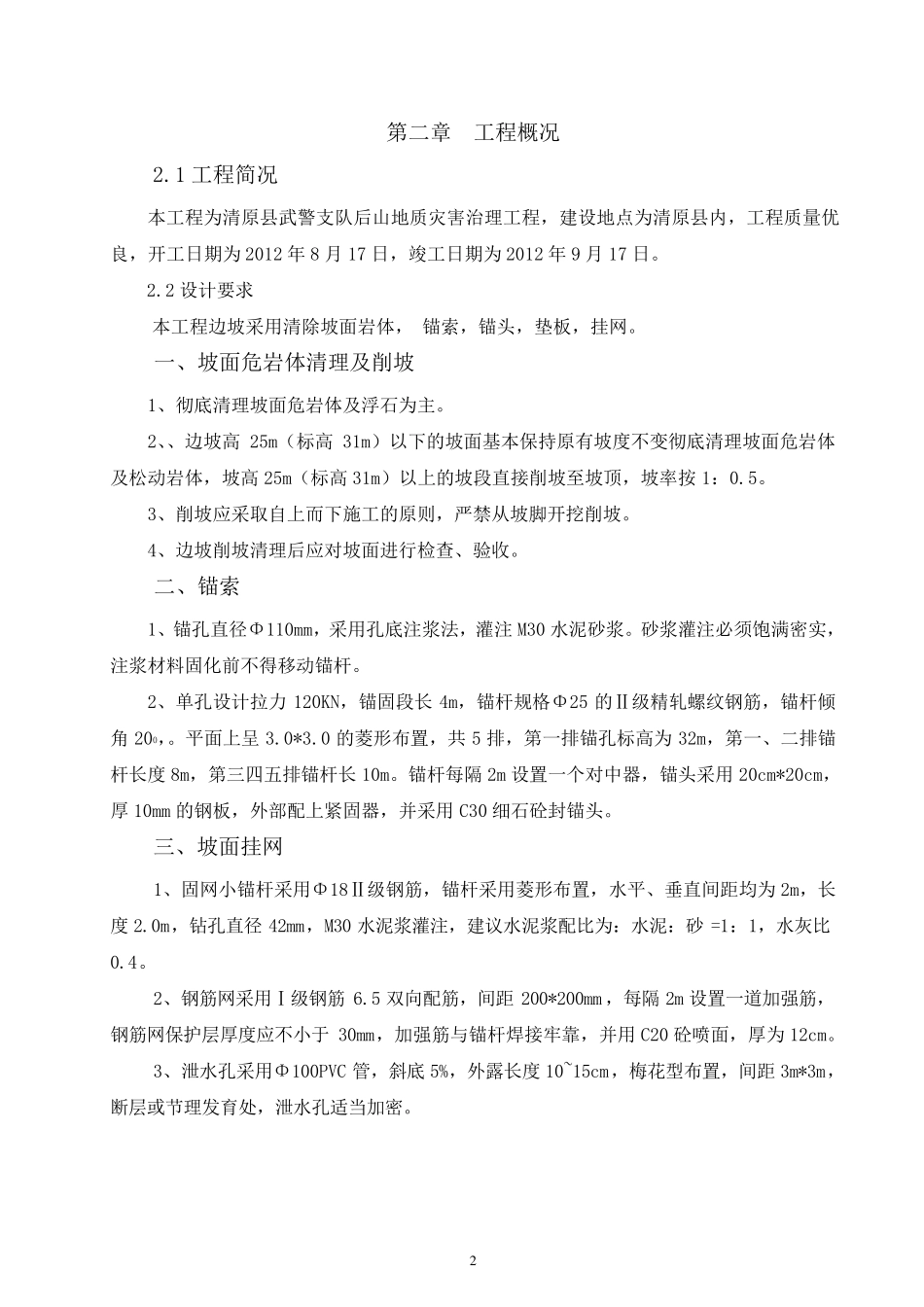

2 第二章 工程概况 2
1 工程简况 本工程为清原县武警支队后山地质灾害治理工程,建设地点为清原县内,工程质量优良,开工日期为2012 年8 月17 日,竣工日期为2012 年9 月17 日
2 设计要求 本工程边坡采用清除坡面岩体, 锚索,锚头,垫板,挂网
一、坡面危岩体清理及削坡 1、彻底清理坡面危岩体及浮石为主
2、、边坡高25m(标高31m)以下的坡面基本保持原有坡度不变彻底清理坡面危岩体及松动岩体,坡高25m(标高31m)以上的坡段直接削坡至坡
