附4:aaa污水处理厂工程劳动力需求表工种名称单位2004年3456789101112木工名6101015151515664混凝土工名5202030303030301010瓦工名15202020...
此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。进场交易农产品质量安全保障合同甲方(农产品批发市...
工程物资进场报验表工程名称唐河县综合体育馆编号报验日期年月日现报上关于装饰装修工程的物资进场检验记录,该批物资经我方检验符合设计、...
精心整理工程材料构配件设备进场报审表工程名称:绿地集团太原置业有限公司绿地半山三期小区配套用电工程致太原明远工程监理有限公司监理项...
机械设备进场验收表机械单位安康市城区董家沟路(一期)工程项目部机械名称挖掘机技术状况项目标准检验情况机身无油泥和锈蚀、无凝固灰浆、...
公路工程安全培训教育姓名:单位:一、填空题,每小题5分,共30分。1、施工人员在作业中必须佩戴劳动用品有_、___、__、__、_、____等2、施...
精装修材料验收标准一、瓷砖项目:瓷砖感观质量基本要求:1.首先检查釉面有无针孔,裂缝,有没有色差。2.检查瓷砖是否变形(看边是否顺直、...
钢筋进场检验与复验编制:钢筋进场检验与复验一、总则为贯彻住建部《关于进一步加强建筑工程使用钢筋质量管理工作的通知.(建质[2011]26号)...

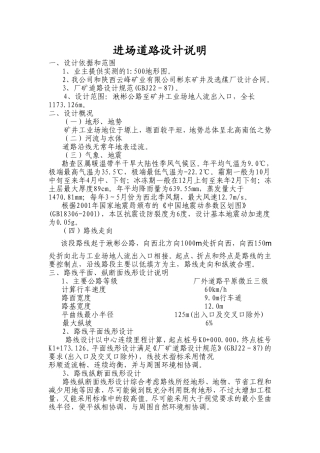

进场道路设计说明一、设计依据和范围1、业主提供实测的1:500地形图。2、我公司和陕西云峰矿业有限公司彬东矿井及选煤厂设计合同。3、厂矿道...
工程材料、构配件、设备进场监理审核要点1、水泥1)水泥应有生产厂家的出厂质量证明书和试验报告(内容包括厂别、品种、强度等级、生产日期...

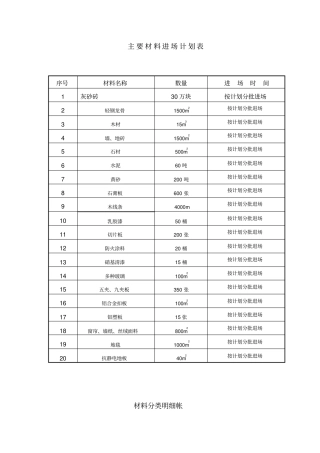

主要材料进场计划表序号材料名称数量进场时间1灰砂砖30万块按计划分批进场2轻钢龙骨1500m2按计划分批进场3木材15m3按计划分批进场4墙、地砖...

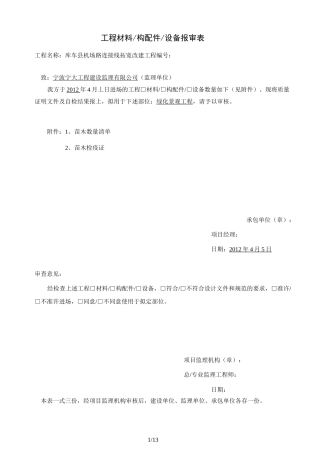

1/13工程材料/构配件/设备报审表工程名称:库车县机场路连接线拓宽改建工程编号:致:宁波宁大工程建设监理有限公司(监理单位)我方于2012...
1/3材料、设备、成品、半成品进场验收记录DQ2.2工程名称建设单位施工单位监理单位产品名称执行标准系统部位仪表量具设备检查1、包装2、外观...
钢构造零部件进场、加工一、适用范围适用于建筑钢构造的加工制作工序包括工艺流程的选择、放样、料、切割、矫正、成型、边缘加工、球加工、...

设备、材料进场外观验收要点及范围一、设备、材料进场外观质量验收的意义及范围1.设备、材料进场外观质量验收的概念及意义设备、材料的质量...
(绿化)绿化苗木进场使用报验单工程名称:太仓港湾新城一期示范区景观工程编号:A3.3(绿化)1—001致:太仓兴城建设监理有限公司(监理单...
机械设备进场验收表编号:HNCD/R-7-017机械单位机械名称型号技术状况项目标准检验情况机容容无油泥和锈蚀、无凝固灰浆、无油漆脱落、机身结...

劳动力计划、机械设备配备情况和主要材料、构件进场计划施工项目所需求的资源包含劳动力、施工机具、生产工艺设备及施工检测仪器、设施等。...
钢筋进场外观检验(报验)记录工程名称:南京中央金地工程目编号:001序号钢筋型号生产厂家进场时间2011数量(t)炉批号直径偏差(mm)外观质...
1/3表15-6水电站地下厂房安全监测施工进度计划网络表进度项目2003年2004年2005年2006年2007年2008年2009年2010年1234123412341234123412341...
