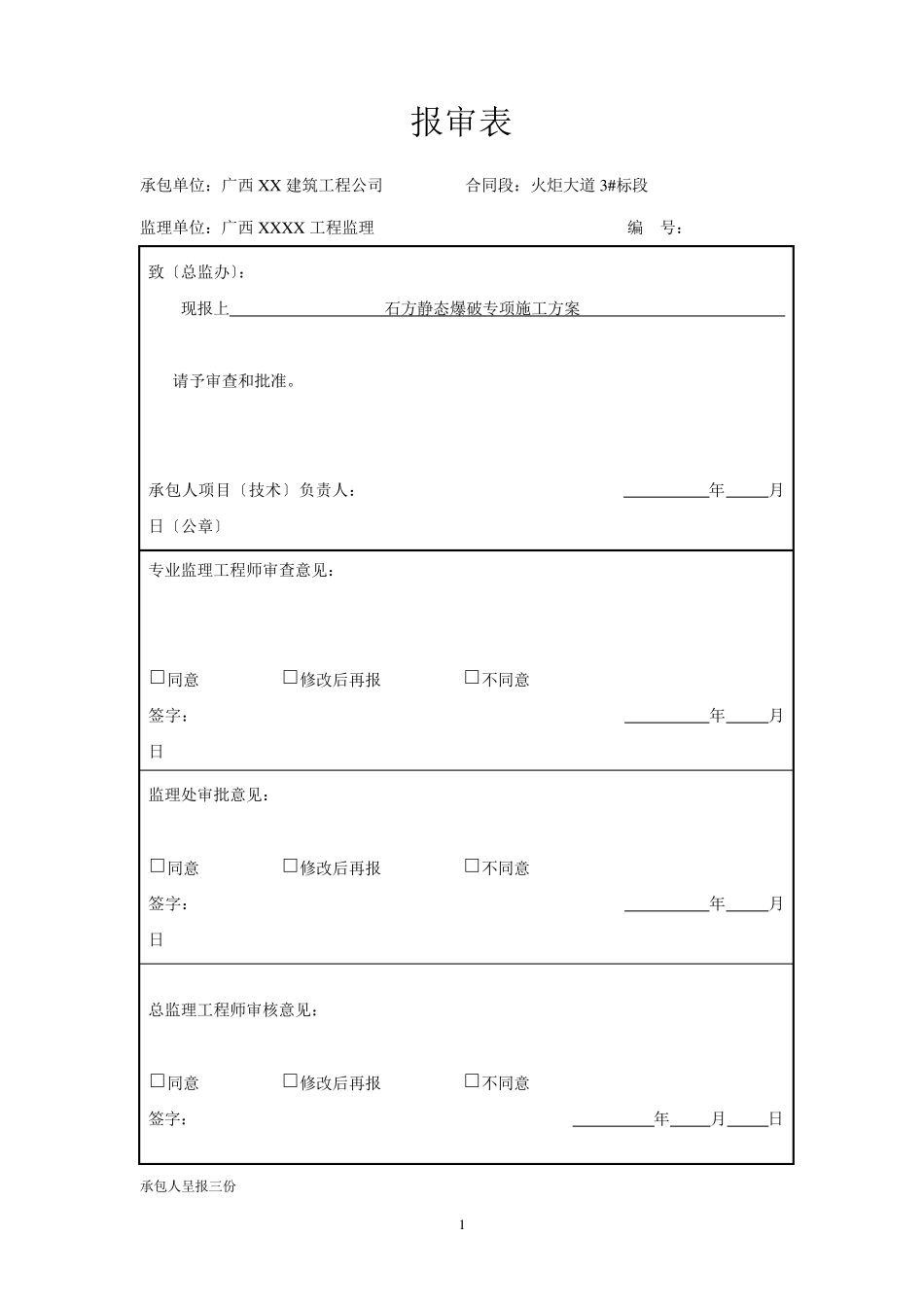

1 报审表 承包单位:广西XX 建筑工程公司 合同段:火炬大道3#标段 监理单位:广西XXXX 工程监理 编 号: 致〔总监办〕: 现报上 石方静态爆破专项施工方案 请予审查和批准。 承包人项目〔技术〕负责人: 年 月 日〔公章〕 专业监理工程师审查意见: □同意 □修改后再报 □不同意 签字: 年 月 日 监理处审批意见: □同意 □修改后再报 □不同意 签字: 年 月 日 总监理工程师审核意见: □同意 □修改后再报 □不同意 签字: 年 月 日 承包人呈报三份 2 火炬大道3#标段 石方静态爆破 专 项 施 工 方 案 年 月 日编制 3 石方静态爆破专项施工方案 一、爆破方案概况 火炬大道3#标段道路工程,在沟槽开挖过程中,出现不同厚度的风化石层,对我机械队开挖施工造成极大困难。,需要进行石方爆破,但是此地与附近村居民区的房屋最近距离仅有40 米,且周围人流不断,采用一般炸药进行爆破,由于震动力大,对村民房屋产生影响,考虑安全及环保问题,经多方研究决定实施静态爆破。 我公司决定采用挖掘机挖基坑上层土方、风镐开挖基坑松石、静态爆破基坑普坚石及特坚石方。 二、编制依据 1、业主出售的招标文件、施工图设计。 2、现场调查资料。 3、国家及现行公路工程设计标准,施工技术标准、规程,公路工程质量检验收评定标准〔JTG〕,公路工程预算定额。 4、企业技术能力、机械设备、施工经验及管理水平。 三、基坑开挖施工 1、爆破范围 首先测设出实施静态爆破的的准确范围,并根据土石方放坡系数及基坑挖深,人工使用白灰撒出基坑上口开挖范围。 2、挖掘机开挖上方土 4 基坑上方土层层厚较浅,在开挖过程及完成后应立即使用施工围挡将基坑上口围护封闭,并设立警示标志,防止发生安全事故。 3、风镐开挖基坑松石、静态爆破基坑普坚石及特坚石 基坑普坚石及特坚石采用静态爆破。根据施工经验,静态爆破一层以80 厘米效果较好。我公司计划分层打眼爆破,每层炮眼米,并装药爆破,每层可爆出80 厘米。出渣时需使用冲击锤解小,挖掘机挖渣装自卸汽车外运弃置。计划分3 层将石方爆破完成。爆破出的石方边坡使用风镐修整,防止石方滑落。石方爆破时需进行放坡:石方放坡系数取。 4、石渣外运 由于基坑开挖深度较深,挖掘机无法挖除基坑下部石方。故我公司计划在基坑边坡开挖出一工作平台,供挖掘机挖渣装车。 四、静态爆破 1、静态爆破的工艺原理 人工造孔后,在静态爆破...
