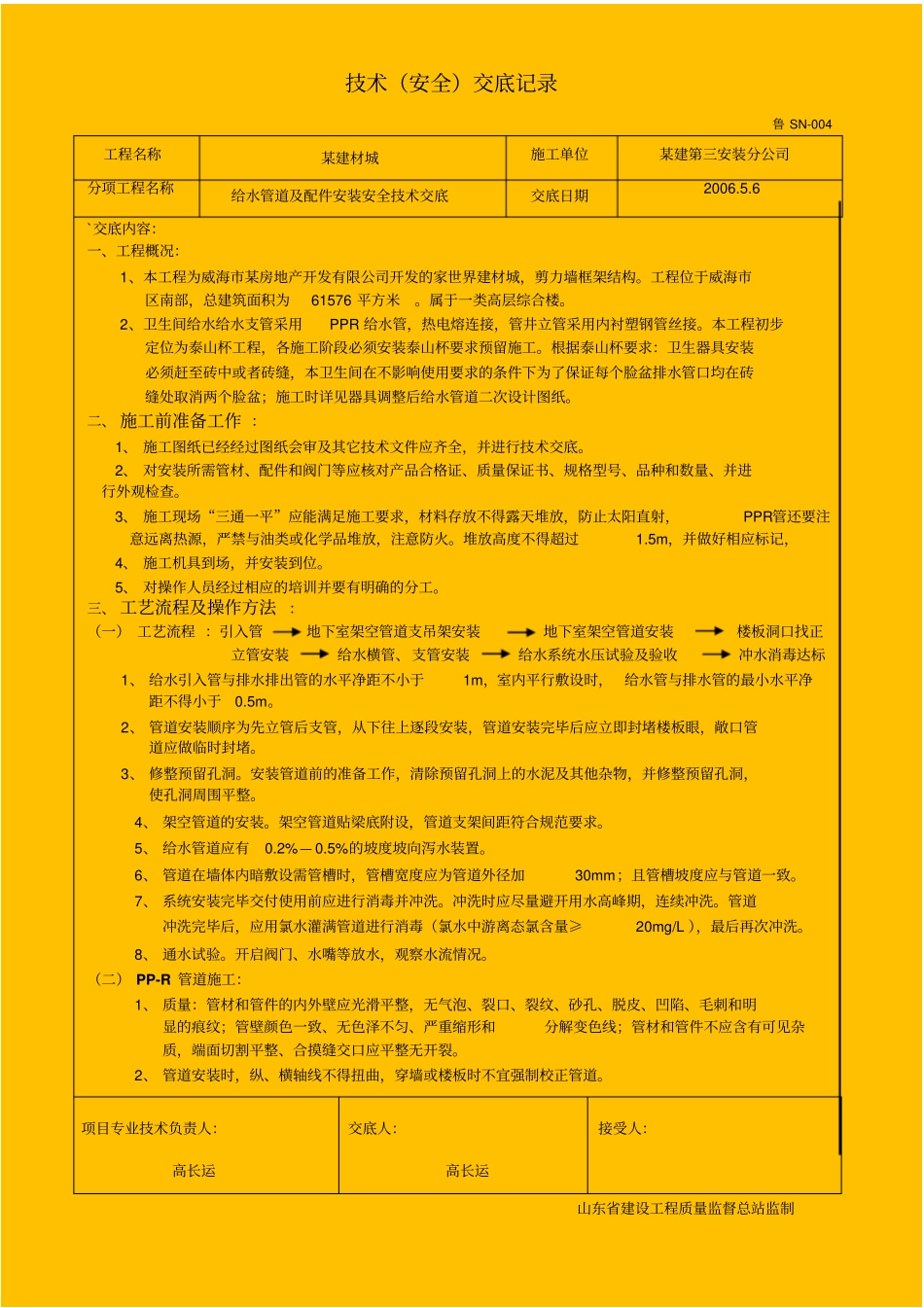

技术(安全)交底记录鲁 SN-004 工程名称某建材城施工单位某建第三安装分公司分项工程名称给水管道及配件安装安全技术交底交底日期2006
6 项目专业技术负责人:高长运交底人:高长运接受人:山东省建设工程质量监督总站监制`交底内容:一、工程概况:1、本工程为威海市某房地产开发有限公司开发的家世界建材城,剪力墙框架结构
工程位于威海市区南部,总建筑面积为61576 平方米
属于一类高层综合楼
2、卫生间给水给水支管采用PPR 给水管,热电熔连接,管井立管采用内衬塑钢管丝接
本工程初步定位为泰山杯工程,各施工阶段必须安装泰山杯要求预留施工
根据泰山杯要求:卫生器具安装必须赶至砖中或者砖缝,本卫生间在不影响使用要求的条件下为了保证每个脸盆排水管口均在砖缝处取消两个脸盆;施工时详见器具调整后给水管道二次设计图纸
二、 施工前准备工作 :1、 施工图纸已经经过图纸会审及其它技术文件应齐全,并进行技术交底
2、 对安装所需管材、配件和阀门等应核对产品合格证、质量保证书、规格型号、品种和数量、并进行外观检查
3、 施工现场“三通一平”应能满足施工要求,材料存放不得露天堆放,防止太阳直射,PPR管还要注意远离热源,严禁与油类或化学品堆放,注意防火
堆放高度不得超过1
5m,并做好相应标记,4、 施工机具到场,并安装到位
5、 对操作人员经过相应的培训并要有明确的分工
三、 工艺流程及操作方法:(一) 工艺流程 :引入管地下室架空管道支吊架安装地下室架空管道安装楼板洞口找正立管安装给水横管、支管安装给水系统水压试验及验收冲水消毒达标1、 给水引入管与排水排出管的水平净距不小于1m,室内平行敷设时, 给水管与排水管的最小水平净距不得小于0
2、 管道安装顺序为先立管后支管,从下往上逐段安装,管道安装完毕后应立即封堵楼板眼,敞口管道应做临时封堵
3、 修整预留孔洞

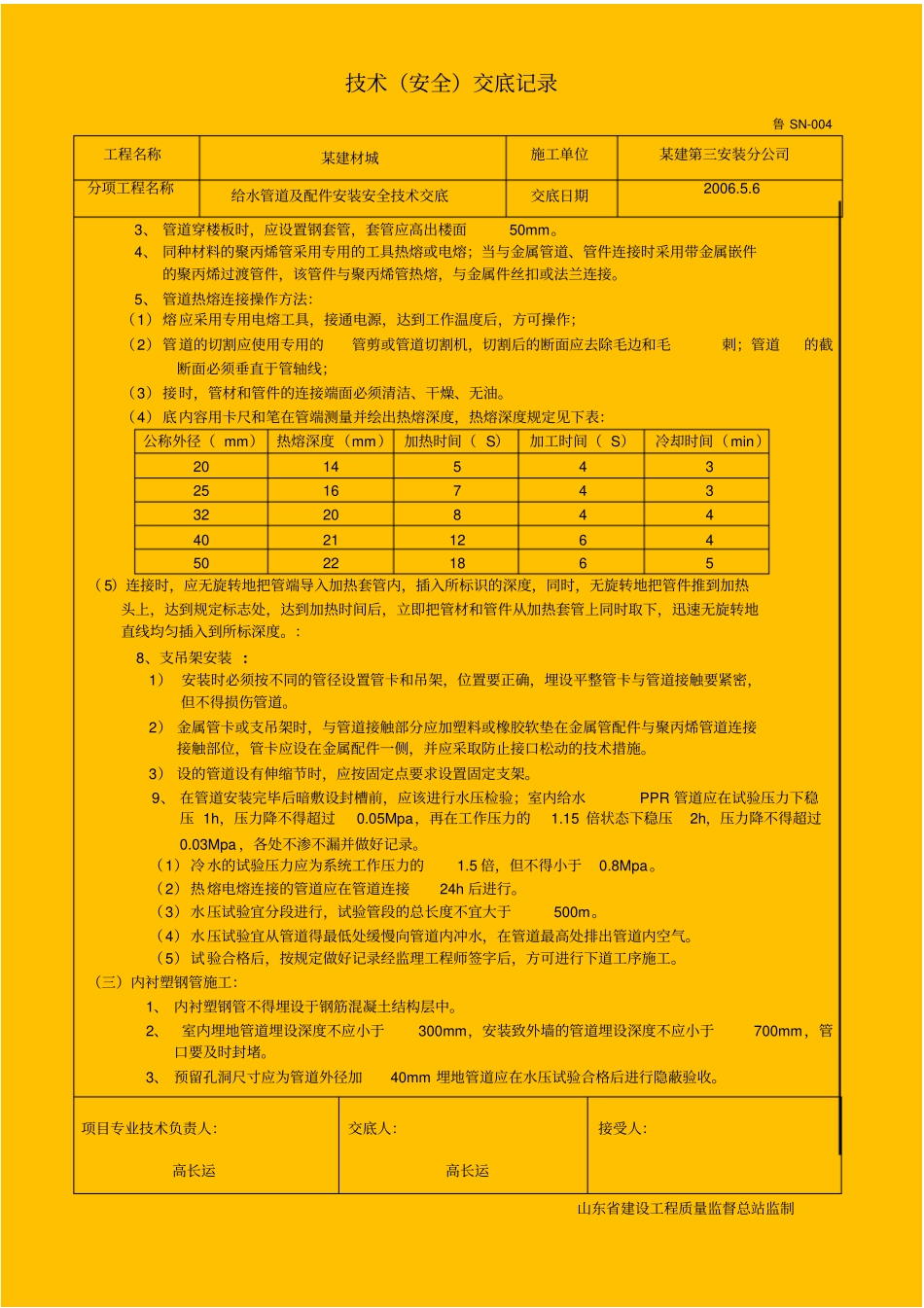

安装管道前的准备工
