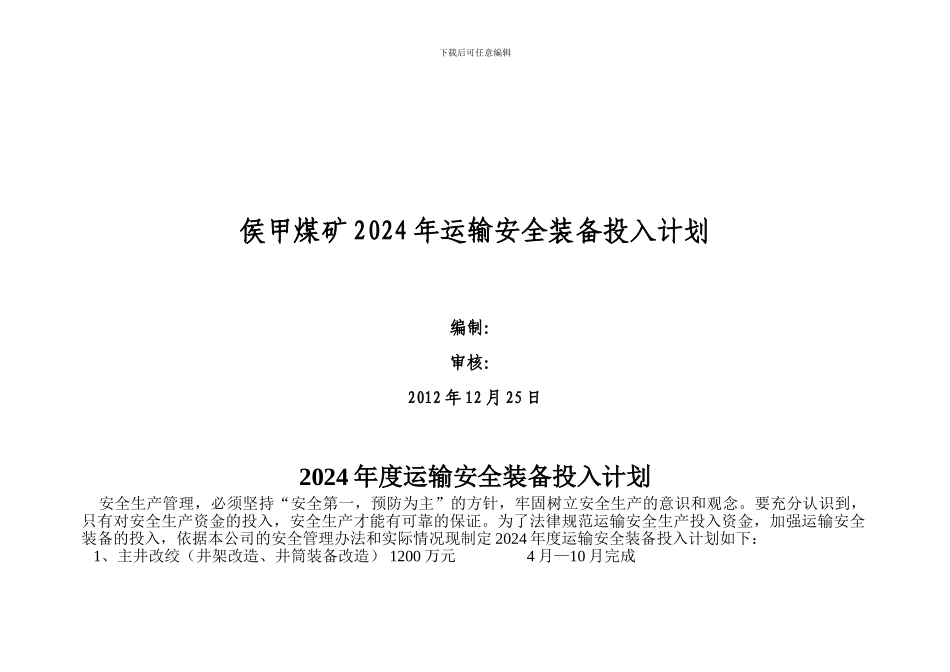

下载后可任意编辑侯甲煤矿 2024 年运输安全装备投入计划编制:审核:2012 年 12 月 25 日2024 年度运输安全装备投入计划 安全生产管理,必须坚持“安全第一,预防为主”的方针,牢固树立安全生产的意识和观念

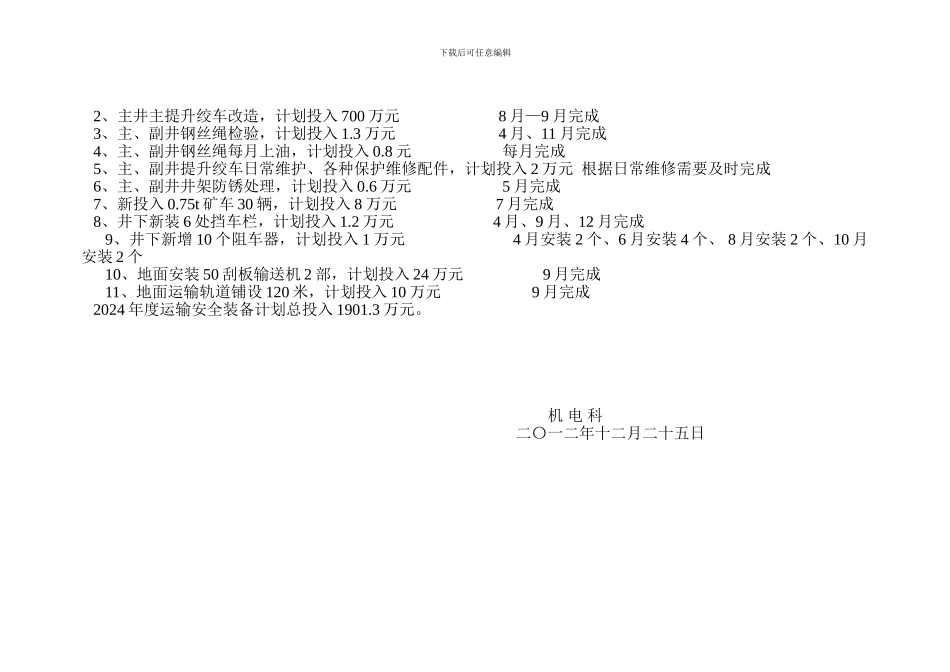

要充分认识到,只有对安全生产资金的投入,安全生产才能有可靠的保证
为了法律规范运输安全生产投入资金,加强运输安全装备的投入,依据本公司的安全管理办法和实际情况现制定 2024 年度运输安全装备投入计划如下: 1、主井改绞(井架改造、井筒装备改造) 1200 万元 4 月—10 月完成下载后可任意编辑 2、主井主提升绞车改造,计划投入 700 万元 8 月—9 月完成 3、主、副井钢丝绳检验,计划投入 1
3 万元 4 月、11 月完成 4、主、副井钢丝绳每月上油,计划投入 0
8 元 每月完成 5、主、副井提升绞车日常维护、各种保护维修配件,计划投入 2 万元 根据日常维修需要及时完成 6、主、副井井架防锈处理,计划投入 0
6 万元 5 月完成 7、新投入 0
75t 矿车 30 辆,计划投入 8 万元 7 月完成 8、井下新装 6 处挡车栏,计划投入 1
2 万元 4 月、9 月、12 月完成9、井下新增 10 个阻车器,计划投入 1 万元 4 月安装 2 个、6 月安装 4 个、 8 月安装 2 个、10 月安装 2 个 10、地面安装 50 刮板输送机 2 部,计划投入 24 万元 9 月完成11、地面运输轨道铺设 120 米,计划投入 10 万元 9 月完成 2024 年度运输安全装备计划总投入 1901
