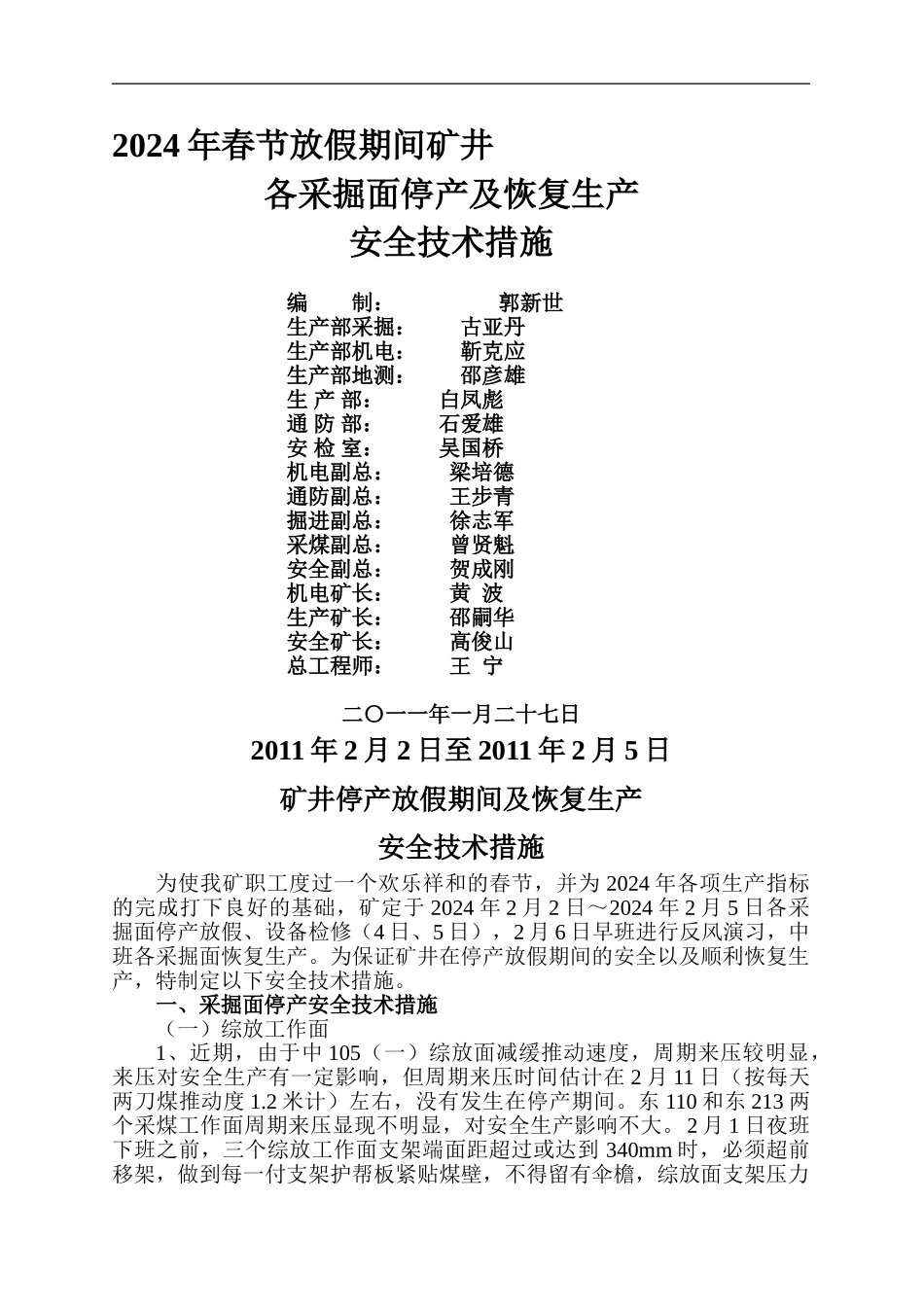

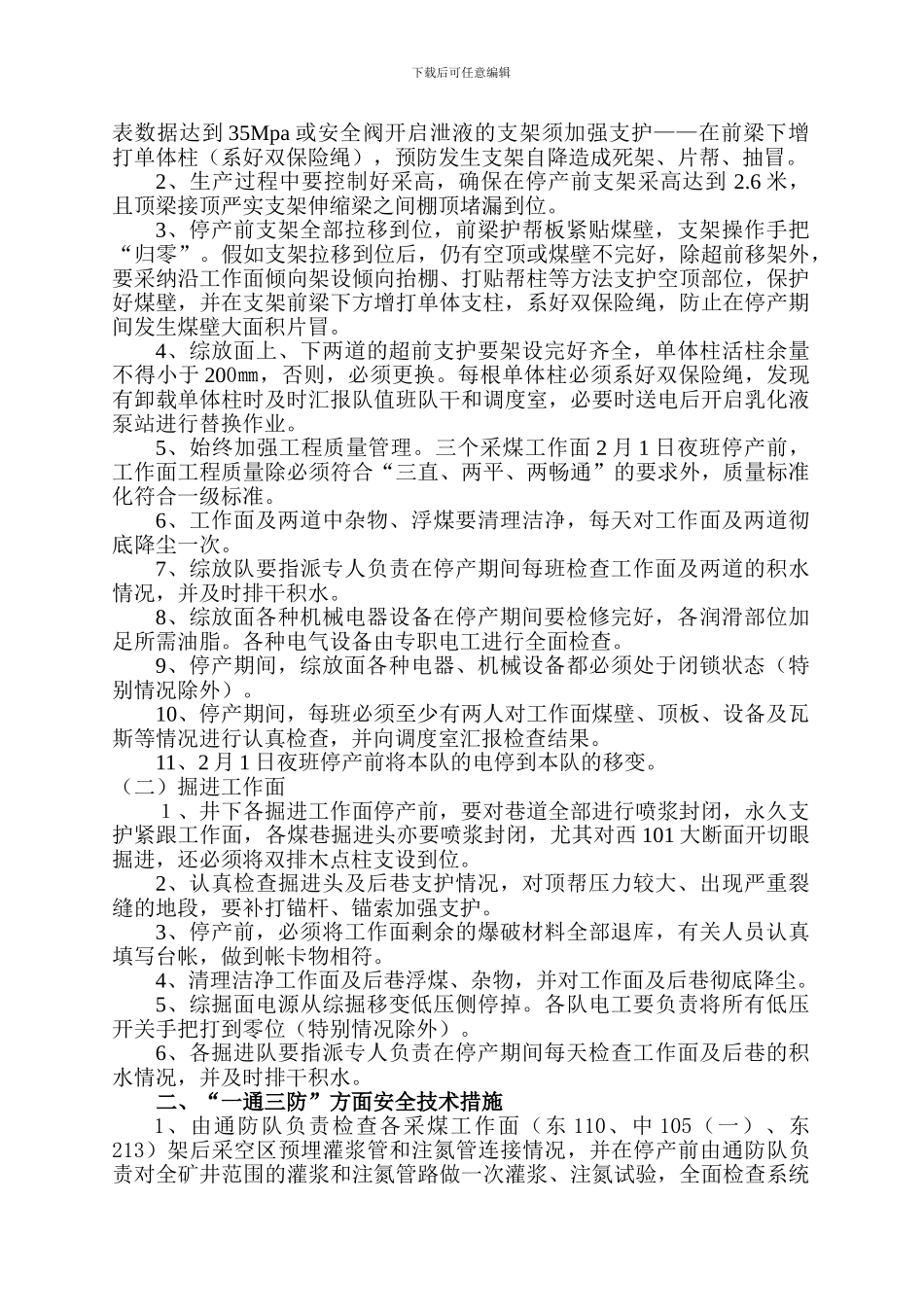

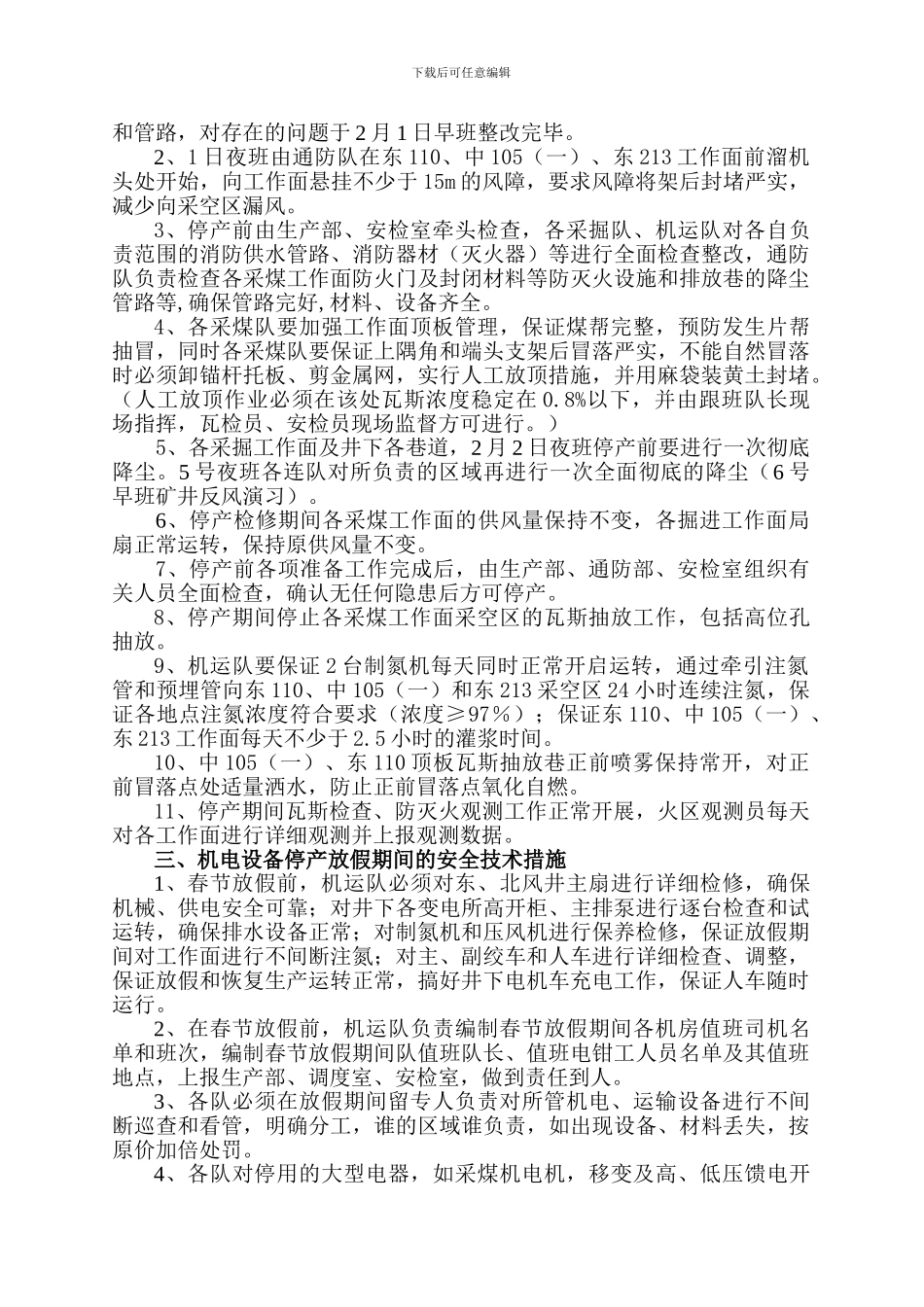

2024 年春节放假期间矿井各采掘面停产及恢复生产安全技术措施编 制: 郭新世生产部采掘: 古亚丹生产部机电: 靳克应生产部地测: 邵彦雄生 产 部: 白凤彪通 防 部: 石爱雄安 检 室: 吴国桥机电副总: 梁培德 通防副总: 王步青掘进副总: 徐志军 采煤副总: 曾贤魁安全副总: 贺成刚机电矿长: 黄 波 生产矿长: 邵嗣华安全矿长: 高俊山 总工程师: 王 宁二〇一一年一月二十七日2011 年 2 月 2 日至 2011 年 2 月 5 日矿井停产放假期间及恢复生产安全技术措施为使我矿职工度过一个欢乐祥和的春节,并为 2024 年各项生产指标的完成打下良好的基础,矿定于 2024 年 2 月 2 日~2024 年 2 月 5 日各采掘面停产放假、设备检修(4 日、5 日),2 月 6 日早班进行反风演习,中班各采掘面恢复生产。为保证矿井在停产放假期间的安全以及顺利恢复生产,特制定以下安全技术措施。一、采掘面停产安全技术措施(一)综放工作面1、近期,由于中 105(一)综放面减缓推动速度,周期来压较明显,来压对安全生产有一定影响,但周期来压时间估计在 2 月 11 日(按每天两刀煤推动度 1.2 米计)左右,没有发生在停产期间。东 110 和东 213 两个采煤工作面周期来压显现不明显,对安全生产影响不大。2 月 1 日夜班下班之前,三个综放工作面支架端面距超过或达到 340mm 时,必须超前移架,做到每一付支架护帮板紧贴煤壁,不得留有伞檐,综放面支架压力下载后可任意编辑表数据达到 35Mpa 或安全阀开启泄液的支架须加强支护——在前梁下增打单体柱(系好双保险绳),预防发生支架自降造成死架、片帮、抽冒。2、生产过程中要控制好采高,确保在停产前支架采高达到 2.6 米,且顶梁接顶严实支架伸缩梁之间棚顶堵漏到位。3、停产前支架全部拉移到位,前梁护帮板紧贴煤壁,支架操作手把“归零”。假如支架拉移到位后,仍有空顶或煤壁不完好,除超前移架外,要采纳沿工作面倾向架设倾向抬棚、打贴帮柱等方法支护空顶部位,保护好煤壁,并在支架前梁下方增打单体支柱,系好双保险绳,防止在停产期间发生煤壁大面积片冒。4、综放面上、下两道的超前支护要架设完好齐全,单体柱活柱余量不得小于 200㎜,否则,必须更换。每根单体柱必须系好双保险绳,发现有卸载单体柱时及时汇报队值班队干和调度室,必要时送电后开启乳化液泵站进行替换作业。5、始终加强工程质量管理。三个采煤工作面 2 月...
