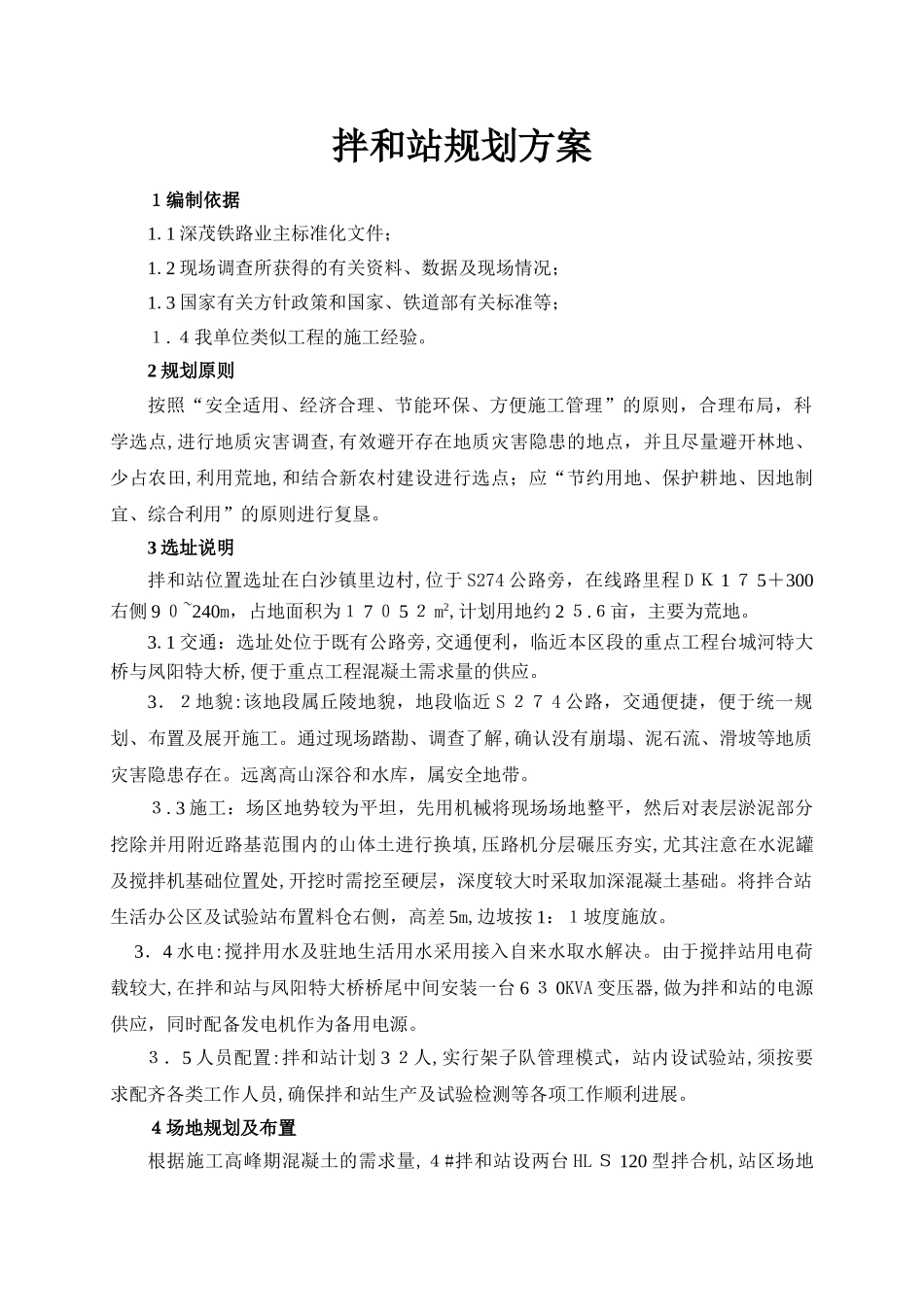

拌和站规划方案1编制依据1
1深茂铁路业主标准化文件;1
2现场调查所获得的有关资料、数据及现场情况;1
3国家有关方针政策和国家、铁道部有关标准等;1
4我单位类似工程的施工经验
2规划原则按照“安全适用、经济合理、节能环保、方便施工管理”的原则,合理布局,科学选点,进行地质灾害调查,有效避开存在地质灾害隐患的地点,并且尽量避开林地、少占农田,利用荒地,和结合新农村建设进行选点;应“节约用地、保护耕地、因地制宜、综合利用”的原则进行复垦
3选址说明拌和站位置选址在白沙镇里边村,位于S274公路旁,在线路里程DK175+300右侧90~240m,占地面积为17052m2,计划用地约25
6亩,主要为荒地
1交通:选址处位于既有公路旁,交通便利,临近本区段的重点工程台城河特大桥与凤阳特大桥,便于重点工程混凝土需求量的供应
3.2地貌:该地段属丘陵地貌,地段临近S274公路,交通便捷,便于统一规划、布置及展开施工
通过现场踏勘、调查了解,确认没有崩塌、泥石流、滑坡等地质灾害隐患存在
远离高山深谷和水库,属安全地带
3施工:场区地势较为平坦,先用机械将现场场地整平,然后对表层淤泥部分挖除并用附近路基范围内的山体土进行换填,压路机分层碾压夯实,尤其注意在水泥罐及搅拌机基础位置处,开挖时需挖至硬层,深度较大时采取加深混凝土基础
将拌合站生活办公区及试验站布置料仓右侧,高差5m,边坡按1:1坡度施放
3.4水电:搅拌用水及驻地生活用水采用接入自来水取水解决
由于搅拌站用电荷载较大,在拌和站与凤阳特大桥桥尾中间安装一台630KVA变压器,做为拌和站的电源供应,同时配备发电机作为备用电源
3.5人员配置:拌和站计划32人,实行架子队管理模式,站内设试验站,须按要求配齐各类工作人员,确保拌和站生产及试验检测等各项工作顺利进展

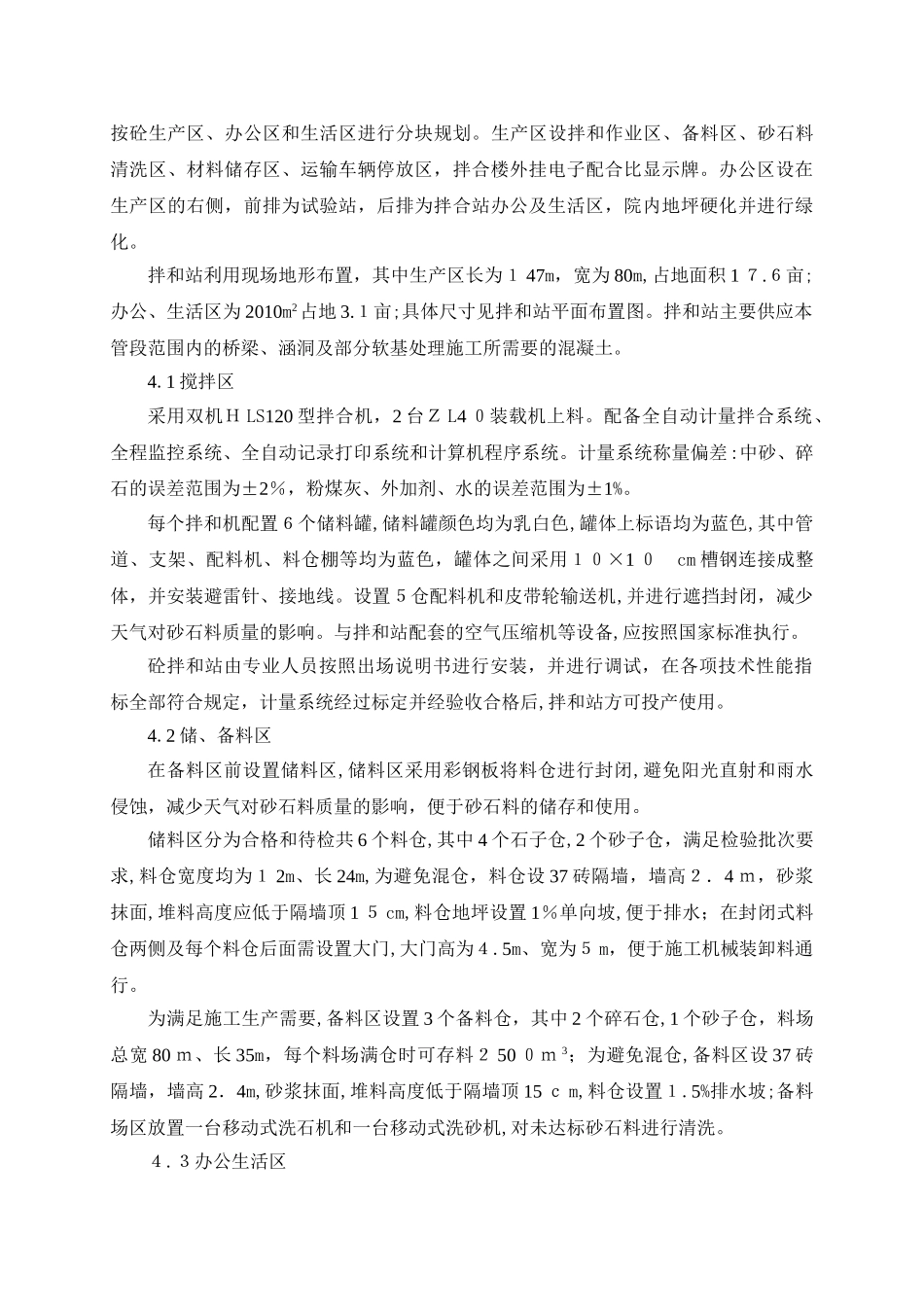

4场地规划及布置根据施工高峰期混凝土的需求量,4#拌和站设
