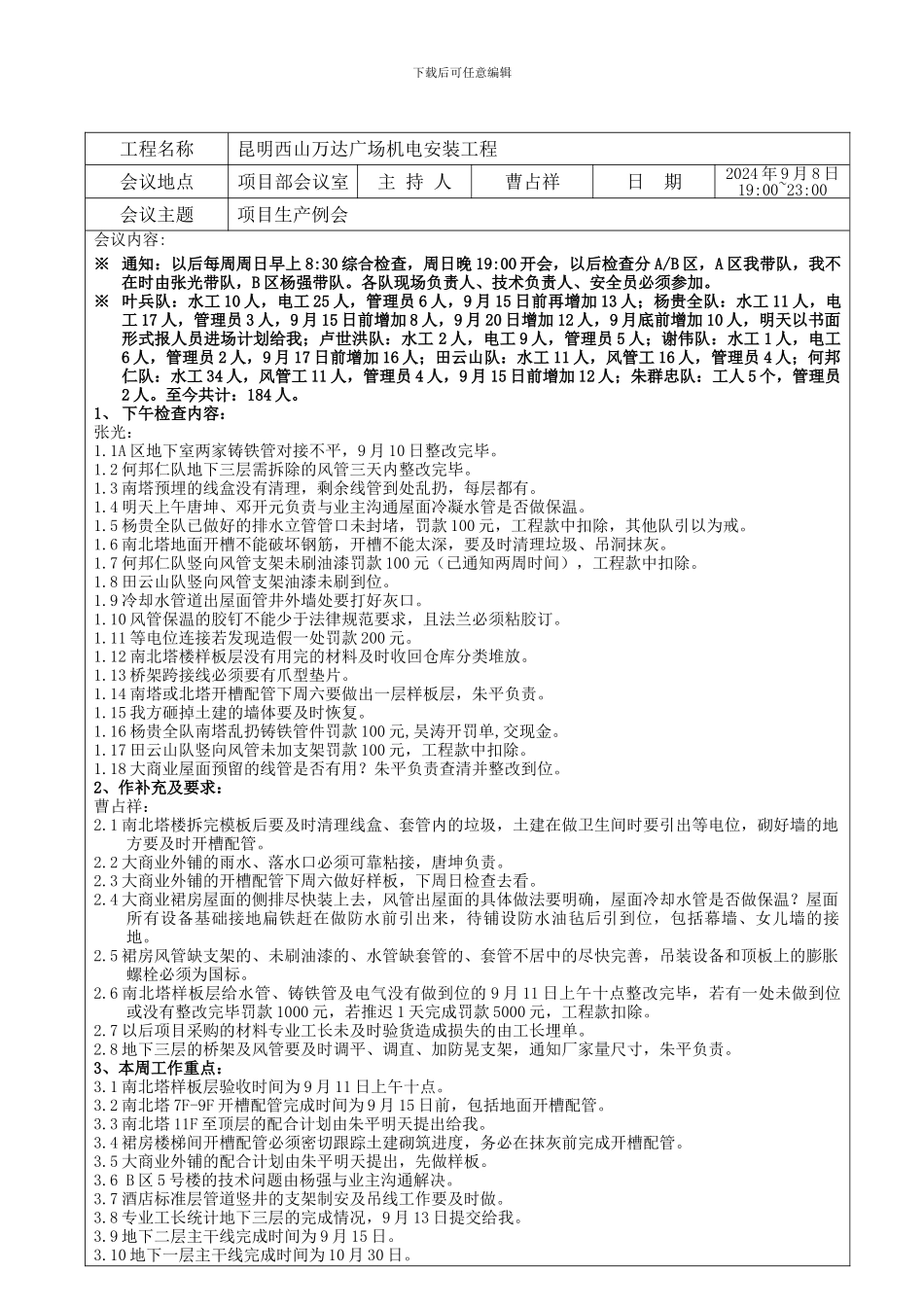

下载后可任意编辑 生产/质量例会记录 编号:KMWD-JD-SCLH-035下载后可任意编辑工程名称昆明西山万达广场机电安装工程会议地点项目部会议室主 持 人曹占祥日 期2024 年 9 月 8 日19:00~23:00会议主题项目生产例会会议内容:※ 通知:以后每周周日早上 8:30 综合检查,周日晚 19:00 开会,以后检查分 A/B 区,A 区我带队,我不在时由张光带队,B 区杨强带队。各队现场负责人、技术负责人、安全员必须参加。※ 叶兵队:水工 10 人,电工 25 人,管理员 6 人,9 月 15 日前再增加 13 人;杨贵全队:水工 11 人,电工 17 人,管理员 3 人,9 月 15 日前增加 8 人,9 月 20 日增加 12 人,9 月底前增加 10 人,明天以书面形式报人员进场计划给我;卢世洪队:水工 2 人,电工 9 人,管理员 5 人;谢伟队:水工 1 人,电工6 人,管理员 2 人,9 月 17 日前增加 16 人;田云山队:水工 11 人,风管工 16 人,管理员 4 人;何邦仁队:水工 34 人,风管工 11 人,管理员 4 人,9 月 15 日前增加 12 人;朱群忠队:工人 5 个,管理员2 人。至今共计:184 人。1、 下午检查内容:张光:1.1A 区地下室两家铸铁管对接不平,9 月 10 日整改完毕。1.2 何邦仁队地下三层需拆除的风管三天内整改完毕。1.3 南塔预埋的线盒没有清理,剩余线管到处乱扔,每层都有。1.4 明天上午唐坤、邓开元负责与业主沟通屋面冷凝水管是否做保温。1.5 杨贵全队已做好的排水立管管口未封堵,罚款 100 元,工程款中扣除,其他队引以为戒。1.6 南北塔地面开槽不能破坏钢筋,开槽不能太深,要及时清理垃圾、吊洞抹灰。1.7 何邦仁队竖向风管支架未刷油漆罚款 100 元(已通知两周时间),工程款中扣除。1.8 田云山队竖向风管支架油漆未刷到位。1.9 冷却水管道出屋面管井外墙处要打好灰口。1.10 风管保温的胶钉不能少于法律规范要求,且法兰必须粘胶订。1.11 等电位连接若发现造假一处罚款 200 元。1.12 南北塔楼样板层没有用完的材料及时收回仓库分类堆放。1.13 桥架跨接线必须要有爪型垫片。1.14 南塔或北塔开槽配管下周六要做出一层样板层,朱平负责。1.15 我方砸掉土建的墙体要及时恢复。1.16 杨贵全队南塔乱扔铸铁管件罚款 100 元,吴涛开罚单,交现金。1.17 田云山队竖向风管未加支架罚款 100 元,工程款中扣除。1.18 大商业屋面预留的线管是否有用?朱平负责查清...
