1 华北区共案研究院 关于工程签证管理的一些要点与大家一并讨论 (下述内容以华北区讲义为原稿,蓝色标识文字为我认为的一些重点,红色标识文字为结合现场实际情况我自己的一些心得体会) 建设工程项目一般投资大,建设周期长,不确定因素较多,在施工周期内材料设备价格变化较快,施工合同不可能对未来整个施工周期内可能发生的情况都作出预见和约定,施工图预算也不可能对整个施工期发生的费用都做出详尽的预测,而且在实际施工过程中,主客观条件的变化又会给整个施工过程带来许多不确定因素
因此,在整个施工过程中,都难免会发生工程签证
然而,工程签证的涉及面广,人为因素多,管理比较困难,可能引起的争议也大,直接影响工程造价的确定与控制
承发包业内对工程签证虽然广泛应用,但对于工程签证的规范性表述却又似是而非
在我国先行的《建设工程施工合同(示范文本)》(G F-1999-0201)无工程签证及其相关条款,导致对工程签证的处理无章可循
由于认识上的模糊和处理上的随意,致使实际工程中涉及到签证问题时往往产生扯皮现象
本次讨论旨在澄清签证概念、规范签证行为、提高签证管理意识、解决签证纠纷、控制工程造价
一、 工程签证的概念及分类 2 1

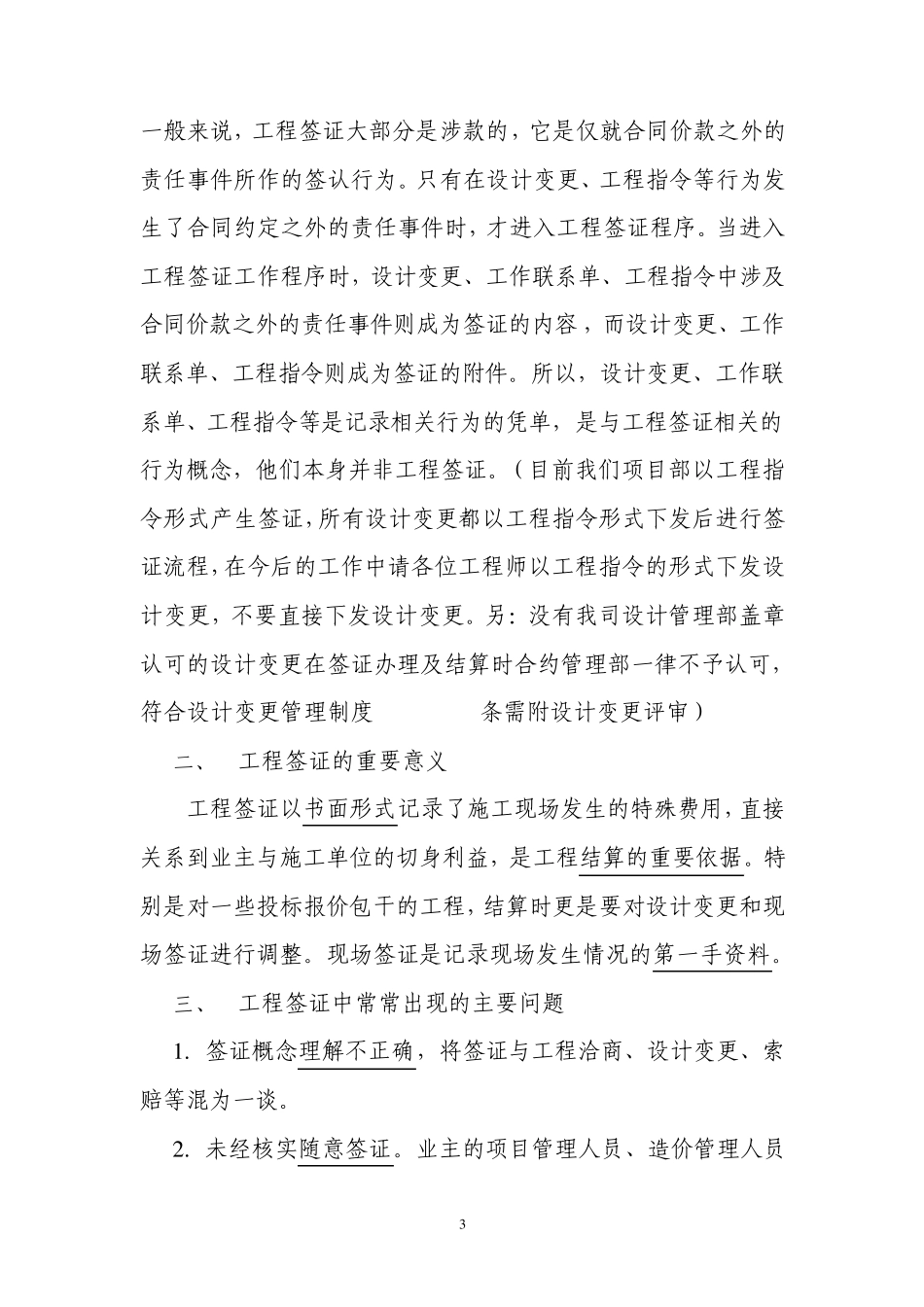

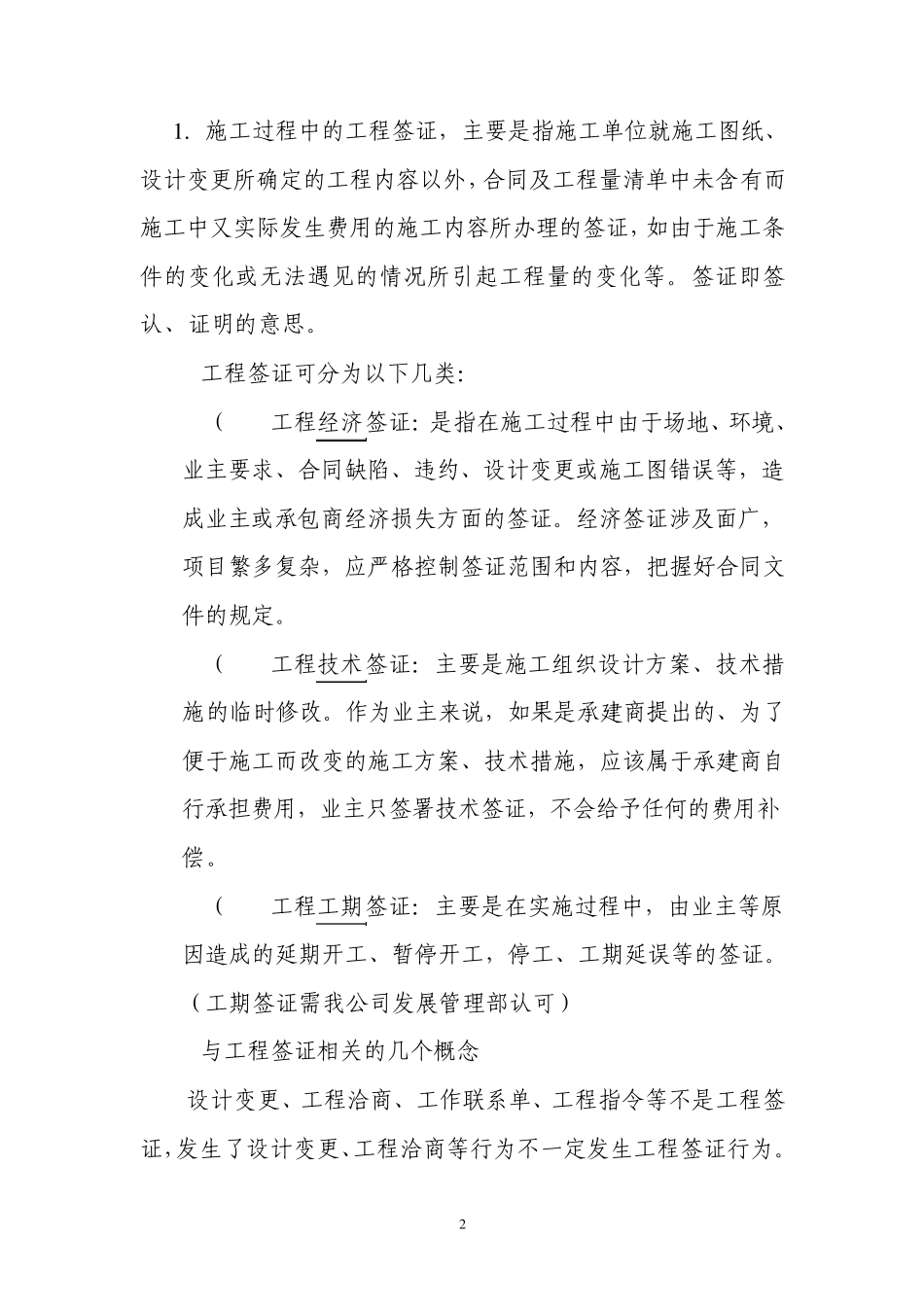

施工过程中的工程签证,主要是指施工单位就施工图纸、设计变更所确定的工程内容以外,合同及工程量清单中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化等
签证即签认、证明的意思
工程签证可分为以下几类: (1) 工程经济签证:是指在施工过程中由于场地、环境、业主要求、合同缺陷、违约、设计变更或施工图错误等,造成业主或承包商经济损失方面的签证
经济签证涉及面广,项目繁多复杂,应严格控制签证范围和内容,把握好合同文件的规定
(2) 工程技术签证:主要是施工组织设计方案、技术措施的临时修改
作为业主来说,如果是
