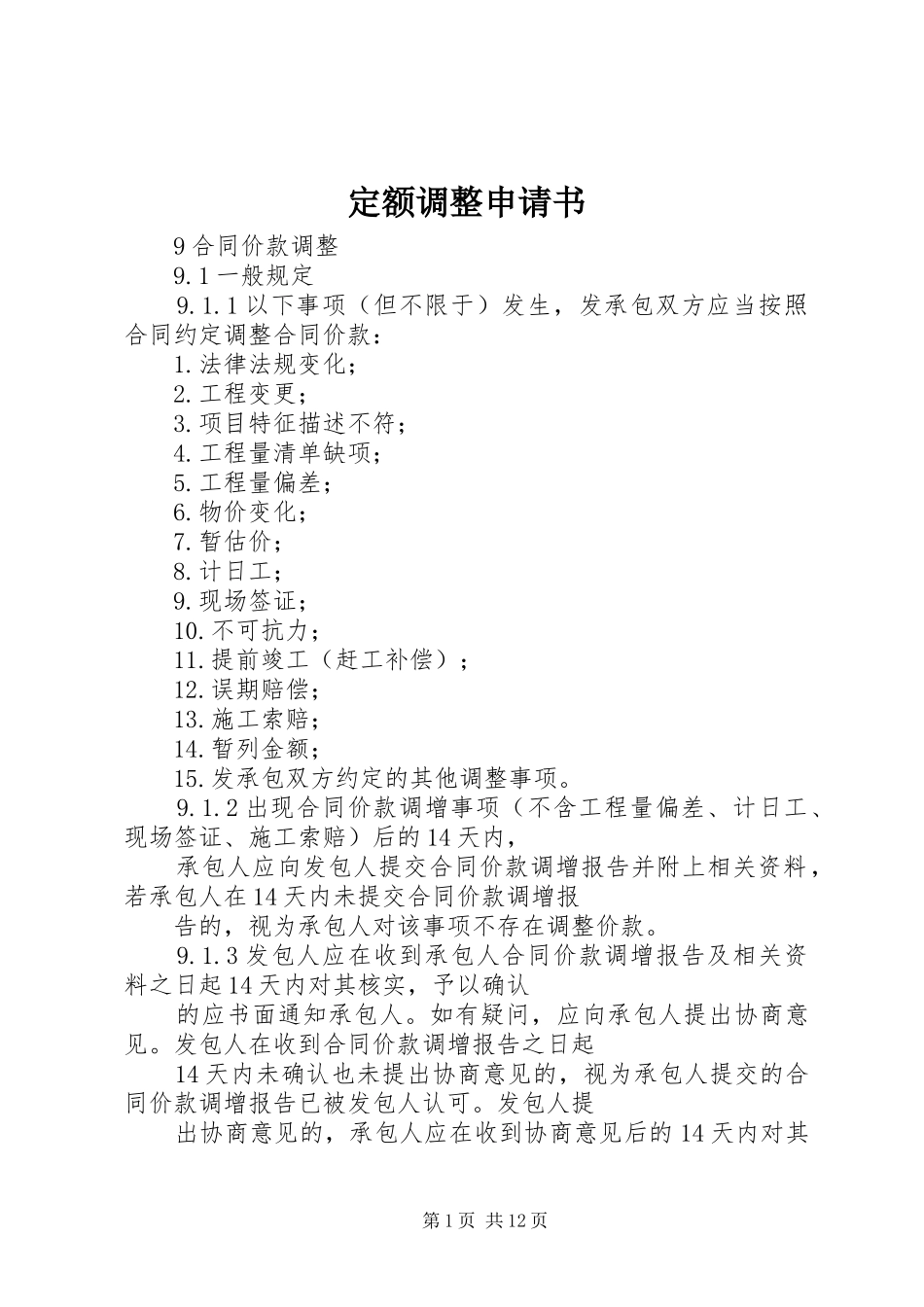

定额调整申请书9合同价款调整9
1一般规定9
1以下事项(但不限于)发生,发承包双方应当按照合同约定调整合同价款:1
法律法规变化;2
工程变更;3
项目特征描述不符;4
工程量清单缺项;5
工程量偏差;6
物价变化;7
现场签证;10
不可抗力;11
提前竣工(赶工补偿);12
误期赔偿;13
施工索赔;14
暂列金额;15
发承包双方约定的其他调整事项
2出现合同价款调增事项(不含工程量偏差、计日工、现场签证、施工索赔)后的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料,若承包人在14天内未提交合同价款调增报告的,视为承包人对该事项不存在调整价款
3发包人应在收到承包人合同价款调增报告及相关资料之日起14天内对其核实,予以确认的应书面通知承包人
如有疑问,应向承包人提出协商意见
发包人在收到合同价款调增报告之日起14天内未确认也未提出协商意见的,视为承包人提交的合同价款调增报告已被发包人认可
发包人提出协商意见的,承包人应在收到协商意见后的14天内对其第1页共12页核实,予以确认的应书面通知发包人
如承包人在收到发包人的协商意见后14天内既不确认也未提出不同意见的,视为发包人提出的意见已被承包人认可
4如发包人与承包人对不同意见不能达成一致的,只要不实质影响发承包双方履约的,双方应实施该结果,直到其按照合同争议的解决被改变为止
5出现合同价款调减事项(不含工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料,若发包人在14天内未提交合同价款调减报告的,视为发包人对该事项不存在调整价款
6经发承包双方确认调整的合同价款,作为追加(减)合同价款,与工程进度款或结算款同期支付

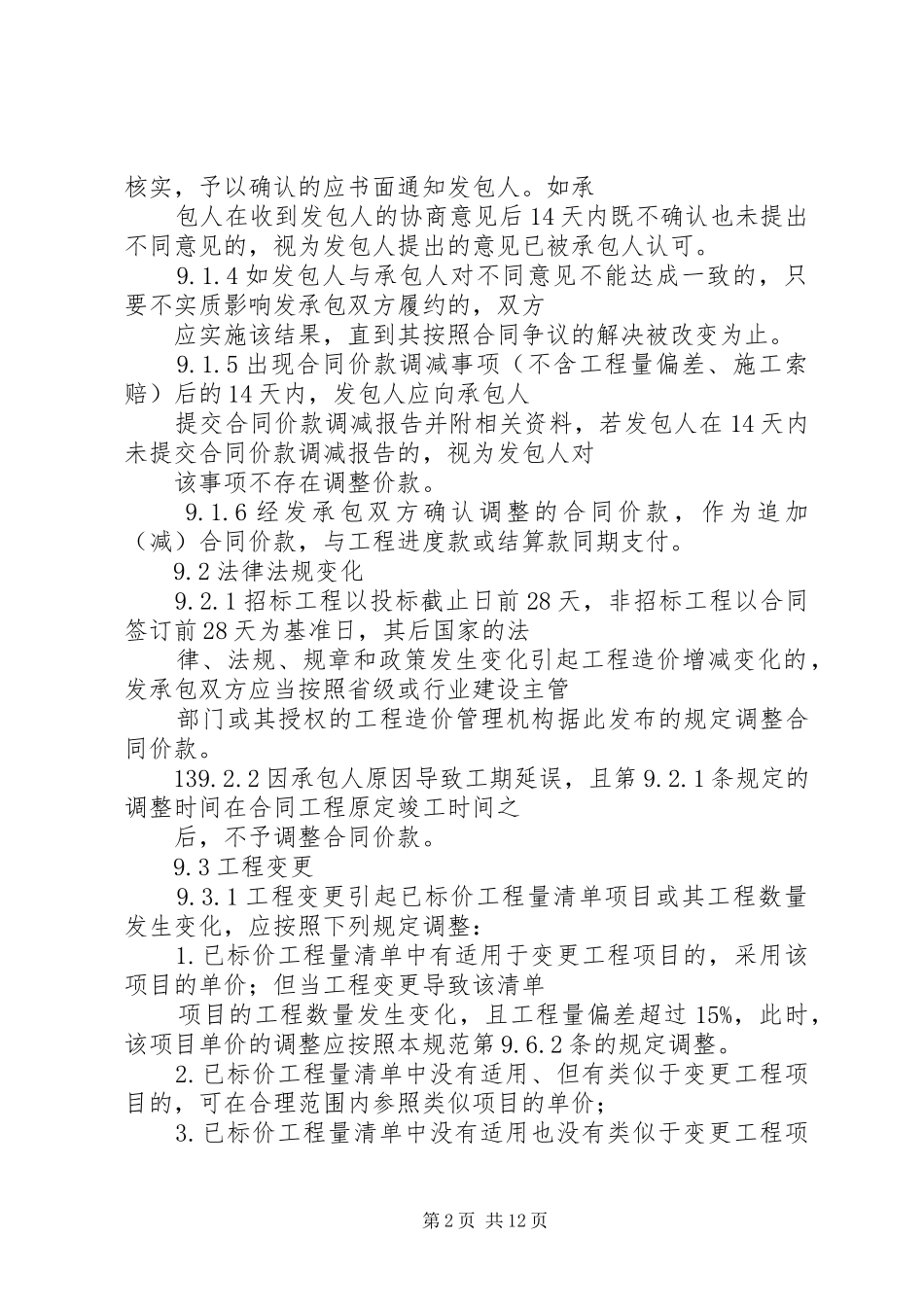

2法律法规变化9
1招标工程以投标截止日前28天,非招标工程以合同签订前28天为
