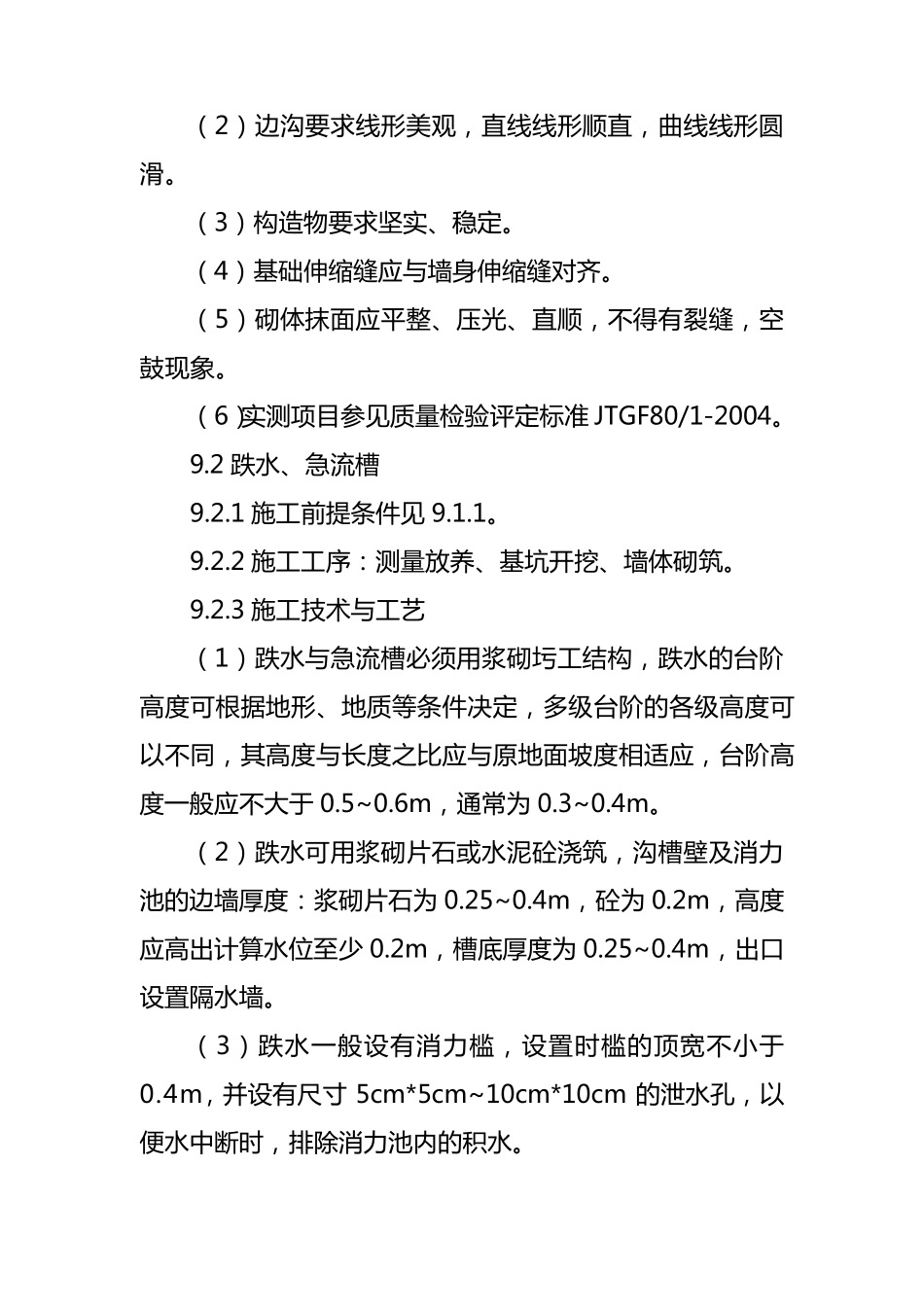

9.1.1 施 工 前 提 条 件 : ( 1) 设 计 图 纸 及 文 件 已 审 核 , 提 出 的 问 题 已 得 到 相 关部 门 的 回 复 , 并 对 班 组 进 行 了 详 细 的 施 工 技 术 交 底 。 ( 2) 所 需 要 的 材 料 如 砂 、片块石、水泥已 进 场并 检测合格, 砂 浆配合比已 确定。 ( 3) 所 需 的 机械设 备、人员已 准备就绪。 ( 4) 现场的 安全质量保证体系已 建立, 分项工 程责任牌已 制作, 明确了 各工 点、工 序负责人。 ( 5) 根据图 纸 要 求, 边沟、排水沟的 现场放样完成,并 经复 核 与现场地形符合, 与桥涵、结构物及 线外排水系统或自然水系能平顺 衔 接 , 能够 形成完整 的 排水系统。 ( 6) 分项工 程开 工 报 告 已 得 到 批 复 , 施 工 现场的 劳 动力 满 足 施 工 进 度 要 求, 施 工 进 度 计 划 及 分项工 程的 施 工 方 案得 到 批 准。 9.1.2 施 工 工 序 ( 1) 一 般 要 求: 根据设 计 图 纸 要 求, 确定各施 工 工 序,如 对 于 软 基 地段 需 增 加 土 工 布 铺 设 的 工 序, 并 且 如 设 计 为 干砌 排水沟, 应 先 干 砌 后 勾 缝 处 理 。 ( 2) 施 工 工 序见 图9.1.2 图9.1.2 一 般 路 段 边沟施 工流 程图 9.1.3 施 工 技 术 与工 艺 : ( 1) 排水沟、边沟、截 水沟的 测量放样统一 采 用 红 外线测距 仪 精 确放样, 确保沟体线形美 观 , 直 线线型 顺 直 , 曲线 线 形 圆 滑 。 ( 2) 放 样 一 般 以 两 个 结 构 物 之 间 的 长 度 为 一 个 单 元 ,以 确 保 边 沟 、排水沟 与结 构 物 的 进出水口顺利连接。 ( 3) 截水沟 顶面应略低于自然坡面,若遇冲沟 应设缺口将水导入截水沟 。 ( 4) 基坑开挖根据土质情况, 可采用机械开挖和人工开挖配合完成, 也可采用人工开挖成型。 如采用机械开挖,应防止超挖, 应留出 5~10cm 左右富余, 由人工修整成型,确 保 边 沟 、排水沟 的 边 坡平整、稳定, 严禁贴坡。 基坑开挖后, 需进行沟 底高程复测。 ( 5) 基坑开挖土方应堆置在与路堑边 坡顶一 侧并予以夯实或运出场外, 禁止堆放 在排水沟 外侧,...
