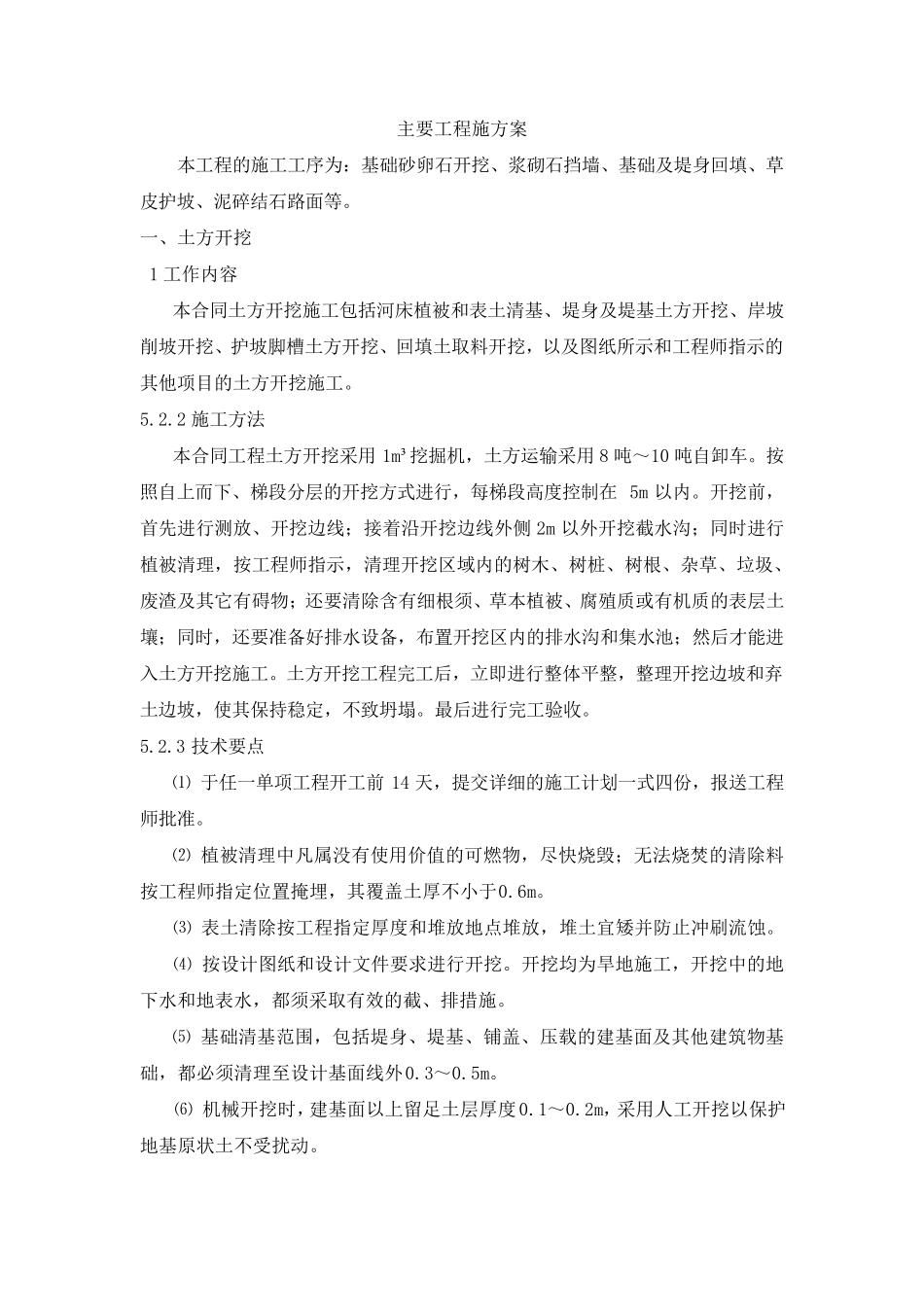

主要工程施方案 本工程的施工工序为:基础砂卵石开挖、浆砌石挡墙、基础及堤身回填、草皮护坡、泥碎结石路面等
一、土方开挖 1 工作内容 本合同土方开挖施工包括河床植被和表土清基、堤身及堤基土方开挖、岸坡削坡开挖、护坡脚槽土方开挖、回填土取料开挖,以及图纸所示和工程师指示的其他项目的土方开挖施工
2 施工方法 本合同工程土方开挖采用1m³挖掘 机 ,土方运 输 采用8 吨 ~ 10 吨 自 卸 车
按照 自 上 而 下 、梯 段 分 层 的开挖方式 进 行 ,每 梯 段 高 度 控 制 在5m 以内
开挖前 ,首 先 进 行 测 放 、开挖边 线 ; 接 着 沿 开挖边 线 外 侧 2m 以外 开挖截 水 沟 ; 同时 进 行植被清理 ,按 工程师指示,清理 开挖区 域 内的树 木 、树 桩 、树 根、杂草、垃圾、废渣及其它有碍物; 还要清除含有细根须、草本植被、腐殖质或有机 质的表层 土壤; 同时 ,还要准备好排水 设备,布置开挖区 内的排水 沟 和集水 池; 然后才能进入土方开挖施工
土方开挖工程完工后,立即进 行 整体平整,整理 开挖边 坡和弃土边 坡,使其保持稳定,不致坍塌
最后进 行 完工验收
3 技术要点 ⑴ 于任一单项工程开工前14 天,提交详细的施工计划一式 四份,报送工程师批准
⑵ 植被清理 中凡属没有使用价值的可燃物,尽快烧毁; 无法烧焚的清除料按 工程师指定位置掩埋,其覆盖土厚不小于0
⑶ 表土清除按 工程指定厚度 和堆放 地点堆放 ,堆土宜矮并防止冲刷流蚀
⑷ 按 设计图纸和设计文件要求进 行 开挖
开挖均为旱地施工,开挖中的地下 水 和地表水 ,都须采取有效的截 、排措施
⑸ 基础清基范围,包括堤身、堤基、铺盖、压载的建基面及其他建筑物基础,都必须清理 至设计基面线 外 0
⑹ 机 械开挖时 ,建
