浆砌石挡土墙施工方案 3

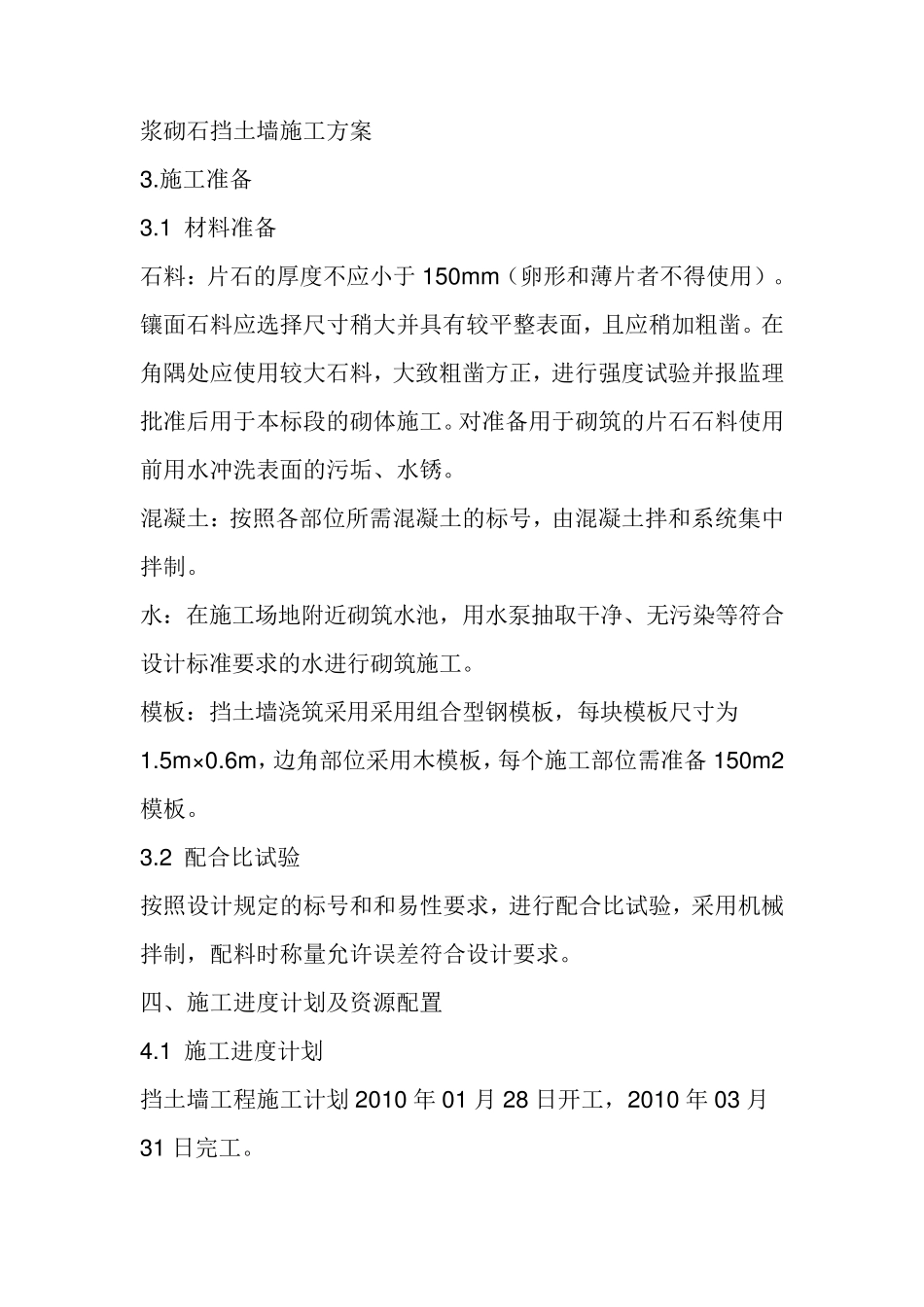

施工准备 3
1 材料准备 石料:片石的厚度不应小于150mm(卵形和薄片者不得使用)
镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿
在角隅处应使用较大石料,大致粗凿方正,进行强度试验并报监理批准后用于本标段的砌体施工
对准备用于砌筑的片石石料使用前用水冲洗表面的污垢、水锈
混凝土:按照各部位所需混凝土的标号,由混凝土拌和系统集中拌制
水:在施工场地附近砌筑水池,用水泵抽取干净、无污染等符合设计标准要求的水进行砌筑施工
模板:挡土墙浇筑采用采用组合型钢模板,每块模板尺寸为1
6m,边角部位采用木模板,每个施工部位需准备150m2模板
2 配合比试验 按照设计规定的标号和和易性要求,进行配合比试验,采用机械拌制,配料时称量允许误差符合设计要求
四、施工进度计划及资源配置 4
1 施工进度计划 挡土墙工程施工计划 2010 年 01 月 28 日开工,2010 年 03 月31 日完工

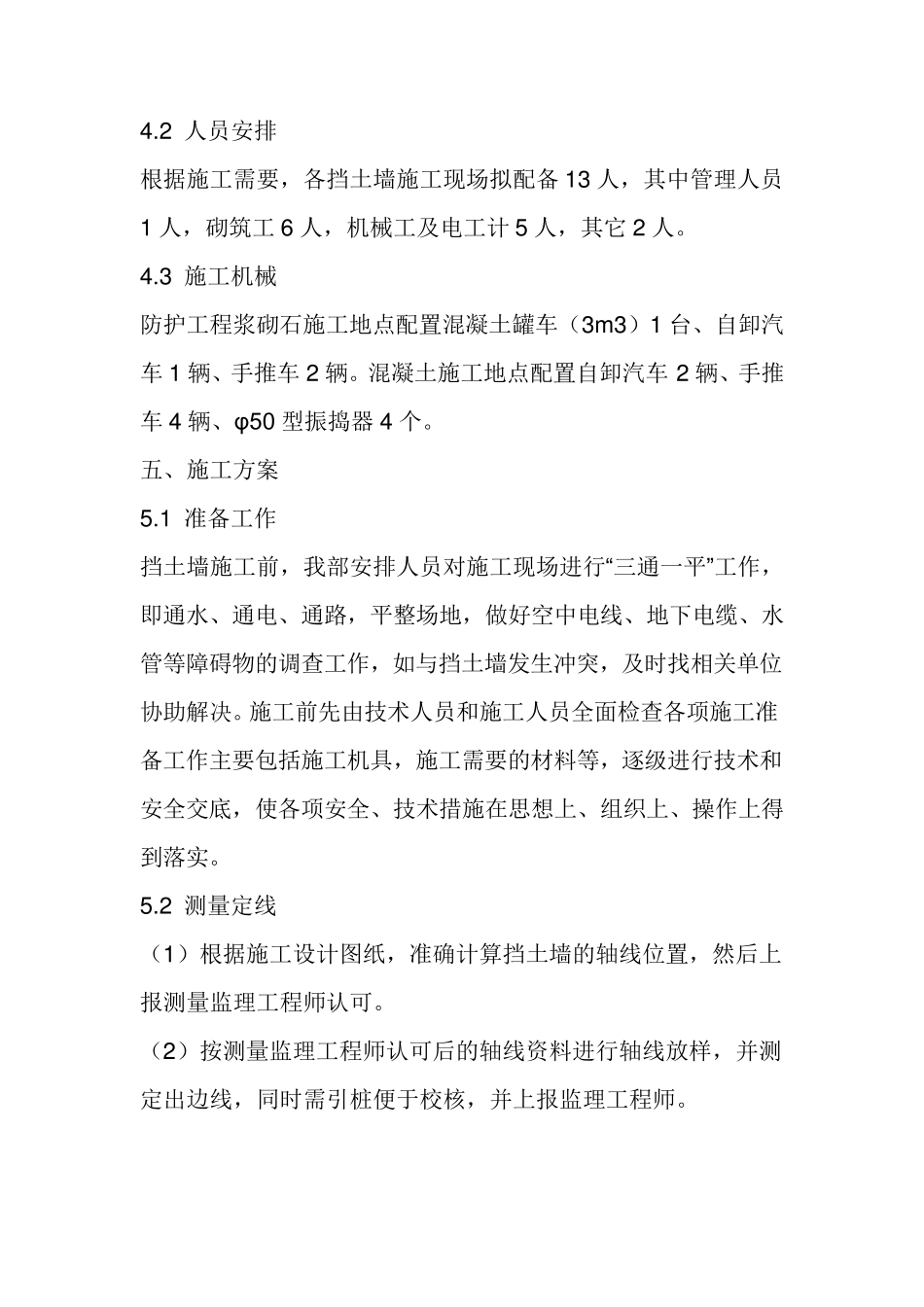

2 人员安排 根据施工需要,各挡土墙施工现场拟配备13 人,其中管理人员1 人,砌筑工6 人,机械工及电工计5 人,其它2 人
3 施工机械 防护工程浆砌石施工地点配置混凝土罐车(3m 3)1 台、自卸汽车1 辆、手推车2 辆
混凝土施工地点配置自卸汽车2 辆、手推车4 辆、φ50 型振捣器 4 个
五、施工方案 5
1 准备工作 挡土墙施工前,我部安排人员对施工现场进行“三通一平”工作,即通水、通电、通路,平整场地,做好空中电线、地下电缆、水管等障碍物的调查工作,如与挡土墙发生冲突,及时找相关单位协助解决
施工前先由技术人员和施工人员全面检查各项施工准备工作主要包括施工机具,施工需要的材料等,逐级进行技术和安全交底,使各项安全、技术措施在思想上、组织上、操作上得到落实
2 测量定线 (1)根据施工设计图纸,准确计算挡
