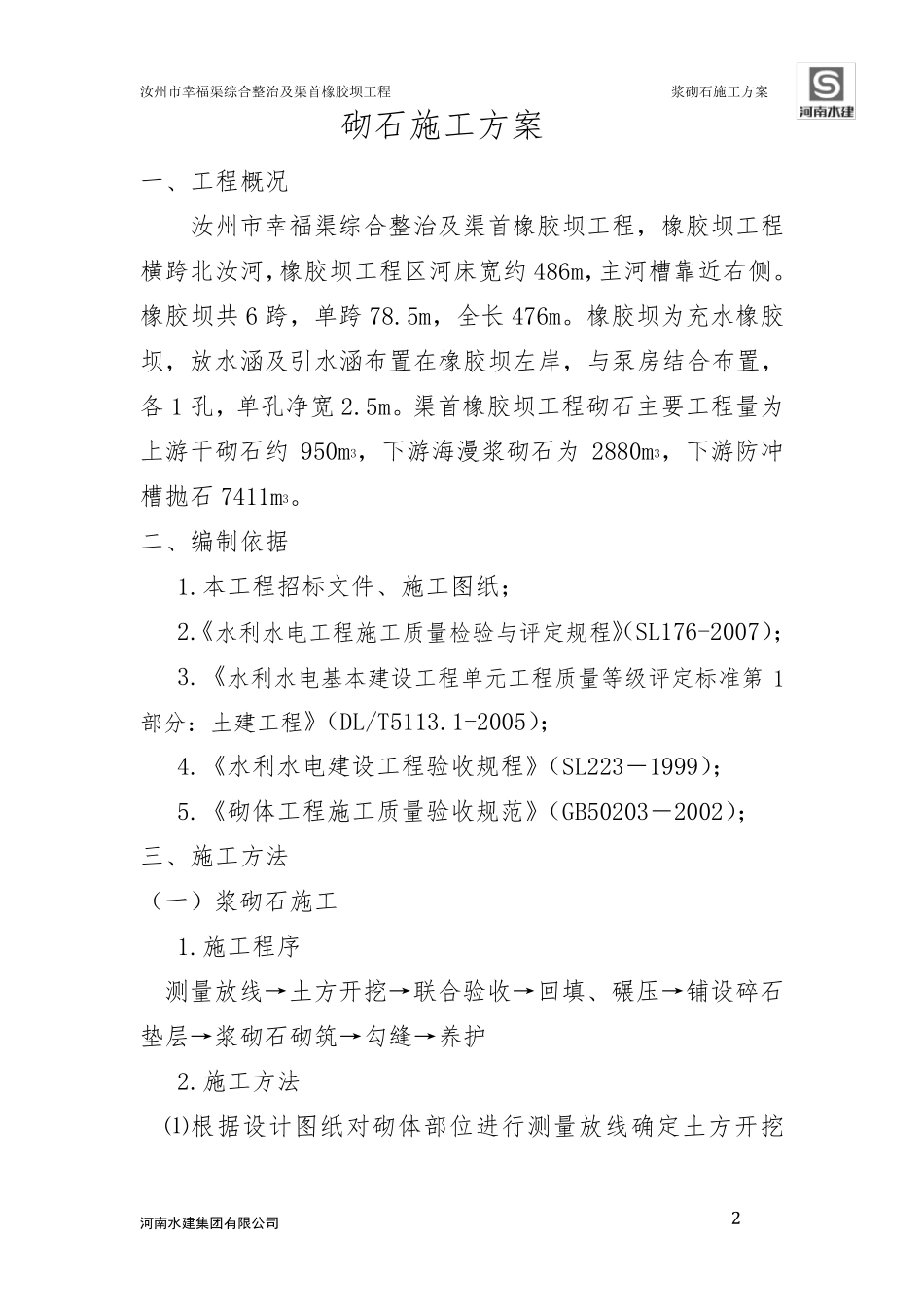

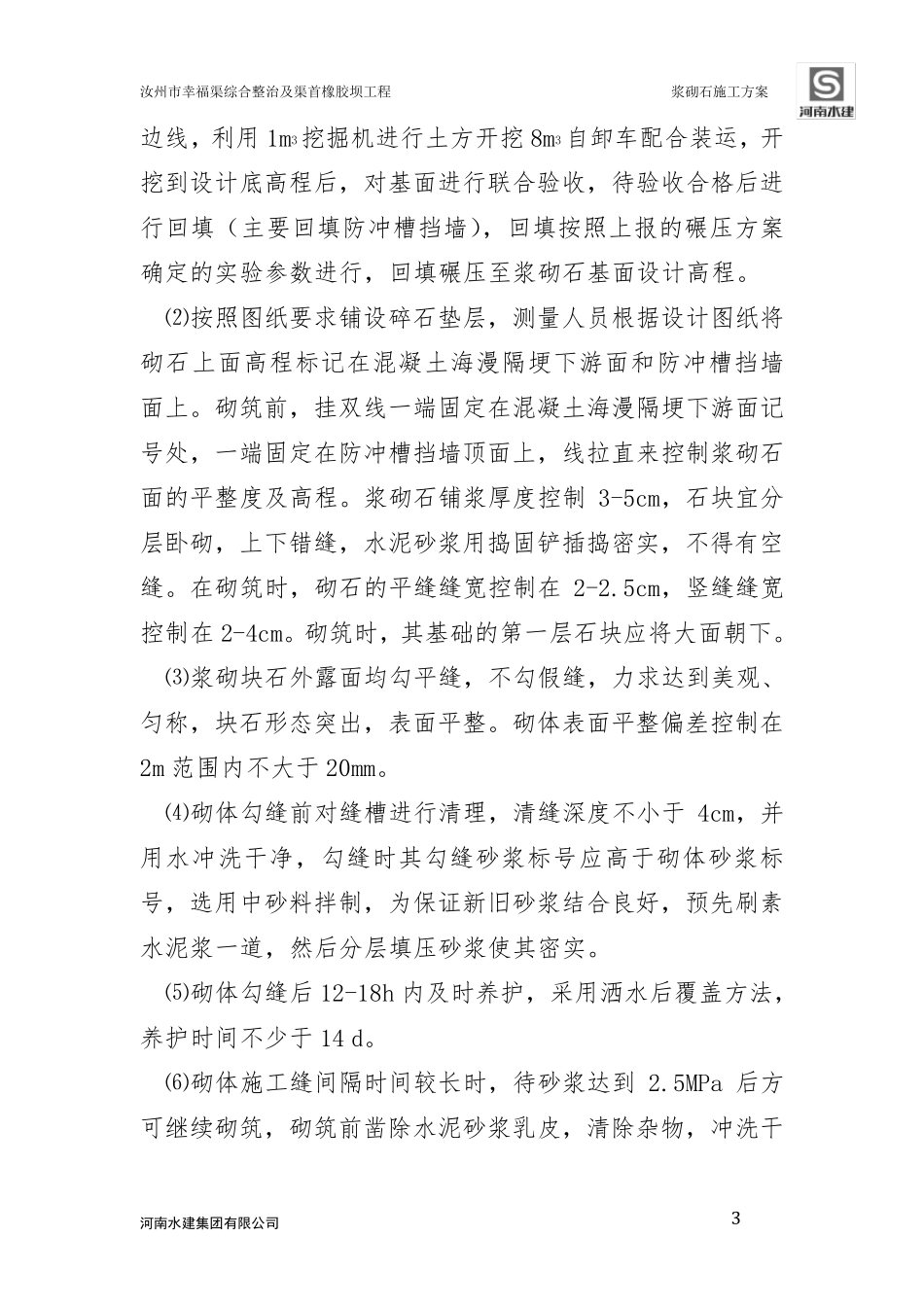

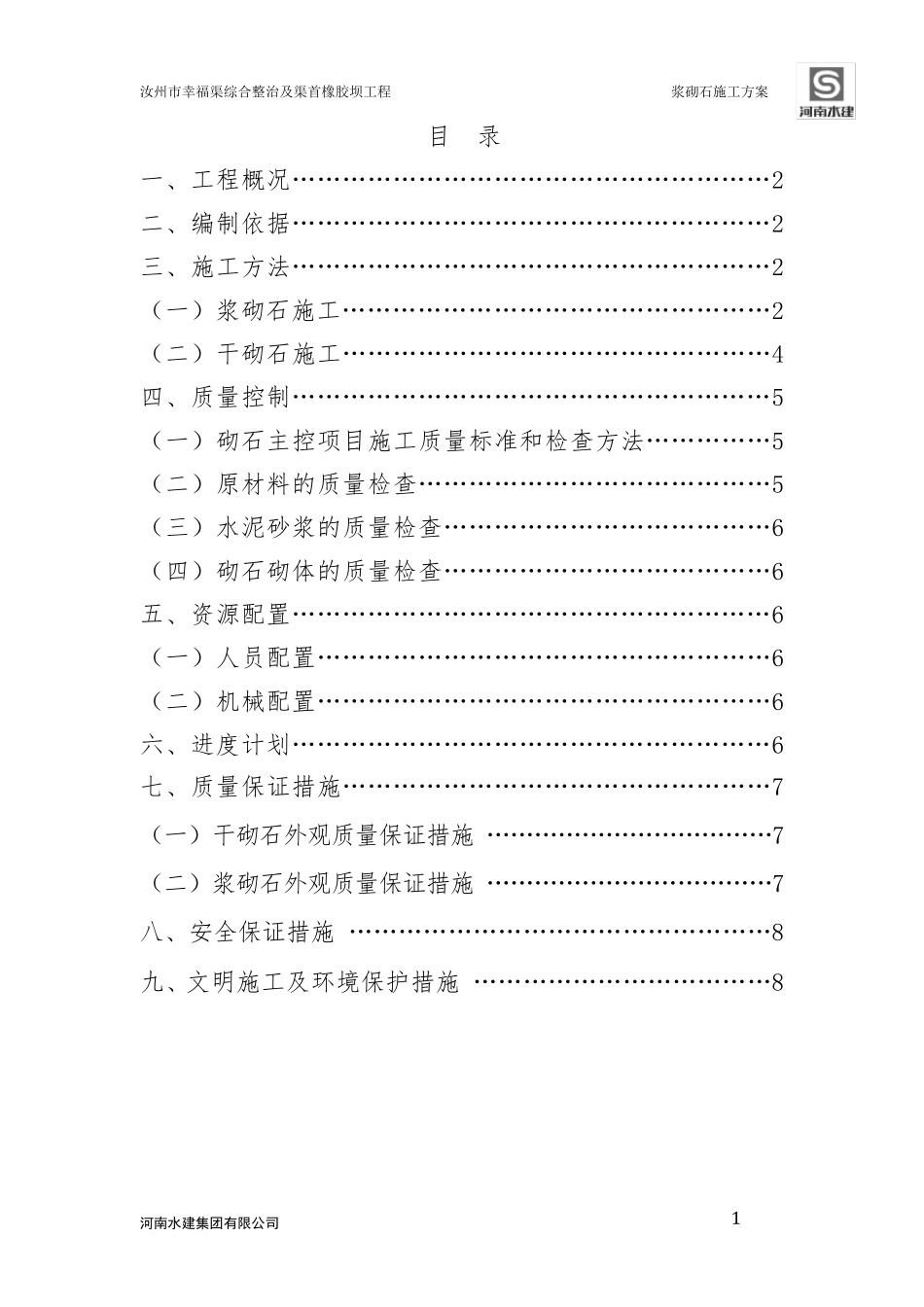

汝州市幸福渠综合整治及渠首橡胶坝工程 浆砌石施工方案 河南水建集团有限公司 1 目 录 一、工程概况…………………………………………………2 二、编制依据…………………………………………………2 三、施工方法…………………………………………………2 (一)浆砌石施工……………………………………………2 (二)干砌石施工……………………………………………4 四、质量控制…………………………………………………5 (一)砌石主控项目施工质量标准和检查方法……………5 (二)原材料的质量检查……………………………………5 (三)水泥砂浆的质量检查…………………………………6 (四)砌石砌体的质量检查…………………………………6 五、资源配置…………………………………………………6 (一)人员配置………………………………………………6 (二)机械配置………………………………………………6 六、进度计划…………………………………………………6 七、质量保证措施……………………………………………7 (一)干砌石外观质量保证措施 ………………………………7 (二)浆砌石外观质量保证措施 ………………………………7八、安全保证措施 ……………………………………………8 九、文明施工及环境保护措施 ………………………………8 汝州市幸福渠综合整治及渠首橡胶坝工程 浆砌石施工方案 河南水建集团有限公司 2 砌石施工方案 一、工程概况 汝州市幸福渠综合整治及渠首橡胶坝工程,橡胶坝工程横跨北汝河,橡胶坝工程区河床宽约486m,主河槽靠近右侧。橡胶坝共6 跨,单跨78.5m,全长476m。橡胶坝为充水橡胶坝,放水涵及引水涵布置在橡胶坝左岸,与泵房结合布置,各1 孔,单孔净宽2.5m。渠首橡胶坝工程砌石主要工程量为上游干砌石约950m3,下游海漫浆砌石为2880m3,下游防冲槽抛石7411m3。 二、编制依据 1.本工程招标文件、施工图纸; 2.《水利水电工程施工质量检验与评定规程》(SL176-2007); 3.《水利水电基本建设工程单元工程质量等级评定标准第1部分:土建工程》(DL/T5113.1-2005); 4.《水利水电建设工程验收规程》(SL223-1999); 5.《砌体工程施工质量验收规范》(GB50203-2002); 三、施工方法 (一)浆砌石施工 1.施工程序 测量放线→土方开挖→联合验收→回填、碾压→铺设碎石垫层→浆砌石砌筑→勾缝→养护 2.施工方法 ⑴根据设计图纸对砌体部位进行测量...
