浦江路道路改造工程 监理规划 编 制 审核 绍 兴 市 东城建设工程监理有限公司 2010 年 9 月 10 日 监理细则目录 一 、工程概况 二、编制依据 三、本工程的专业特点 四、监理工作的流程 五、监理工作的控制要点及目标值 六、监理工作的方法和措施 一、工程项目概况 本工程位于芜湖经济技术开发区,北起长春路,西至港湾路,全长约509
本次道路改造将原砼路面改为沥青混凝土路面
全路段机动车道拟采用旧水泥砼面板修补做为道路底基层

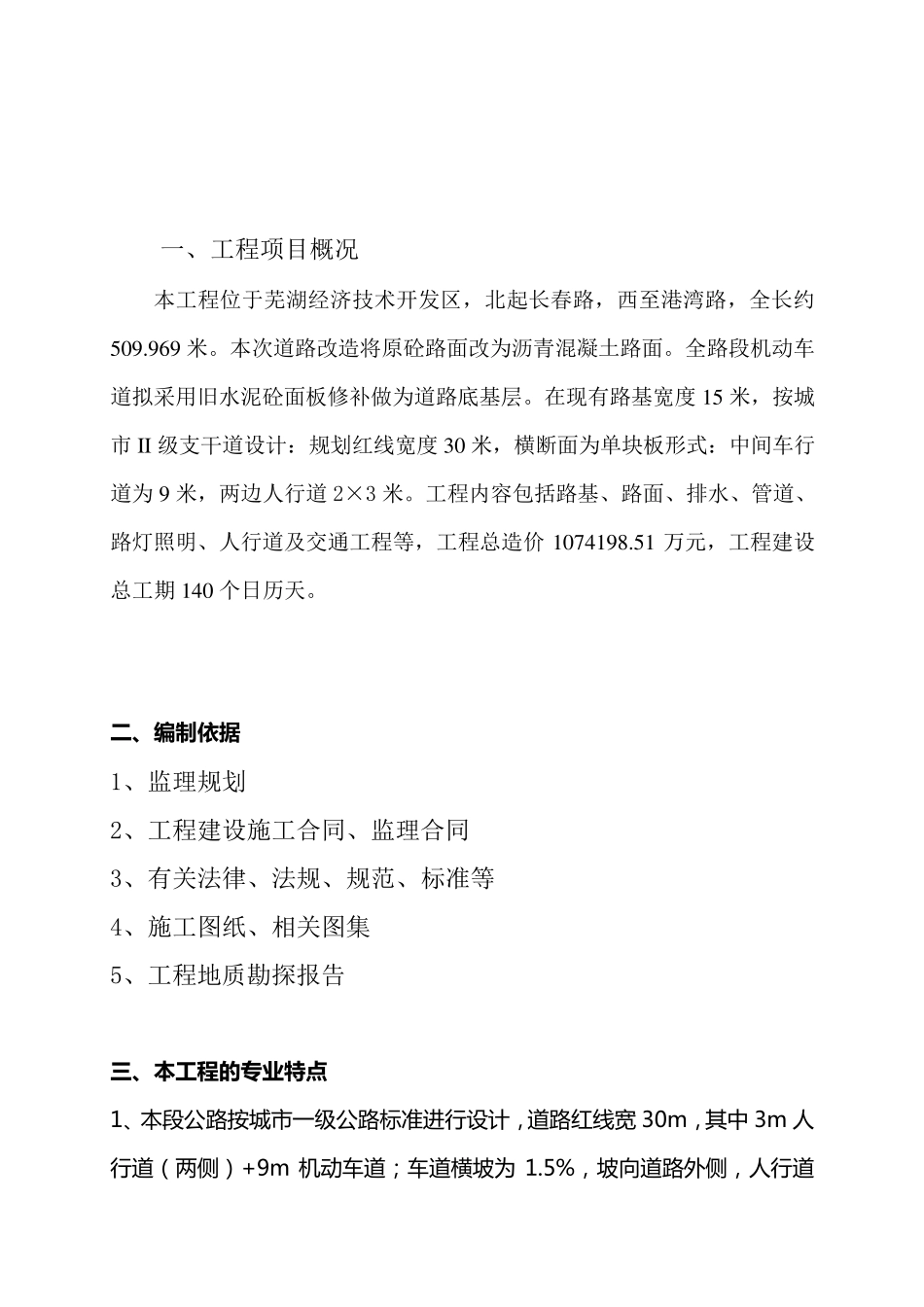

在现有路基宽度15 米,按城市II级支干道设计:规划红线宽度30 米,横断面为单块板形式:中间车行道为9 米,两边人行道2×3 米
工程内容包括路基、路面、排水、管道、路灯照明、人行道及交通工程等,工程总造价 1074198
51 万元,工程建设总工期 140 个日历天
二 、编制依据 1、监理规划 2、工程建设施工合同、监理合同 3、有关法律、法规、规范、标准等 4、施工图纸、相关图集 5、工程地质勘探报告 三、本工程的专业特点 1、本段公路按城市一级公路标准进行设计,道路红线宽 30m,其中 3m 人行道(两侧)+9m 机动车道;车道横坡为 1
5%,坡向道路外侧,人行道 横 坡 度 2%, 道 路 采 用 拱 横 坡 均 采 用 单 折 线 型
2、路 面结里 a、机动车道 结构形式: 4cm 细粒式 SBS 改性沥青混凝土 AC-13C 8cm 中粒式 SBS 改性沥青混凝土 AC-20C 满铺玻纤格栅 P8080(网格小于 2
6cm) 0
8cmES-3 型 稀浆封层 缝铺防水卷材(宽 1m) 原水泥砼路 面病害处理 旧 水 泥 混 凝 土 路 面 碎 石 后 基 层 顶 面 回 弹 模 量 平 均 值 宜 控 制 在150-500Mpa 之间;路 面竣工验收弯沉值为: 第 一 层 细 粒 式 沥 青
